Su obra es un hervidero de actividad, pero no de productividad.

Durante una visita a una obra, el estrépito de la maquinaria y el flujo constante de operarios suelen interpretarse como señales inequívocas de progreso. Sin embargo, para un experto en operaciones, esta actividad suele ser un espejismo. Existe una distinción crítica entre la inercia operativa —«estar ocupado»— y la optimización técnica —«ser productivo»—.

En el sector de la construcción, caracterizado por su trashumancia y alta temporalidad, la productividad no es una opción, sino un imperativo de supervivencia. Las empresas que no logran mejorar sus procesos frente a la competencia están, por definición, abocadas a la desaparición. No se trata simplemente de trabajar más duro o de acumular horas extra, sino de entender la relación entre lo producido y los recursos empleados. En un entorno de márgenes estrechos, ignorar esta distinción supone asumir un riesgo existencial.

Verdad 1: la trampa del volumen y la diferencia entre rendimiento y productividad.

Un error común en la alta dirección es confundir el aumento de la producción con una mejora de la eficiencia. La producción es una métrica de volumen, mientras que la productividad es una métrica de relación. Si el volumen de su obra aumenta un 15 % y el consumo de recursos (mano de obra, materiales y maquinaria) aumenta un 20 %, su empresa es técnicamente menos productiva que antes.

En este punto, surge una distinción vital para el gestor: la diferencia entre productividad y rendimiento.

  • El rendimiento es el cociente entre lo realizado y lo previsto.
  • La productividad, por su parte, es la relación técnica entre los bienes producidos y los recursos consumidos.

Un equipo puede mostrar un alto rendimiento al cumplir un cronograma mal planificado, pero puede tener una productividad muy baja al malgastar recursos para lograrlo. La verdadera ventaja competitiva nace de la optimización técnica, no solo de alcanzar metas de volumen.

«La productividad es la relación entre los bienes y servicios producidos y los recursos empleados para ello».

Verdad 2: el respeto al mínimo irreductible y la responsabilidad de la gerencia.

Todo proceso de construcción conlleva una «deuda oculta» de ineficiencia. Para auditarla, debemos descomponer el tiempo total de trabajo en tres categorías fundamentales:

  • Contenido básico de trabajo: el tiempo mínimo no reducible. Es el tiempo que tardaría el proceso en condiciones de diseño y de método perfectos.
  • Trabajo innecesario: tiempo suplementario generado por defectos de diseño, especificaciones mediocres o métodos de ejecución ineficaces.
  • Tiempo improductivo: aquel que se pierde y no aporta valor alguno.

Es imperativo que el líder del proyecto reconozca una verdad incómoda: la mayor parte del tiempo improductivo es un fallo de dirección. La falta de materiales, las instrucciones confusas o la mala programación de los subcontratistas son responsabilidades directas de la gerencia, no del operario. Reducir este tiempo no requiere que los trabajadores se muevan más rápido, sino que la dirección gestione mejor.

Verdad 3: la filosofía del «siempre hay un método mejor».

Cuando aceptamos que el desperdicio es, en gran medida, sistémico, debemos adoptar una actitud crítica. El estudio de los métodos no es una intervención técnica aislada, sino una postura intelectual ante el coste. La optimización más rentable no suele provenir de inversiones masivas en maquinaria, sino de la eliminación de prejuicios operativos. Los cinco pilares de esta mentalidad son:

  • Abordar los problemas con un espíritu abierto.
  • Eliminar ideas preconcebidas.
  • Aceptar solo hechos, no opiniones.
  • Actuar sobre las causas raíz, no sobre los efectos.
  • Partir de la premisa de que siempre hay un método mejor.

Esta mentalidad es el puente necesario para identificar los «ladrones de valor» más comunes en la obra, empezando por la logística interna.

Verdad 4: la manipulación de materiales es un «ladrón» de valor.

En ingeniería de métodos, el movimiento no es trabajo, sino coste. Mover un palé de ladrillos tres veces antes de colocarlos incrementa el coste de producción sin aportar valor al producto final.

«La manipulación de los materiales incrementa el coste de producción sin aportar valor al producto».

Para mitigar este impacto, la gestión debe aplicar estrictas reglas industriales: depositar los materiales a la altura de trabajo, minimizar las distancias de transporte, aprovechar la gravedad y asegurar que cada movimiento se realice con la carga máxima permitida. Cada segundo dedicado a un transporte innecesario es rentabilidad que se escapa al balance.

Verdad 5: la lógica de la simultaneidad y el reto de la tostadora.

La esencia de la ingeniería de métodos se resume en una herramienta: el diagrama de actividades simultáneas. Este diagrama muestra las interdependencias entre personas y máquinas para evitar tiempos muertos.

El famoso «reto de la tostadora» ilustra este concepto. Si tenemos tres rebanadas de pan y una tostadora que solo tuesta dos a la vez y por un solo lado, la lógica dicta que son necesarias cuatro operaciones.

Sin embargo, mediante un análisis de simultaneidad, un ingeniero reduce el proceso a tres: mientras se calienta el lado B de la primera rebanada, se retira la segunda y se introduce la tercera.

Este cambio en la secuencia lógica —hacer en tres lo que otros hacen en cuatro— es la base de la sincronización en la obra. Al coordinar el trabajo interdependiente, no se busca que el operario se agote, sino que los recursos (hombre y máquina) nunca estén ociosos esperando al otro.

Conclusión: hacia una cultura de la medición técnica.

No se puede gestionar lo que no se mide con rigor técnico. Para evaluar si una empresa constructora está progresando, debemos recurrir al Índice de Productividad Global (IPG).

La clave del IPG, basada en la lógica de Laspeyres, consiste en medir la evolución a precios constantes. Al valorar productos y recursos con los precios de un año base, eliminamos el efecto de la inflación y las fluctuaciones del mercado. Así, la productividad se convierte en una métrica de ingeniería pura que nos indica si somos mejores constructores, independientemente de si los materiales son más caros o si el mercado ha subido los precios de venta.

Antes de exigir más horas extras en su próximo proyecto, tómese un tiempo para observar el flujo de trabajo: ¿está optimizando el trabajo real o simplemente gestionando el desperdicio con más energía?

En esta conversación puedes escuchar las ideas más interesantes sobre este asunto.

Este vídeo resume bien el tema del estudio del trabajo.

Construction_Productivity_Engineering

Referencias:

PELLICER, E.; YEPES, V.; TEIXEIRA, J.C.; MOURA, H.P.; CATALÁ, J. (2014). Construction Management. Wiley Blackwell, 316 pp. ISBN: 978-1-118-53957-6.

YEPES, V. (1997). Equipos de movimiento de tierras y compactación. Problemas resueltos. Colección Libro Docente n.º 97.439. Ed. Universitat Politècnica de València. 256 pág. Depósito Legal: V-4598-1997. ISBN: 84-7721-551-0.

YEPES, V. (2022). Gestión de costes y producción de maquinaria de construcción. Colección Manual de Referencia, serie Ingeniería Civil. Editorial Universitat Politècnica de València, 243 pp. Ref. 442.

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376.

Curso:

Curso de gestión de costes y producción de la maquinaria empleada en la construcción.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Más allá de los robots: 4 revelaciones sobre la Industria 6.0 que lo cambiarán todo

1. Introducción: La próxima frontera industrial no es lo que esperas.

Hemos oído hablar mucho de la Industria 4.0 y sus fábricas inteligentes, conectadas a través del Internet de las cosas (IoT). Más recientemente, la Industria 5.0 nos ha familiarizado con la idea de una colaboración precisa entre humanos y robots (cobots), en la que la inteligencia humana y la eficiencia de las máquinas trabajan conjuntamente.

Sin embargo, la Industria 6.0 no es simplemente el siguiente paso lógico en esta progresión. Se trata de un salto revolucionario que está a punto de redefinir la esencia de la creación, la inteligencia y la realidad en el mundo de la fabricación. Prepárese para ir más allá de la simple automatización y descubrir un ecosistema industrial que piensa, crea y se regenera por sí mismo.

2. Las cuatro revelaciones más impactantes de la Industria 6.0.

2.1. No es una evolución, es una revolución.

La Industria 6.0 no es una simple actualización de la 5.0. Supone un cambio de paradigma fundamental, que se manifiesta en múltiples dimensiones. Mientras que la Industria 5.0 se centra en la «IA con humanos en el ciclo» para prescribir optimizaciones, la Industria 6.0 introduce la «autonomía de IA generativa que co-crea flujos de trabajo».

Esta distinción es fundamental y se complementa con otros cambios clave:

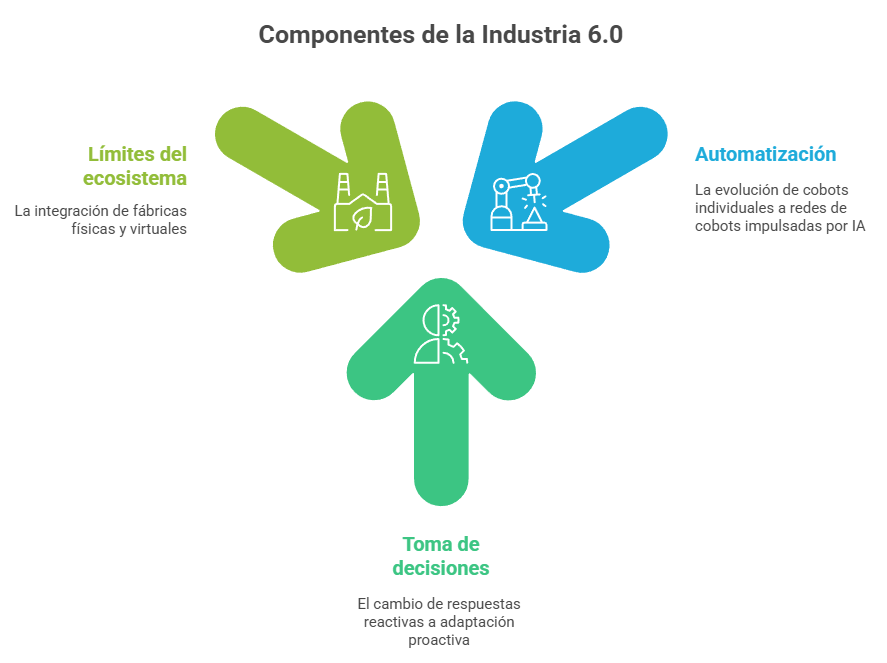

  • Alcance de la automatización: pasamos de la colaboración a nivel de tareas individuales con cobots a «redes de cobots con IA generativa (GAI-cobots) que autoorquestan cadenas de suministro enteras». Esto significa que la automatización ya no se limita a un paso en un flujo de trabajo fijo, sino que gestiona de manera dinámica ecosistemas de producción completos.
  • Paradigma de decisión: la Industria 5.0 se basa en «respuestas reactivas, impulsadas por eventos». En contraste, la Industria 6.0 opera con una «autoadaptación continua y proactiva», anticipándose a los problemas y ajustándose en tiempo real para evitar interrupciones.
  • Límites del ecosistema: pasamos de las «fábricas inteligentes individuales y aisladas» a los «ecosistemas de metaverso físico-virtuales sin fisuras», que conectan la producción con mundos digitales persistentes.

No se trata solo de proporcionar a los trabajadores herramientas más eficientes, sino de cuestionar los supuestos básicos sobre el funcionamiento de las fábricas y la creación de valor.

«La Industria 6.0 no se limita a añadir nuevas herramientas al marco de la Industria 5.0, sino que cuestiona los supuestos fundamentales sobre cómo se diseñan las fábricas, se toman las decisiones y se genera valor».

2.2. Las fábricas pensarán (y se curarán) por sí mismas.

El concepto de Industria 6.0 va mucho más allá de la automatización tradicional y da paso a fábricas autónomas, adaptativas y autorreparadoras. Se trata de una plataforma industrial diseñada para «crear, sanar e intercambiar recursos en tiempo real».

Esa es la profunda repercusión de la Industria 6.0: un cambio desde el mantenimiento predictivo (una característica de las Industrias 4.0 y 5.0) hacia una autorregulación y regeneración proactivas y autónomas. En lugar de predecir cuándo podría fallar una pieza, el sistema se anticipa, se reconfigura y se cura a sí mismo para evitar el fallo por completo. El resultado es un ecosistema industrial verdaderamente resiliente y adaptable, capaz de anticiparse y ajustarse continuamente en lugar de simplemente responder a los eventos.

2.3. Tu próximo diseñador de productos podría ser una IA generativa.

En la Industria 6.0, la IA generativa (GAI) no es solo una herramienta de optimización, sino un socio creativo. El proceso de diseño se transforma por completo. Por ejemplo, un ingeniero puede describir los objetivos de rendimiento como «una carcasa más ligera, con menor resistencia aerodinámica y menos pasos de ensamblaje». La GAI responde casi de inmediato, produciendo «múltiples geometrías físicamente válidas» para su evaluación.

Así, se invierte el proceso de diseño tradicional, ya que en lugar de que el ser humano cree una geometría específica para que la computadora la pruebe, el ser humano establece metas abstractas y la IA genera múltiples realidades físicas válidas. Este cambio redefine por completo el papel del ser humano. Como describe la investigación, el papel del ser humano pasa de ser un «conserje de datos» a ser un «director creativo». En lugar de sumergirse en el tedioso trabajo de dibujo y borrador, las personas pueden centrarse en la estrategia de alto nivel, ajustando las restricciones y guiando el proceso creativo, mientras la IA se encarga de la iteración y la validación complejas.

2.4. La fabricación se fusionará con mundos virtuales y biológicos.

Quizás el aspecto más sorprendente de la Industria 6.0 sea la sinergia entre las esferas física, digital y biológica. Este nuevo paradigma contempla «metaversos industriales», en los que las fábricas físicas son sustituidas o complementadas por fábricas virtuales. Los clientes pueden explorar diseños y productos funcionales a través de avatares desde la comodidad de sus propios espacios virtuales.

Pero la fusión va aún más lejos al integrarse con «esferas biológicas» a través de la «web emocional» (web 5.0). No se trata de ciencia ficción abstracta, sino de fomentar «conexiones neuronales y emocionales» entre humanos y máquinas. Implica sistemas industriales que no solo se conectan a mundos digitales, sino que también pueden interactuar con los estados biológicos y emocionales de las personas, creando una relación verdaderamente simbiótica. Esta convergencia difumina las líneas entre la realidad, la simulación e incluso la biología en el contexto de la fabricación y representa el aspecto más transformador y visionario de esta nueva era industrial.

3. La Industria 6.0 y el sector de la construcción

La Industria 6.0 está preparada para transformar significativamente el sector de la construcción, conocido como arquitectura, ingeniería y construcción (AEC). Esta nueva fase industrial tiene como objetivo modernizar las operaciones y redefinir los procesos para sincronizarlos con maquinaria, productos y procesos sostenibles y escalables de alta gama.

A continuación, se explica cómo podría afectar la Industria 6.0 a la industria de la construcción.

3.1 Impactos positivos y oportunidades

  • Diseño y desarrollo de estructuras inteligentes y ecológicas: La Industria 6.0 supone una evolución de los enfoques tradicionales de la Industria 5.0 en el sector de la arquitectura, la ingeniería y la construcción (AEC) para satisfacer la creciente necesidad de infraestructuras creativas y respetuosas con el medio ambiente. Los principios de la Industria 6.0 son un paso importante hacia la sostenibilidad de los edificios inteligentes y están en consonancia con los objetivos medioambientales mundiales.
  • Mayor eficiencia y longevidad: La Industria 6.0 en la AEC ha mejorado la eficiencia y la longevidad de los procedimientos de construcción modernos mediante el uso de equipos de vanguardia, digitalización avanzada y enfoques respetuosos con el medio ambiente.
  • Edificios inteligentes y sostenibles: La integración de las tecnologías de la Industria 6.0 hace posible la construcción de edificios inteligentes y ecológicos. Estos edificios utilizan datos de sensores e inteligencia artificial (IA) para ajustar dinámicamente los sistemas de conservación de energía, mejorar la seguridad del edificio y optimizar las operaciones de CVC (calefacción, ventilación y aire acondicionado), lo que conduce a un mejor rendimiento medioambiental y confort del ocupante.
  • Gestión de la construcción basada en datos: La combinación de IA e Internet de las Cosas (IoT) da lugar a técnicas de gestión de la construcción basadas en datos, lo que aumenta considerablemente la previsibilidad de la construcción y reduce los riesgos.
  • Reducción de residuos y mejora ambiental: El uso de robótica, impresión 3D e inteligencia artificial en las operaciones de construcción puede reducir los residuos y sus efectos ambientales negativos. La sostenibilidad y la responsabilidad medioambiental son claramente importantes para la industria 6.0, como se observa en programas como las transiciones verdes de la Unión Europea, que se centran en el uso de la inteligencia artificial, la energía renovable y los materiales energéticamente eficientes.
  • Visualización y colaboración del diseño: La tecnología de Realidad Virtual (RV) y Realidad Aumentada (RA) ha mejorado la visualización del diseño, la colaboración y la inmersión, mejorando los procedimientos de planificación y reduciendo los errores. Esta sinergia permite que arquitectos, algoritmos de IA y robótica trabajen juntos de manera más efectiva.
  • Enfoque en las cualidades humanas: La Industria 6.0 asistida por AEC se centra en utilizar las cualidades y habilidades humanas que van más allá de lo que los robots pueden hacer; por el contrario, la Industria 5.0 se preocupa más por los sistemas ciberfísicos en las cadenas de suministro. El objetivo principal es potenciar las capacidades humanas para que las personas puedan participar activamente en la toma de decisiones complejas, la creatividad y la resolución de problemas.

3.2 Desafíos a considerar

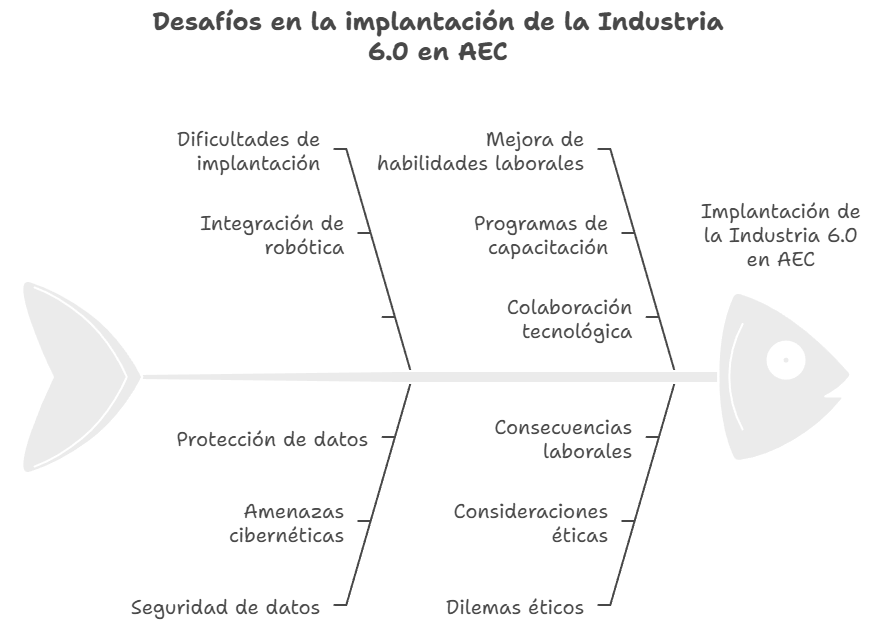

  • Dificultades de implantación: A pesar de las ventajas de la Industria 5.0 de la AEC, como el aumento de la participación de las partes interesadas, la automatización, la optimización mediante robótica, las estructuras de decisión basadas en datos y la gestión meticulosa de los recursos, la implementación de los principios de la Industria 6.0 de la AEC presenta dificultades.
  • Seguridad de los datos: La adopción de estas nuevas tecnologías requerirá una cuidadosa consideración de los desafíos relacionados con la seguridad de los datos.
  • Mejora de las habilidades laborales: Otra preocupación es la necesidad de mejorar las habilidades de la fuerza de trabajo para poder colaborar con estas nuevas tecnologías.
  • Dilemas éticos y consecuencias laborales: La Industria 6.0 aún debe superar una serie de obstáculos, como los dilemas morales y las posibles consecuencias laborales derivadas de la automatización.

4. Conclusión: ¿cuál es nuestro lugar en este nuevo universo creativo?

La Industria 6.0 no consiste solo en fábricas más rápidas o robots más inteligentes. Se trata de crear un ecosistema industrial profundamente integrado, autónomo e inteligente que cambia nuestra relación con la tecnología y la creación misma. Desde la IA que actúa como socio de diseño hasta las fábricas que se curan a sí mismas, pasando por la integración de la sostenibilidad como objetivo central a través de «bucles de economía circular en tiempo real», esta revolución reescribe las reglas.

Esto nos lleva a una pregunta poderosa y fundamental sobre nuestro futuro:

Si las fábricas del futuro pueden crear, pensar e incluso sentir, ¿cuál será nuestro nuevo papel en el universo de la creación?

Os dejo un audio que creo os puede resultar de interés para aclarar algunas ideas.

Lo mismo pasa con este vídeo resumen de todos los conceptos anteriores.

Referencias:

Garcia, J., Villavicencio, G., Altimiras, F., Crawford, B., Soto, R., Minatogawa, V., Franco, M., Martínez-Muñoz, D., & Yepes, V. (2022). Machine learning techniques applied to construction: A hybrid bibliometric analysis of advances and future directions. Automation in Construction142, 104532.

Maureira, C., Pinto, H., Yepes, V., & García, J. (2021). Towards an AEC-AI industry optimization algorithmic knowledge mapping: an adaptive methodology for macroscopic conceptual analysis. IEEE Access9, 110842-110879.

Verma, A., Prasad, V. K., Kumari, A., Bhattacharya, P., Srivastava, G., Fang, K., Wang, W., & Gadekallu, T. R. (2025). Industry 6.0: Vision, technical landscape, and opportunitiesAlexandria Engineering Journal130, 139-174.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Preguntas sobre ciclos de trabajo y producción de la maquinaria de construcción

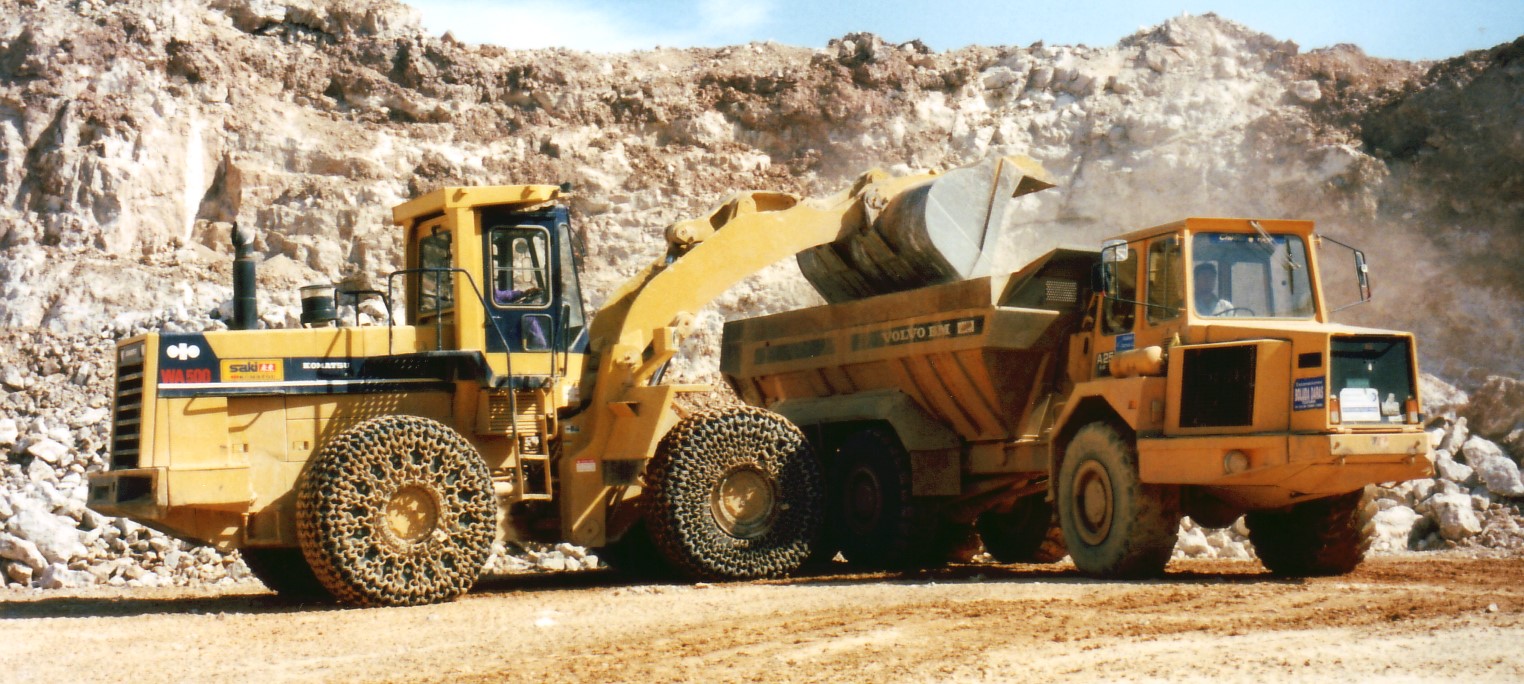

Figura 1. Pala sobre neumáticos cargando dúmper. Imagen: V. Yepes

1. ¿Qué es un ciclo de trabajo y cuáles son sus componentes principales?

Un ciclo de trabajo se define como la secuencia de operaciones elementales necesarias para completar una tarea. El tiempo total necesario para realizar estas operaciones se denomina «tiempo del ciclo». Se descompone en tres tipos principales:

  1. Tiempo fijo: Duración de operaciones que requieren un tiempo determinado, como la carga, la descarga y las maniobras.
  2. Tiempo variable: Duración de las operaciones que dependen de las condiciones de trabajo, como la distancia en un ciclo de transporte.
  3. Tiempo muerto de inactividad: Tiempo de espera de una máquina mientras otra está realizando una operación en un equipo coordinado.
Figura 2. Esquema de los ciclos acoplados de máquinas trabajando en equipo. Tiempo muerto en la máquina principal

2. ¿Cómo se calcula la producción de un equipo por unidad de tiempo y qué factores la afectan?

La producción por unidad de tiempo o rendimiento de un equipo se calcula multiplicando la capacidad de producción en un ciclo por el número de ciclos realizados en ese período.

La producción de una máquina o conjunto de máquinas está influenciada por múltiples factores, como el clima, la dureza del trabajo, los turnos, el estado de las máquinas, el dimensionamiento de los equipos, la habilidad del operador y la existencia de incentivos. Para estimar la producción real a partir de la producción teórica, hay que multiplicar la producción teórica por una serie de factores de producción.

3. ¿Qué es el «cuello de botella» en un equipo de máquinas y por qué es importante identificarlo?

El «cuello de botella» es el recurso o máquina que limita la producción total del equipo. Identificarlo es fundamental porque cualquier cambio en su funcionamiento afectará directamente a la capacidad de producción de todo el equipo. Por ejemplo, en un sistema de cargadora y camiones, si la cargadora espera a los camiones, estos son el cuello de botella. Si los camiones esperan a la cargadora, entonces la cargadora es el cuello de botella.

4. ¿Qué es el factor de acoplamiento (match factor) y cuál es su valor óptimo para el coste de producción?

El factor de acoplamiento es la relación entre la producción máxima posible de los equipos auxiliares y la producción máxima posible de los equipos principales, suponiendo que no hay tiempos de espera. El coste de producción más bajo se logra con factores de acoplamiento cercanos a la unidad, pero ligeramente por debajo de ella. Esto se debe a las variaciones estadísticas en los ciclos de trabajo, por lo que, incluso con un equipo bien dimensionado y un factor de acoplamiento de uno, siempre habrá tiempos de espera.

5. ¿Cómo se determina el número de máquinas principales y auxiliares necesarias para un trabajo concreto?

Este número se puede estimar conociendo los tiempos de ciclo de cada tipo de máquina. En una unidad de tiempo (por ejemplo, una hora), el número total de ciclos realizados por las máquinas principales debe ser igual al número total de ciclos realizados por las máquinas auxiliares. Esta relación se puede generalizar para múltiples tipos de máquinas.

6. ¿Cuáles son los tiempos improductivos necesarios para operar una máquina?

Se trata de tiempos imprescindibles para el desarrollo normal de un trabajo, aunque no contribuyen directamente a la producción. Incluyen:

  • Tiempo preparativo-conclusivo: Revisión, arranque, traslado y protección de la máquina.
  • Tiempo de interrupciones tecnológicas: Necesidades de la tecnología implicada, como el cambio de posición de una cuchilla.
  • Tiempo de servicio: Mantenimiento y atención diaria del equipo durante la jornada.
  • Tiempo de descanso y necesidades personales: Tiempo para prevenir la fatiga del operador y atender sus necesidades básicas.

7. ¿Qué es la «producción tipo» y cómo se relaciona con la producción real?

La «producción tipo» es la producción obtenida durante 54 minutos ininterrumpidos de trabajo, siguiendo un método específico, en condiciones determinadas y con una habilidad media del operador. Se utilizan 54 minutos por hora para estimar las pérdidas de tiempo ajenas al trabajo. En esencia, se trata de una producción teórica en condiciones específicas.

Para estimar la producción real a partir de la producción tipo, se multiplica la producción tipo por una serie de factores de producción que tienen en cuenta las condiciones reales. La producción por hora de trabajo productivo en una obra concreta se relaciona con la producción tipo mediante el factor de eficacia.

Figura 3. Determinación del tiempo tipo de un trabajo

8. ¿Cuáles son los principales factores que modifican la producción tipo y de qué depende?

Los principales factores que modifican la producción tipo para estimar la producción real son los siguientes:

  • Factor de disponibilidad: Relación entre el tiempo disponible y el tiempo laborable real. Depende de la máquina y del equipo de mantenimiento.
  • Factor de utilización: Vincula el tiempo de utilización con el de disposición. Indica la calidad de la organización y planificación de la obra.
  • Eficiencia horaria, factor de eficacia o factor operacional: Cociente entre la producción media por hora de utilización y la producción tipo. Considera tiempos no productivos como traslados y preparación. Depende de la selección del personal y el método de trabajo.

Es importante señalar que solo el factor de disponibilidad depende directamente de la máquina; los demás están vinculados a la organización de la obra, la selección del personal y el método de trabajo.

Os dejo un audio que recoge estas ideas. Espero que os sea interesante.

También un vídeo explicativo del contenido.

Glosario de términos clave

  • Ciclo de trabajo: Serie completa de operaciones elementales necesarias para realizar una tarea o labor.
  • Tiempo del ciclo: Duración total invertida en completar un ciclo de trabajo.
  • Tiempo fijo: Parte del tiempo del ciclo que corresponde a operaciones de duración constante, independientemente de las condiciones de trabajo (ej., carga, descarga).
  • Tiempo variable: Parte del tiempo del ciclo que depende de las condiciones específicas de la operación (ej., distancia de transporte).
  • Tiempo muerto de inactividad: Período de espera de una máquina, usualmente debido a la necesidad de sincronización con otra máquina en una operación conjunta.
  • Cuello de botella: El recurso dentro de un equipo de trabajo que limita la producción total del conjunto.
  • Factor de acoplamiento (Match Factor): Relación entre la máxima producción posible de los equipos auxiliares y la máxima producción posible de los equipos principales, idealmente sin tiempos de espera.
  • Producción: La transformación de elementos para obtener productos terminados o resultados útiles, a menudo asociados a unidades de obra en construcción.
  • Capacidad de producción: Cantidad de producto generado en un solo ciclo de trabajo.
  • Rendimiento: Producción por unidad de tiempo de un equipo.
  • Producción teórica: La producción esperada de un equipo bajo condiciones ideales o de diseño.
  • Producción real: La producción efectiva de un equipo, considerando las condiciones y factores operativos reales en una obra.
  • Factores de producción: Coeficientes utilizados para ajustar la producción teórica y obtener una estimación más precisa de la producción real, considerando diversas variables de la obra.
  • Tiempo productivo: Tiempo en el que el equipo trabaja directamente en la ejecución de una operación, ya sea principal o auxiliar.
  • Tiempos improductivos necesarios: Tiempos no productivos, pero esenciales para el desarrollo normal del trabajo (ej., preparativo-conclusivo, interrupciones tecnológicas, servicio, descanso).
  • Producción tipo: Producción obtenida en 54 minutos ininterrumpidos de trabajo bajo un método y condiciones específicas, con un operador de habilidad media. (Referencia a la hora reducida de 54 minutos útiles).
  • Factor de disponibilidad: Relación entre el tiempo que una máquina está disponible para trabajar y el tiempo laborable real. Refleja el estado mecánico y de mantenimiento.
  • Factor de utilización: Relación entre el tiempo que una máquina es utilizada efectivamente y el tiempo que está disponible. Refleja la organización y planificación de la obra.
  • Eficiencia horaria / Factor de eficacia: Cociente entre la producción media por hora de utilización y la producción tipo. Considera los tiempos de trabajo no productivo dedicados a tareas auxiliares y la habilidad del personal.
  • Producción media por hora laborable real: La producción promedio de un equipo durante una hora efectiva de trabajo, considerando todos los factores de corrección.
  • Índice de paralizaciones: Relación entre las interrupciones debidas a la organización, mal acoplamiento o averías de otras máquinas, y el tiempo laborable real.
  • Factor de aprovechamiento: Cociente entre el tiempo de utilización de una máquina y el tiempo laborable real. Es el producto del factor de disponibilidad y el factor de utilización.
  • Equipo en cadena: Un conjunto de máquinas donde la producción de una está ligada al trabajo de la que le precede, y la paralización de una detiene toda la cadena.
  • Equipo en paralelo: Un conjunto de máquinas iguales que trabajan simultáneamente, y la producción total es la suma de las producciones individuales o la probabilidad de que un cierto número de ellas esté activa.
  • Disponibilidad intrínseca: La disponibilidad de una máquina individual en un conjunto paralelo, sin considerar las interrupciones por organización.

Referencias:

YEPES, V. (1997). Equipos de movimiento de tierras y compactación. Problemas resueltos. Colección Libro Docente nº 97.439. Ed. Universitat Politècnica de València. 256 pág. Depósito Legal: V-4598-1997. ISBN: 84-7721-551-0.

YEPES, V. (2022). Gestión de costes y producción de maquinaria de construcción. Colección Manual de Referencia, serie Ingeniería Civil. Editorial Universitat Politècnica de València, 243 pp. Ref. 442. ISBN: 978-84-1396-046-3

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Curso:

Curso de gestión de costes y producción de la maquinaria empleada en la construcción.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Preguntas sobre la productividad y el estudio del trabajo

¿Qué es la productividad y por qué es crucial para una empresa?

La productividad se define como la relación entre los bienes y servicios producidos y los recursos empleados para ello. Es un indicador vital para cualquier actividad empresarial, ya que las empresas que no mejoran su productividad con respecto a la de sus competidores están abocadas a desaparecer. Un aumento de la producción no siempre implica un aumento de la productividad; para conseguirlo, es necesario buscar la eficiencia en todos los procesos de la empresa. La mejora de la productividad conlleva una reducción de costes y plazos, lo que incrementa la competitividad a largo plazo.

¿Cuál es la diferencia entre productividad y rendimiento?

La productividad se refiere a la relación entre la producción y los recursos consumidos. El rendimiento, por otro lado, es el cociente entre lo realizado y lo previsto, ya sea en relación con la producción o con el tiempo dedicado a una actividad. El rendimiento contribuye a aumentar o disminuir la productividad modificando la eficiencia de los medios de producción, pero no los medios en sí mismos. La pérdida de productividad a menudo se debe a ineficiencias en el tiempo total invertido en una operación.

¿Cómo se puede aumentar la productividad de una empresa, según la OIT?

De acuerdo con la Organización Internacional del Trabajo (OIT), existen dos categorías principales de medios directos para aumentar la productividad.

  • Inversión de capital: Esto incluye idear nuevos procedimientos básicos o mejorar fundamentalmente los existentes, así como instalar maquinaria o equipo más moderno y de mayor capacidad, o modernizar los ya existentes.
  • Mejor dirección: Implica reducir el contenido de trabajo del producto, reducir el contenido de trabajo del proceso y reducir el tiempo improductivo, ya sea imputable a la dirección o a los trabajadores.

¿Qué es el estudio del trabajo y cuáles son sus componentes principales?

El estudio del trabajo es un término que engloba técnicas para examinar tareas humanas en todos sus contextos con el fin de investigar sistemáticamente los factores que influyen en la eficiencia y la economía, y así poder introducir mejoras. Se trata de una herramienta fundamental para alcanzar objetivos y tomar decisiones. Consta de dos técnicas interrelacionadas:

  • Estudio de métodos: Se enfoca en cómo se realiza un trabajo, buscando formas más sencillas y eficientes para reducir costes.
  • Medición del trabajo: Su objetivo es determinar cuánto tiempo se requiere para ejecutar una tarea definida por un trabajador calificado, según normas y rendimientos preestablecidos.

¿Cuáles son los objetivos principales del estudio de métodos?

El estudio de métodos busca registrar y examinar críticamente de forma sistemática los factores y recursos involucrados en los sistemas de ejecución existentes y propuestos. Sus objetivos son:

  • Mejorar los procesos y los procedimientos.
  • Optimizar la disposición del lugar de trabajo, el diseño del equipo y las instalaciones.
  • Economizar el esfuerzo humano y reducir la fatiga innecesaria.
  • Mejorar la utilización de materiales, máquinas y mano de obra.
  • Crear mejores condiciones de trabajo.

¿Cuáles son las fases clave para implementar un estudio de mejora de métodos?

Para abordar y llevar a la práctica un estudio de mejora de métodos, se siguen cinco fases generales:

  1. Elección y definición del problema: Identificar el trabajo a analizar que ofrecerá la mayor rentabilidad.
  2. Observación y registro del método actual: Recopilar datos sobre cómo se realiza el trabajo actualmente.
  3. Análisis del método actual: Cuestionar sistemáticamente cada aspecto del método actual (qué, dónde, cuánto, quién, cómo, cuándo) para identificar ineficiencias.
  4. Desarrollo del método mejorado: Basándose en el análisis, buscar posibilidades como eliminar trabajo innecesario, combinar operaciones, cambiar el orden de ejecución o simplificar las operaciones.
  5. Aplicación y mantenimiento del nuevo método: Una vez aprobado por la dirección, implementar el nuevo método y vigilar periódicamente su cumplimiento.

¿Qué son los diagramas de proceso y qué tipos se mencionan?

Los diagramas de procesos (o cursogramas) son representaciones gráficas de los eventos que ocurren durante una serie de acciones u operaciones, junto con información relevante. Durante un proceso, se identifican cinco tipos de acciones: operación, transporte, inspección, demora y almacenamiento. Entre los tipos de diagramas de proceso se incluyen:

  • Diagrama de las operaciones del proceso (operation process-chart): Muestra los puntos donde se introducen los materiales, la secuencia de inspecciones y todas las operaciones (excepto el manejo de materiales), incluyendo tiempo y localización. Útil para procesos complicados o nuevos.
  • Diagrama del análisis del proceso del recorrido (flow process-chart): Representa todas las operaciones, transportes, inspecciones, demoras y almacenajes, con información sobre tiempo requerido y distancia recorrida. Se construye determinando el producto y unidad, anotando fases, uniendo símbolos, y midiendo distancias y duraciones.
  • Diagramas planimétricos de flujo o diagrama de recorrido: Representación gráfica sobre un plano del área de actividad, mostrando la ubicación de los puestos de trabajo y el trazado de movimientos de hombres y/o materiales. Ayuda a identificar áreas congestionadas, avances y retrocesos, y a mejorar la distribución de la planta. Se utiliza la misma simbología que el diagrama de proceso.

¿Qué son los gráficos de actividades simultáneas y cuál es su propósito?

Los gráficos de actividades simultáneas o múltiples son herramientas que se utilizan para registrar y estudiar las actividades interdependientes de personas y máquinas. Su objetivo principal es reducir el número y la duración de los tiempos improductivos (paradas y esperas). La técnica consiste en representar el trabajo de cada recurso en una escala de tiempos común para visualizar las interrelaciones entre ellos y examinar y analizar el método con el fin de eliminar los periodos de inactividad.

Referencias:

PELLICER, E.; YEPES, V.; TEIXEIRA, J.C.; MOURA, H.P.; CATALÁ, J. (2014). Construction Management. Wiley Blackwell, 316 pp. ISBN: 978-1-118-53957-6.

YEPES, V. (1997). Equipos de movimiento de tierras y compactación. Problemas resueltos. Colección Libro Docente n.º 97.439. Ed. Universitat Politècnica de València. 256 pág. Depósito Legal: V-4598-1997. ISBN: 84-7721-551-0.

YEPES, V. (2022). Gestión de costes y producción de maquinaria de construcción. Colección Manual de Referencia, serie Ingeniería Civil. Editorial Universitat Politècnica de València, 243 pp. Ref. 442.

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376.

Curso:

Curso de gestión de costes y producción de la maquinaria empleada en la construcción.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.



Maquinaria y procedimientos de construcción: Problemas resueltos

Os presento el libro que he publicado sobre maquinaria y procedimientos de construcción. Se trata de una completa colección de 300 problemas resueltos, abarcando aspectos relacionados con la maquinaria, medios auxiliares y procedimientos de construcción. Su contenido se enfoca en la mecanización de las obras, costos, disponibilidad, fiabilidad y mantenimiento de equipos, estudio del trabajo, producción de maquinaria, sondeos y perforaciones, técnicas de mejora del terreno, control y abatimiento del nivel freático, movimiento de tierras, equipos de dragado, explosivos y voladuras, excavación de túneles, instalaciones de tratamiento de áridos, compactación de suelos, ejecución de firmes, maquinaria auxiliar como bombas, compresores o ventiladores, cables y equipos de elevación, cimentaciones y vaciados, encofrados y cimbras, fabricación y puesta en obra del hormigón, organización y planificación de obras.

Es un libro, por tanto, muy enfocado a los ámbitos de la ingeniería de la construcción, tanto en el ámbito de la edificación, de la minería o de la ingeniería civil. Además, se incluyen 27 nomogramas originales y 19 apéndices para apoyar tanto a estudiantes de ingeniería o arquitectura, como a profesionales que enfrentan desafíos similares en su práctica diaria en obra o proyecto. La colección se complementa con un listado de referencias bibliográficas que respaldan los aspectos teóricos y prácticos abordados en los problemas. Estos problemas son similares a los tratados durante las clases de resolución de casos prácticos en la asignatura de Procedimientos de Construcción del Grado en Ingeniería Civil de la Universitat Politècnica de València (España). Por tanto, el libro resulta adecuado tanto para estudiantes de grado como para cursos de máster relacionados con la ingeniería civil y la edificación.

El libro tiene 562 páginas. Este libro lo podéis conseguir en la propia Universitat Politècnica de València o bien directamente por internet en esta dirección: https://www.lalibreria.upv.es/portalEd/UpvGEStore/products/p_376-7-1

Sobre el autor: Víctor Yepes Piqueras. Doctor Ingeniero de Caminos, Canales y Puertos. Catedrático de Universidad del Departamento de Ingeniería de la Construcción y Proyectos de Ingeniería Civil de la Universitat Politècnica de València. Número 1 de su promoción, ha desarrollado su vida profesional en empresas constructoras, en el sector público y en el ámbito universitario. Ha sido director académico del Máster Universitario en Ingeniería del Hormigón (acreditado con el sello EUR-ACE®), investigador del Instituto de Ciencia y Tecnología del Hormigón (ICITECH) y profesor visitante en la Pontificia Universidad Católica de Chile. Imparte docencia en asignaturas de grado y posgrado relacionadas con procedimientos de construcción y gestión de obras, calidad e innovación, modelos predictivos y optimización en la ingeniería. Sus líneas de investigación actuales se centran en la optimización multiobjetivo, la sostenibilidad y el análisis de ciclo de vida de puentes y estructuras de hormigón.

Referencia:

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

A continuación os paso las primeras páginas del libro, con el índice, para hacerse una idea del contenido desarrollado.

Pincha aquí para descargar

Estudio de la viabilidad económica de una obra

Una de las facetas en las que el jefe de obra debe prestar mayor atención es el estudio de la viabilidad económica de la obra. En esta etapa, se busca obtener una estimación precisa del resultado económico final, así como prever cualquier cambio o acción que pueda mejorar dicho resultado. Para lograrlo, es necesario un análisis detallado de una serie de aspectos que se relacionan a continuación:

Medición correcta de la obra

La correcta medición de la obra es esencial para conocer su estado económico real y para realizar las compras a proveedores de forma adecuada. Medir es la mejor manera de conocer todos los detalles del proyecto, aunque en esta fase no es posible cuantificar todo, por lo que es importante centrarse en las partidas que se consideren prioritarias.

Si el contrato es de “precio cerrado”, la medición resulta especialmente relevante, pues puede tener un gran impacto en el resultado. En el caso de contratos de “precios unitarios”, incluso una pequeña variación en la medición de una unidad de obra puede afectar significativamente el resultado final, según el margen obtenido en esa unidad específica. Frente a unidades que generan pérdidas, un aumento en la medición empeora la situación, mientras que si disminuye, se reduce la merma en el resultado.

Una opción que algunas constructoras eligen es subcontratar a consultores de mediciones en la fase de oferta o en la de estudio inicial. Si el contrato es a “precio cerrado”, se recomienda medir toda la obra en la fase de la oferta.

Costes directos / precios

Los proveedores son un elemento clave en el proyecto, y cuanto mayor sea su peso en él, mayor debe ser la exactitud de su estudio. En esta fase, puede haber una limitación de tiempo para negociar con proveedores, por lo que es necesario basarse en las ofertas de la fase de estudios y en la experiencia y en las bases de datos del propio jefe de obra. Es importante, al menos, tener actualizados los precios más significativos, solicitando ofertas específicas para la obra.

Costes indirectos

A partir de la programación inicial de las obras y de la estimación de los medios y recursos necesarios para ejecutarlas, el jefe de obra realiza una primera estimación de los costes indirectos. Son costes indirectos todos aquellos que no son imputables directamente a unidades concretas, sino al conjunto de la obra, comunicaciones, almacenes, talleres, pabellones temporales para los operarios, laboratorios, los de personal técnico y los imprevistos.

Gastos generales de la empresa

A los costes anteriores hay que añadir los gastos generales de la empresa que, en numerosas ocasiones, escapan al control que puede ejercer el jefe de obra y que están determinados por la propia constructora. Estos gastos generales incluyen, entre otros, la infraestructura de las delegaciones y de las oficinas centrales, los gastos financieros, los seguros, etc. Un aspecto muy relevante de estos gastos es la financiación de la obra, que puede provenir de recursos propios de la empresa o de ajenos. En ambos casos, se debe considerar el coste del capital empleado.

Resultado

Utilizando los datos previos, como las mediciones reales, los costes directos, los costes indirectos y los gastos generales de la empresa, así como los precios de venta establecidos en el contrato, se obtiene un primer resultado para la obra. A partir de este punto, la tarea del jefe de obra consiste en plantear posibles modificaciones al proyecto con el objetivo de mejorar el resultado inicial.

Modificaciones

Es tarea del jefe de obra detectar carencias, errores y omisiones en el proyecto y analizar y proponer cambios que faciliten la ejecución y mejoren las condiciones económicas del contrato. Si se encuentran partidas que puedan afectar la seguridad estructural o el cumplimiento de la normativa, se debe informar por escrito a la dirección facultativa para llegar a un acuerdo previo al inicio de la obra.

Las modificaciones se valoran y se incorporan al Estudio de Viabilidad, sustituyendo o complementando las partidas existentes. Normalmente, se realizan diferentes previsiones (APO):

  • A – Actual: Refleja la previsión de resultado con las partidas contractuales y las mediciones reales.
  • P – Previsto: Es el resultado anterior, incluyendo carencias, errores y omisiones.
  • O – Óptimo: Al resultado previsto se le incluyen los posibles cambios propuestos.

Con estos datos, se puede disponer de la primera versión del estudio de ejecución, es decir, el resultado previsto al final de la obra, que deberá actualizarse a medida que avanza.

Referencias:

PELLICER, E.; YEPES, V.; TEIXEIRA, J.C.; MOURA, H.P.; CATALÁ, J. (2014). Construction Management. Wiley Blackwell, 316 pp. ISBN: 978-1-118-53957-6.

YEPES, V. (2008). Site Setup and Planning, in Pellicer, E. et al.: Construction Management. Construction Managers’ Library Leonardo da Vinci: PL/06/B/F/PP/174014. Ed. Warsaw University of Technology, pp. 102-114. ISBN: 83-89780-48-8.

YEPES, V. (2022). Gestión de costes y producción de maquinaria de construcción. Colección Manual de Referencia, serie Ingeniería Civil. Editorial Universitat Politècnica de València, 243 pp. Ref. 442.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.;

Nomograma para el cálculo de la producción del ripado y transporte con un buldócer

Figura 1. Buldócer Cat D9T. https://commons.wikimedia.org/wiki/File:CatD9T.jpg

Uno de los ejemplos usuales es la producción de un buldócer (bulldozer, en inglés), que primero debe escarificar un terreno y luego debe empujarlo hasta una distancia de transporte determinada. En una entrada anterior dimos la resolución de la producción combinada de un buldócer.

Ahora os presentamos un nomograma elaborado junto con el profesor Pedro Martínez-Pagán sobre la producción del ripado y el transporte con dicha máquina. Se han seguido las recomendaciones empíricas recogidas en el “Manual de arranque, carga y transporte en minería de cielo abierto” (Gómez de las Heras et al., 1995).

A continuación, os voy a dar un problema de este tipo resuelto. Se trata de uno de los muchos casos que explicamos en el Curso de gestión de costes y producción de la maquinaria empleada en la construcción. Os animo a que, si estáis interesados, os informéis de este curso en línea.



Pincha aquí para descargar

Referencias:

GÓMEZ DE LAS HERAS, J.; MANGLANO, S.; TOLEDO, J.; LÓPEZ-JIMENO, C.; LÓPEZ-JIMENO, E. (1995). Manual de arranque, carga y transporte en minería a cielo abierto. Instituto Geológico y Minero de España, Madrid, 604 pp.

YEPES, V. (1995). Maquinaria de movimiento de tierras. Servicio de Publicaciones de la Universidad Politécnica de Valencia. SP.UPV-264. 144 pp.

YEPES, V. (1997). Equipos de movimiento de tierras y compactación. Problemas resueltos. Colección Libro Docente n.º 97.439. Ed. Universitat Politècnica de València. 256 pág. Depósito Legal: V-4598-1997. ISBN: 84-7721-551-0.

YEPES, V. (2022). Gestión de costes y producción de maquinaria de construcción. Colección Manual de Referencia, serie Ingeniería Civil. Editorial Universitat Politècnica de València, 243 pp. Ref. 442. ISBN: 978-84-1396-046-3

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Curso:

Curso de gestión de costes y producción de la maquinaria empleada en la construcción

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Gestión de costes y producción de maquinaria de construcción

Os presento una novedad editorial sobre la gestión de costes y la producción de maquinaria de construcción. Este manual trata sobre los fundamentos de la gestión de costes y producción de la maquinaria empleada en la construcción. En él se abordan los aspectos relacionados con la selección de máquinas, su vida económica y su estructura de costes. Se introducen los conceptos básicos de disponibilidad, fiabilidad y mantenimiento de equipos, así como otros relacionados con la gestión de inventarios y de parques de maquinaria. También se analizan los aspectos fundamentales del estudio del trabajo aplicables a los equipos. Se desarrollan los conceptos relacionados con la constructividad y la constructabilidad, la medida y los incentivos a la productividad, y el fenómeno del aprendizaje. Además, se explican aspectos necesarios para el cálculo de la producción de máquinas, así como conceptos relacionados con el estudio de métodos y medición del trabajo, el cronometraje, el rendimiento y los factores de producción, entre otros. El libro se complementa con un listado de referencias, así como con numerosas cuestiones de autoevaluación y problemas resueltos que permiten al estudiante ampliar y aplicar los conocimientos desarrollados. Este manual tiene como objetivo apoyar los contenidos lectivos de los programas de los estudios de grado relacionados con la ingeniería civil, la edificación y las obras públicas. No obstante, también resulta útil en otros estudios relacionados con la ingeniería de la construcción y la minería y para aquellos profesionales que desarrollan sus tareas en estos ámbitos.

El libro tiene 254 páginas, 85 figuras y fotografías, 54 problemas resueltos, así como 149 cuestiones de autoevaluación resueltas. Los contenidos de esta publicación han sido evaluados mediante el sistema doble ciego, siguiendo el procedimiento que se recoge en: http://www.upv.es/entidades/AEUPV/info/891747normalc.html

Este Manual de Referencia lo podéis conseguir en la propia Universitat Politècnica de València o bien directamente por internet en esta dirección: https://www.lalibreria.upv.es/portalEd/UpvGEStore/products/p_442-6-1

Sobre el autor: Víctor Yepes Piqueras. Doctor Ingeniero de Caminos, Canales y Puertos. Catedrático de Universidad del Departamento de Ingeniería de la Construcción y Proyectos de Ingeniería Civil de la Universitat Politècnica de Valéncia. Número 1 de su promoción, ha desarrollado su vida profesional en empresas constructoras, en el sector público y en el ámbito universitario. Es investigador del Instituto de Ciencia y Tecnología del Hormigón (ICITECH) y profesor visitante en la Pontificia Universidad Católica de Chile. Ha sido director académico del Máster Universitario en Ingeniería del Hormigón (acreditado con el sello EUR-ACE). Imparte docencia en asignaturas de grado y posgrado relacionadas con procedimientos de construcción y gestión de obras, calidad e innovación, modelos predictivos y optimización en la ingeniería. Sus líneas de investigación actuales se centran en la optimización multiobjetivo, la sostenibilidad y el análisis de ciclo de vida de puentes y estructuras de hormigón.

Referencia:

YEPES, V. (2022). Gestión de costes y producción de maquinaria de construcción. Colección Manual de Referencia, serie Ingeniería Civil. Editorial Universitat Politècnica de València, 243 pp. Ref. 442. ISBN: 978-84-1396-046-3

A continuación, os paso las primeras páginas del libro, con el índice, para haceros una idea del contenido.

Pincha aquí para descargar

Cálculo de la eficiencia de una criba de materiales

Criba vibratoria. http://procesosmetalurgicos1.blogspot.com/2014/02/cribado.html

Una criba perfecta solo dejaría pasar las partículas de tamaño igual o inferior a la apertura de la malla. Sin embargo, este proceso de separación se ve entorpecido por la probabilidad de que el movimiento de una partícula la lleve finalmente a enfrentarse a la apertura de la criba sin verse afectada por otras partículas en su trayectoria. Por tanto, se hace necesario definir la eficiencia de una criba.

Para determinar la eficiencia de una criba, se deben conocer las características del material que alimenta la criba, del material pasante y del rechazo. Considerando el material de rechazo, la eficiencia de cribado (ηr) sería la relación entre el peso de material total presente en la alimentación que debería recuperarse en el rechazo y el peso del material que es rechazado a la salida de la criba. Pero si tenemos en cuenta el material pasante, entonces la eficiencia de cribado (ηp) sería el cociente entre el peso del material total presente en la alimentación que debería recuperarse como pasante y el peso del material que finalmente se obtiene como pasante a la salida de la criba.

Además, las cribas no son perfectas. Pueden estar deformadas o rotas, por lo que podrían obtenerse partículas gruesas en el pasante. Por tanto, para obtener la eficiencia del cribado, se debe hacer un balance de materia.

A continuación os paso un problema resuelto sobre la eficiencia de una criba. Espero que os resulte interesante.

Pincha aquí para descargar

Referencias:

FUEYO, L. (1999). Equipos de trituración, molienda y clasificación: tecnología, diseño y aplicación. Editorial Rocas y Minerales. 1ª edición. Fueyo Editores. Madrid, 371 pp. ISBN: 84-923128-2-3.

LÓPEZ JIMENO, C. (ed.) (1998). Manual de áridos. Prospección, explotación y aplicaciones. E.T.S. de Ingenieros de Minas de Madrid, 607 pp.

MARTÍ, J.V.; GONZÁLEZ, F.; YEPES, V. (2005). Temas de procedimientos de construcción. Extracción y tratamiento de áridos. Editorial de la Universidad Politécnica de Valencia. Ref. 2005.165. Valencia.

MARTÍNEZ PAGÁN, P. (2021). Ejercicios resueltos de plantas de tratamiento de recursos minerales. Universidad Politécnica de Cartagena, CRAI Biblioteca, Cartagena, 211 pp.

TIKTIN, J. (1994). Procesamiento de áridos: instalaciones y puesta en obra de hormigón. Universidad Politécnica de Madrid. Escuela Técnica Superior de Ingenieros de Caminos, Canales y Puertos. Madrid, 360 pp. ISBN: 84-7493-205-X.

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Capacidad de producción de una machacadora de mandíbulas. Fórmula de Gieskieng

Figura 1. Animación del funcionamiento de una machacadora de mandíbulas. https://www.pinterest.es/pin/858639485203690372/

Las machacadoras de mandíbulas están diseñadas para satisfacer las necesidades de trituración primaria de los clientes de los sectores de canteras, minería y reciclaje (Figura 1). Se utiliza principalmente para triturar materiales con una resistencia a la compresión de hasta 320 MPa, caracterizados por su alta relación de reducción, alta producción, granulometría homogénea, estructura sencilla, funcionamiento fiable, fácil mantenimiento y bajo coste de operación, entre otras ventajas.

Para estimar su capacidad de producción, se pueden consultar los datos de los fabricantes o bien utilizar fórmulas empíricas. Entre dichas fórmulas, cabe mencionar la propuesta de Gieskieng en 1950.

En la Figura 2 se presenta un esquema de una machacadora de mandíbulas, elaborado por el profesor Pedro Martínez Pagán (Universidad Politécnica de Cartagena).

Figura 2. Esquema de machacadora de mandíbulas (Martínez, 2010)

Os adjunto un problema resuelto sobre el cálculo de la capacidad de una trituradora mediante la fórmula empírica de Gieseking. Espero que os resulte interesante.

Pincha aquí para descargar

Referencias:

FUEYO, L. (1999). Equipos de trituración, molienda y clasificación: tecnología, diseño y aplicación. Editorial Rocas y Minerales. 1ª edición. Fueyo Editores. Madrid, 371 pp. ISBN: 84-923128-2-3.

LÓPEZ JIMENO, C. (ed.) (1998). Manual de áridos. Prospección, explotación y aplicaciones. E.T.S. de Ingenieros de Minas de Madrid, 607 pp.

MARTÍ, J.V.; GONZÁLEZ, F.; YEPES, V. (2005). Temas de procedimientos de construcción. Extracción y tratamiento de áridos. Editorial de la Universidad Politécnica de Valencia. Ref. 2005.165. Valencia.

MARTÍNEZ PAGÁN, P. (2021). Ejercicios resueltos de plantas de tratamiento de recursos minerales. Universidad Politécnica de Cartagena, CRAI Biblioteca, Cartagena, 211 pp.

TIKTIN, J. (1994). Procesamiento de áridos: instalaciones y puesta en obra de hormigón. Universidad Politécnica de Madrid. Escuela Técnica Superior de Ingenieros de Caminos, Canales y Puertos. Madrid, 360 pp. ISBN: 84-7493-205-X.

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.
