Introducción: El momento crítico de la obra.
El vertido del hormigón no marca simplemente el final del transporte, sino que constituye el «momento de la verdad» en cualquier proyecto de construcción. En este momento se determinan la integridad, la durabilidad y la vida útil de la estructura. Un error en la puesta en obra puede convertir un material de alta calidad y alto coste en una estructura con fallos invisibles que comprometerán su resistencia en las próximas décadas.
Debemos entender que el hormigón fresco es un material sensible que requiere disciplina. La forma en que llega al encofrado determinará si se mantendrá su homogeneidad o si aparecerán patologías evitables. A continuación, desglosamos las prácticas técnicas esenciales que marcan la diferencia entre una ejecución mediocre y otra excelente desde el punto de vista estructural.
La regla de oro de los dos metros (la gravedad, enemiga).
Uno de los errores más comunes en obra es permitir que el hormigón caiga desde alturas excesivas por comodidad. Sin embargo, la gravedad puede disgregar la mezcla. El vertido siempre debe realizarse en dirección vertical y lo más cerca posible de su posición definitiva. Si se superan los dos metros de caída libre, se produce la segregación de la masa y pueden producirse daños por impacto en los encofrados, así como desplazamientos en las armaduras y en los conductos de pretensado.
Para evitar que el material choque y rebote contra el acero, es imperativo utilizar «tubos de caída flexible» o «tubos centrales» que encaucen el flujo. Si se opta por el uso de láminas de plástico flexible (faldones) para dirigir la masa, hay un detalle técnico vital: no se debe permitir que el faldón se sumerja más de 500 mm en el hormigón fresco, para facilitar su extracción y evitar que quede atrapado.
«El vertido desde alturas superiores a dos metros provoca necesariamente la disgregación de la masa de hormigón y puede ocasionar daños en los encofrados, así como desplazamientos de estos, de las armaduras y de los conductos de pretensado».
El arte de caminar hacia atrás: el secreto de las losas.

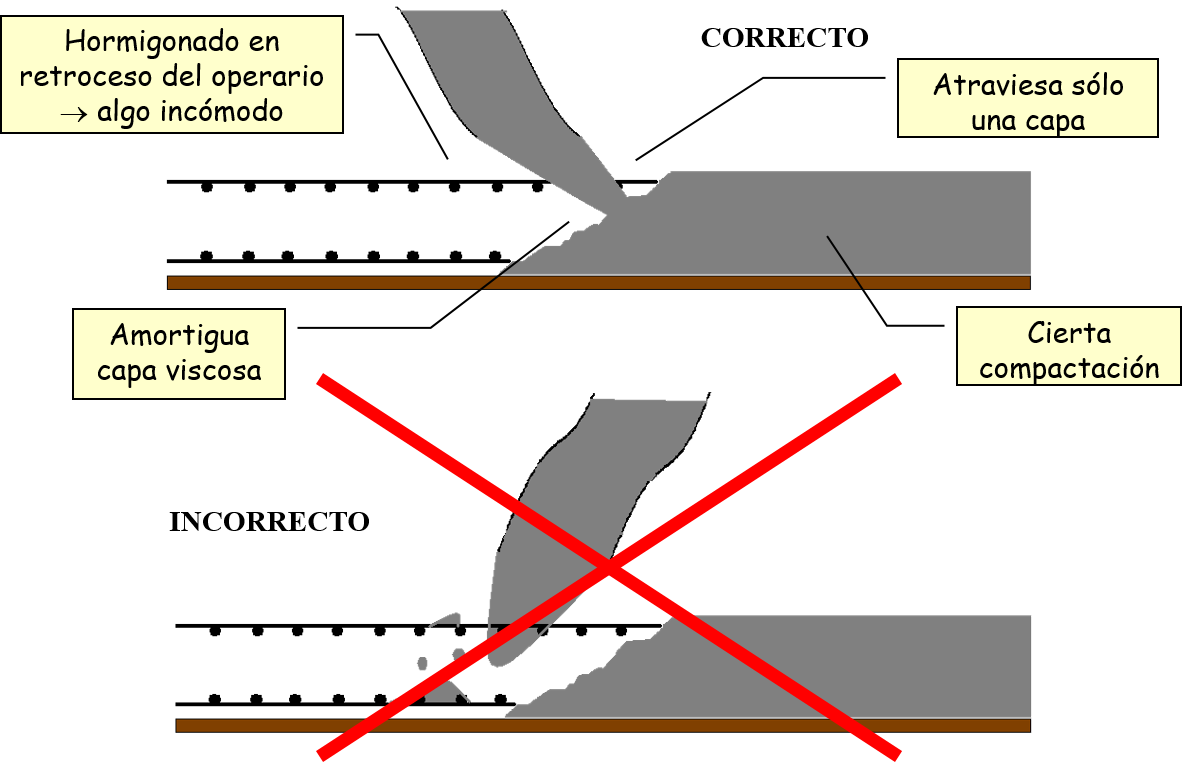

En el hormigonado de superficies horizontales, la técnica del operario es fundamental. La recomendación de oro es el «vertido en retroceso». Aunque resulte incómodo para el trabajador, consiste en avanzar vertiendo hormigón sobre la masa ya colocada.
¿Cuál es el secreto técnico que hay detrás? Al verter sobre el hormigón ya existente, el material nuevo solo atraviesa una capa, lo que garantiza una mayor homogeneidad. Además, la masa ya colocada amortigua la viscosidad del nuevo material y facilita su compactación natural. Este método garantiza que el frente de hormigonado avance abarcando todo el espesor de la capa y evita los desplazamientos horizontales incontrolados que separarían el árido del mortero.
El peligro silencioso de las «juntas frías» y el uso del vibrador.

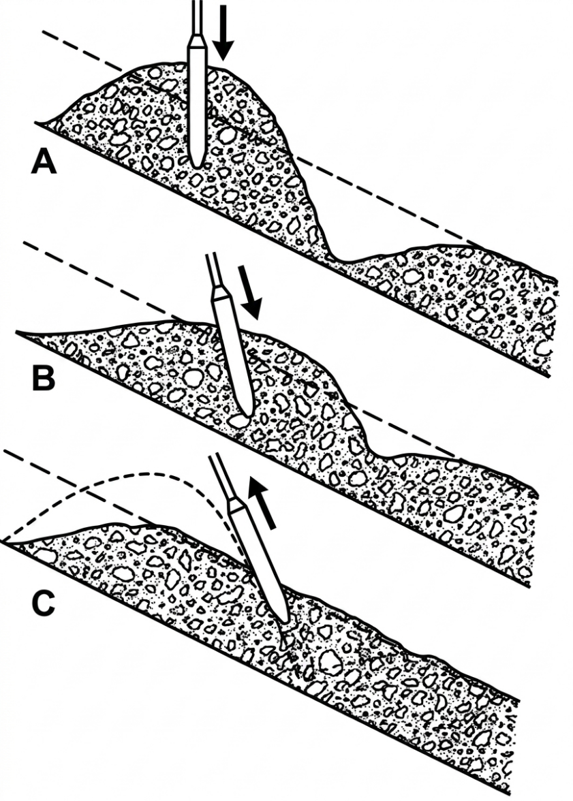

Una junta fría se produce cuando una capa (tongada) comienza a fraguar antes de recibir la siguiente, lo que genera una unión débil. Para evitarlo, el ritmo de vertido debe ser uniforme y estar coordinado con los medios disponibles. La clave está en el correcto «cosido» de las capas, que deben tener un espesor entre 20 y 70 cm.
En este caso, la regla de campo es innegociable: el espesor de la capa debe ser siempre inferior a la longitud de la cabeza del vibrador. Solo así se garantiza que el equipo atraviese todo el espesor de la capa nueva y penetre en la anterior para consolidarlas. Como advertencia final, queda terminantemente prohibido utilizar el vibrador para «arrastrar» o distribuir el hormigón horizontalmente, ya que esta práctica es la principal causa de la disgregación de los elementos lineales.
Desafiando la pendiente: de abajo hacia arriba.

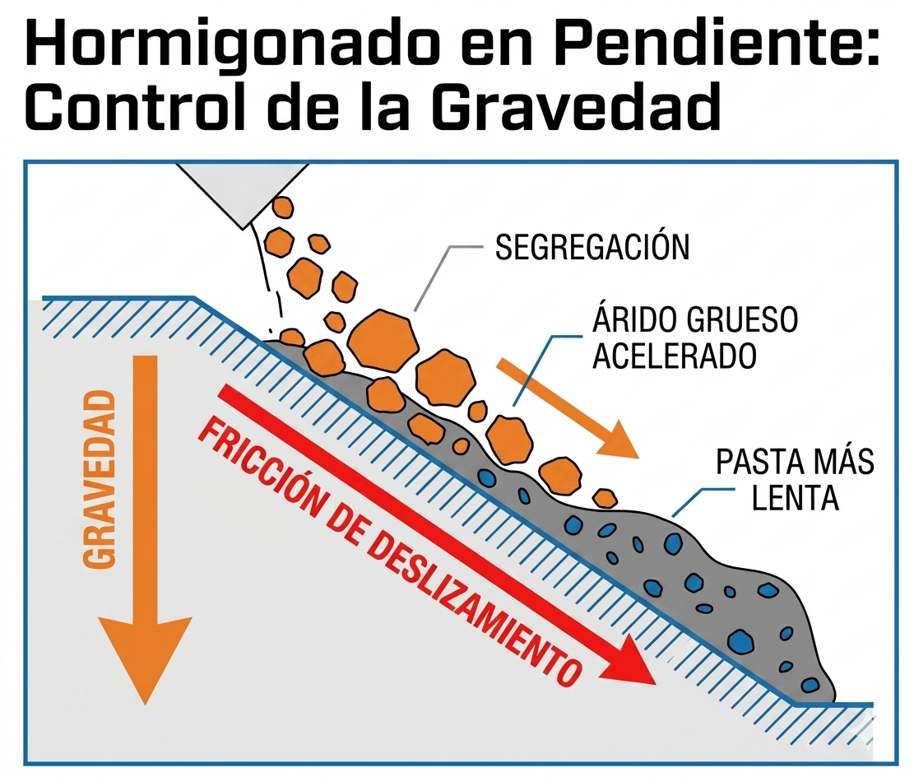

El hormigonado en superficies inclinadas plantea un reto físico: la tendencia del hormigón a deslizarse y la segregación debida a las distintas velocidades de los áridos. Existe una paradoja: el vibrado es indispensable para compactar, pero también es el principal motor del deslizamiento.
La orden técnica es hormigonar siempre de abajo hacia arriba. Por ello, debemos calcular el volumen y la distancia del vertido de modo que el hormigón ocupe su lugar tras un vibrado breve. Este control del tiempo de vibración, sumado al uso de elementos que encaucen el flujo (como tolvas o embudos), es lo único que garantiza que la masa no se desplace por la ladera y que se mantenga la estabilidad de la sección.
Cómo corregir un «nido de grava» (desde la descarga hasta la pala).

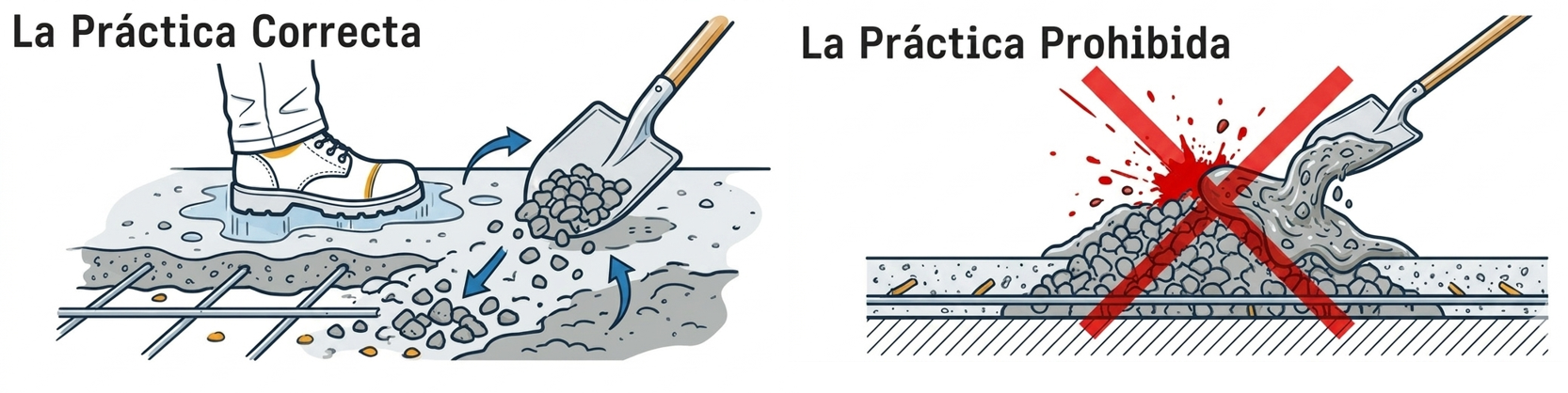

La calidad se controla desde el principio. Para evitar segregaciones iniciales, se recomienda utilizar una «cacera» (recipiente auxiliar) al vaciar la hormigonera, lo que reduce los riesgos antes de que el material llegue a la obra. Si, a pesar de esto, se detecta una zona con exceso de árido grueso (coquera o nido de grava), la corrección debe ser técnica; está prohibido intentar «tapar» el problema añadiendo mortero o hormigón blando encima.
El método correcto consiste en recoger las partículas de grava sobrantes con una pala y distribuirlas en «zonas blandas» (con exceso de mortero). Una vez redistribuido el árido, es obligatorio realizar un vibrado o un apisonado enérgico en la zona para reintegrar los componentes. Si no se realiza esta compactación final, la corrección será solo estética y no tendrá valor estructural.
«No se admitirá, bajo ninguna circunstancia, la puesta en obra de masas de hormigón que presenten indicios de inicio del fraguado, ya que ello compromete gravemente sus propiedades mecánicas y su correcta compactación».
Conclusión.
La puesta en obra es un proceso que exige disciplina técnica y supervisión constante. No se debe iniciar ningún vertido sin la conformidad expresa de la dirección facultativa, que debe verificar la correcta disposición de las armaduras y la estabilidad de los encofrados.
Al final de la jornada, debemos reflexionar: ¿compensa acelerar la construcción a costa de comprometer la durabilidad de una estructura diseñada para durar un siglo? El hormigón es un material noble, pero no perdona los errores una vez endurecido. Nuestra responsabilidad técnica es garantizar que ese «momento de la verdad» se lleve a cabo con la precisión que exigen la ingeniería y la seguridad pública.
Os he grabado un vídeo en el que explico este tipo de cuestiones de obra.
En esta conversación podrás escuchar consejos sobre cómo realizar un buen vertido de hormigón.
Este vídeo resume los conceptos clave de la colocación del hormigón.
