La medida de la productividad en las empresas constructoras

La productividad constituye uno de los elementos determinantes en la competitividad de cualquier empresa, y sobre todo de aquellas dedicadas a la construcción. Ello se debe al elevado margen de mejora que tiene esta actividad económica. De ello ya hemos hablado en varios artículos en este blog.

Recordemos que este concepto se define como la relación entre la producción y la cantidad de recursos consumidos en un periodo. Al tratarse de un concepto técnico, y no financiero, tanto la producción como los recursos se deben medir en unidades físicas.

Si existe un solo tipo de producto y de recurso, es sencillo calcular este ratio. Pero en una empresa nos interesa la productividad global, que es la relación entre su producción total, de todos sus productos, y el conjunto de factores empleados para conseguirla. Se hace notar que las unidades son heterogéneas, tanto en los productos como en los recursos. Para solucionar el problema, se deben valorar en unidades monetarias.

Al ser la productividad una medida técnica, ésta no se ve influenciada por la variación de precios en un periodo. Por eso es necesario que la productividad se pueda comparar de un periodo a otro, sin que las variaciones de los precios de productos y recursos interfieran en los resultados.

Para medir la productividad, por tanto, vamos a definir la terminología empleada (Pérez Gorostegui, 2021).

Pj: número de unidades físicas del producto j en el periodo 0, y pj su precio unitario en ese periodo;

Fi: cantidad del factor i en el periodo 0, en unidades físicas, y fi su coste unitario en dicho periodo;

Δ: variación experimentada por la variable en el periodo 1 respecto al periodo 0.

De esta forma se puede calcular la productividad de una empresa que utiliza m factores para realizar n productos valorando con los precios del año 0 (pi y fi):

siendo la del periodo 1:

Con estos cálculos, ya se puede definir el índice de productividad global (IPG) como:

La tasa de productividad global (TPG) medirá la proporción de variación de la productividad entre los dos periodos:

Asimismo, también puede interesar en qué proporción ha variado la producción de un periodo a otro. Mantenemos para ello los precios constantes. Con ello se define el índice de evolución de la cantidad de producción de Laspeyres:

Análogamente se podría establecer el índice de evolución de la cantidad de factores empleados:

Comparando las expresiones, es fácil deducir que:

Para el lector curioso, le dejo comprobar que si una empresa constructora elevó su producción un 15% el año pasado y tuvo que emplear un 5% menos de recursos, su productividad global subió un 21,05%.

Os dejo un vídeo donde se explica cómo se calcula la productividad global de una empresa.

En este otro vídeo se explica cómo se calcula el índice de productividad global.

Referencias:

HARRIS, F.; McCAFFER, R. (1999). Construction Management. Manual de gestión de proyecto y dirección de obra. Ed. Gustavo Gili, S.A., Barcelona, 337 pp. ISBN: 84-252-1714-8.

JORDAN, M.; BALBONTIN, E. (1986). Organización, planificación y control. Escuela de la Edificación, UNED, Madrid. ISBN: 84-86957-39-7.

PELLICER, E.; YEPES, V.; TEIXEIRA, J.C.; MOURA, H.P.; CATALÁ, J. (2014). Construction Management. Wiley Blackwell, 316 pp. ISBN: 978-1-118-53957-6.

PÉREZ GOROSTEGUI, E. (2021). Dirección de empresas. Editorial Universitaria Ramón Areces, 754 pp.

VELASCO, J. (2014). Organización de la producción. Distribuciones en planta y mejora de los métodos y los tiempos. 3ª edición, Ed. Pirámide, Madrid. ISBN: 978-84-368-3018-7.

YEPES, V. (2008). Productivity and Performance, in Pellicer, E. et al.: Construction Management. Construction Managers’ Library Leonardo da Vinci: PL/06/B/F/PP/174014. Ed. Warsaw University of Technology, pp. 87-101. ISBN: 83-89780-48-8.

YEPES, V. (2022). Gestión de costes y producción de maquinaria de construcción. Colección Manual de Referencia, serie Ingeniería Civil. Editorial Universitat Politècnica de València, 243 pp. Ref. 442. ISBN: 978-84-1396-046-3

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Técnicas de prevención de fallos en el diseño de productos

Las empresas dedicadas al diseño de productos deberían focalizar sus esfuerzos en que dicho producto tenga una elevada fiabilidad, es decir, que su probabilidad de fallo se reduzca al mínimo posible. Para asegurarse de que el diseño satisface las necesidades del cliente a un coste proporcionado al valor añadido, es posible utilizar diversas técnicas como son, entre otras, el despliegue de la función de calidad (QFD, Quality Function Deployment), el análisis modal de fallos y efectos (AMFE) y el análisis del valor.

  • El despliegue de la función de calidad, QFD, permite traducir los requerimientos de calidad del cliente en características técnicas del producto. Se trata de una metodología simple y lógica que involucra un conjunto de matrices, las cuales permiten determinar las necesidades del cliente, analizar a la competencia y descubrir los nichos de mercado no explotados.
  • El análisis modal de fallos y efectos, AMFE, es una metodología analítica estructurada que permite tener en cuenta y se han resuelto los modos de fallo potencial de un producto o sistema y sus causas, para evitarlos.
  • El análisis del valor trata de reducir el coste de un producto sin eliminar las características demandadas por los clientes. También permite detectar los cambios que deberían realizarse para dar mayor al producto sin que el incremento de coste sea superior al aumento de precio.

A continuación os dejo algunos vídeos explicativos de estas técnicas de prevención de fallos en los productos.

Referencias:

HARRIS, F.; McCAFFER, R. (1999). Construction Management. Manual de gestión de proyecto y dirección de obra. Ed. Gustavo Gili, S.A., Barcelona, 337 pp. ISBN: 84-252-1714-8.

JORDAN, M.; BALBONTIN, E. (1986). Organización, planificación y control. Escuela de la Edificación, UNED, Madrid. ISBN: 84-86957-39-7.

PELLICER, E.; YEPES, V.; TEIXEIRA, J.C.; MOURA, H.P.; CATALÁ, J. (2014). Construction Management. Wiley Blackwell, 316 pp. ISBN: 978-1-118-53957-6.

VELASCO, J. (2014). Organización de la producción. Distribuciones en planta y mejora de los métodos y los tiempos. 3ª edición, Ed. Pirámide, Madrid. ISBN: 978-84-368-3018-7.

YEPES, V. (2008). Productivity and Performance, in Pellicer, E. et al.: Construction Management. Construction Managers’ Library Leonardo da Vinci: PL/06/B/F/PP/174014. Ed. Warsaw University of Technology, pp. 87-101. ISBN: 83-89780-48-8.

YEPES, V. (2022). Gestión de costes y producción de maquinaria de construcción. Colección Manual de Referencia, serie Ingeniería Civil. Editorial Universitat Politècnica de València, 243 pp. Ref. 442. ISBN: 978-84-1396-046-3

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Suplementos para el cálculo del tiempo básico de una operación

https://www.pxfuel.com/
Figura 1. https://www.pxfuel.com/

Aunque tengamos un método eficaz para realizar una tarea, es necesario añadir un tiempo suplementario al tiempo normal o básico de una tarea para el cálculo del tiempo tipo. Las necesidades personales, la fatiga, las demoras o las interferencias son, entre otros, motivos que justifican el cálculo de estos suplementos. El estudio del trabajo se encarga del cálculo de estos tiempos adicionales. Sin embargo, no es sencillo determinar con precisión qué tiempo hay que añadir a las tareas.

Los motivos de estos suplementos pueden deberse a varias circunstancias, destacando las siguientes:

  • Condiciones del operario: sexo, monotonía o repetición de los trabajos, cargas excesivas, posturas incómodas, necesidades fisiológicas, etc.
  • Condiciones ambientales: temperatura, humedad, ruido, iluminación excesiva o insuficiente, etc.
  • Condiciones de la tarea: peligrosidad o riesgo de accidentes, esperas a máquinas u otros operarios, etc.

La parte más importante de los suplementos son por descanso, que trata de reponer al operario de la fatiga. El resto de componentes solo se aplican bajo determinadas condiciones. En la Figura 2 se muestra un modelo básico para el cálculo de los suplementos.

Figura 2. Modelo básico para el cálculo de los suplementos (Caso, 2006)

El suplemento por descanso presenta una parte fija por necesidades personales y fatiga, y otra variable que se añade cuando las condiciones de trabajo difieren de las habituales. Para las necesidades personales (ir al baño, beber agua, etc.) se suele aplicar un suplemento entre un 5 y un 7 %. La fatiga y monotonía de un trabajo se valora en un 4 %.

El suplemento por contingencias incluye los retrasos inevitables y pequeños trabajos ocasionales que se producen esporádicamente. Los suplementos por política de empresa se motivan por por diversas razones organizativas o de producción propias. Se añaden suplementos especiales cuando hay actividades que no forman parte del ciclo del trabajo pero que son imprescindibles para su correcta ejecución. También se podría justificar unos suplementos por comienzo o cierre de la actividad, por herramientas, por montaje o desmontaje, por aprendizaje o formación, etc.

Os paso un vídeo del profesor Cristóbal Miralles, de la Universitat Politècnica de València, donde se explica el cálculo del suplemento de fatiga para la definición de estándares de trabajo. Espero que os sea útil.

En el documento que adjunto, correspondiente a la Organización Internacional del Trabajo (OIT), se recoge un sistema de suplementos por descanso como porcentajes de los tiempos básicos.

Descargar (PDF, 17KB)

En este artículo se propone una revisión de las tablas de suplementos de la OIT.

Descargar (PDF, 78KB)

Referencias:

CASO, A. (2006). Técnicas de medición del trabajo. FC Editorial, 2ª edición, Madrid, 231 pp. ISBN: 978-84-96169-89-8.

HARRIS, F.; McCAFFER, R. (1999). Construction Management. Manual de gestión de proyecto y dirección de obra. Ed. Gustavo Gili, S.A., Barcelona, 337 pp. ISBN: 84-252-1714-8.

JORDAN, M.; BALBONTIN, E. (1986). Organización, planificación y control. Escuela de la Edificación, UNED, Madrid. ISBN: 84-86957-39-7.

PELLICER, E.; YEPES, V.; TEIXEIRA, J.C.; MOURA, H.P.; CATALÁ, J. (2014). Construction Management. Wiley Blackwell, 316 pp. ISBN: 978-1-118-53957-6.

VELASCO, J. (2014). Organización de la producción. Distribuciones en planta y mejora de los métodos y los tiempos. 3ª edición, Ed. Pirámide, Madrid. ISBN: 978-84-368-3018-7.

YEPES, V. (2008). Productivity and Performance, in Pellicer, E. et al.: Construction Management. Construction Managers’ Library Leonardo da Vinci: PL/06/B/F/PP/174014. Ed. Warsaw University of Technology, pp. 87-101. ISBN: 83-89780-48-8.

YEPES, V. (2022). Gestión de costes y producción de maquinaria de construcción. Colección Manual de Referencia, serie Ingeniería Civil. Editorial Universitat Politècnica de València, 243 pp. Ref. 442. ISBN: 978-84-1396-046-3

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Curso:

Curso de gestión de costes y producción de la maquinaria empleada en la construcción.



Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Diagrama de recorrido como herramienta de estudio de métodos

Figura 1. Diagrama de recorridos (Velasco, 2014)

El diagrama planimétrico de flujo o diagrama de recorrido es una representación gráfica sobre plano del área en la cual se desarrolla la actividad, con las ubicaciones indicadas de los puestos de trabajo y el trazado de los movimientos de los hombres y/o de los materiales.

Por cierto, el material de este artículo forma parte del curso que puedes seguir en línea, en el siguiente enlace: https://ingeoexpert.com/cursos/curso-de-gestion-de-costes-y-produccion-de-la-maquinaria-empleada-en-la-construccion/

Es un diagrama que se emplea para establecer el recorrido de un solo producto o proceso. Tiene en cuenta las operaciones, inspecciones, demoras, transporte y almacenamiento. Se utiliza la misma simbología que la de un diagrama de proceso.

Este diagrama permite identificar las posibles áreas congestionadas, determinar los avances y retrocesos del proceso y facilitar el desarrollo de una mejor distribución de la planta. El objetivo, por tanto, es la mejora de métodos, eliminando o reduciendo los recorridos mediante la adecuada distribución en planta. El diagrama de recorrido puede ser bidimensional, o incluso tridimensional.

El diagrama de recorrido normalmente puede disponer dos formatos, uno referido al operario o la máquina, y otro relacionado con el material.

La manipulación de los materiales incrementa el coste de producción sin añadir valor al producto. Por tanto, para reducirla se recomienda lo siguiente:

  • Disponer los materiales a la altura en la que se va a trabajar con ellos.
  • Disminuir en lo posible las distancias que recorre el material manipulado.
  • Aprovecharse de la gravedad cuando sea posible.
  • Transportar la máxima cantidad posible.
  • Mantener despejados los lugares de paso.

Una buena disposición en planta del lugar de trabajo depende, entre otros, de los siguientes factores:

  1. Peso, tamaño y movilidad del producto. Un producto pesado es difícil de manipular, requiriendo maquinaria específica. Por tanto, se debe mover lo menos posible.
  2. Complejidad del producto. Un producto con muchas piezas pasará por distintos sitios, con más recorrido. En consecuencia, la disposición en planta tratará de reducir tiempo y energía reduciendo los transportes.
  3. Duración del proceso. Si se dedica mucho tiempo al transporte, cualquier disminución del recorrido mejorará la productividad.

Normalmente, se aconseja utilizar el diagrama de análisis del proceso con el de recorrido cuando los procesos tienen un gran número de operaciones. En una obra normalmente los procesos son suficientemente sencillos para no ser necesario representar gráficamente lo que ocurre. Por tanto, el diagrama de recorrido sería de mayor utilidad en talleres y factorías.

Veamos a continuación algunos vídeos explicativos sobre el diagrama de recorridos.

Referencias:

HARRIS, F.; McCAFFER, R. (1999). Construction Management. Manual de gestión de proyecto y dirección de obra. Ed. Gustavo Gili, S.A., Barcelona, 337 pp. ISBN: 84-252-1714-8.

JORDAN, M.; BALBONTIN, E. (1986). Organización, planificación y control. Escuela de la Edificación, UNED, Madrid. ISBN: 84-86957-39-7.

PELLICER, E.; YEPES, V.; TEIXEIRA, J.C.; MOURA, H.P.; CATALÁ, J. (2014). Construction Management. Wiley Blackwell, 316 pp. ISBN: 978-1-118-53957-6.

VELASCO, J. (2014). Organización de la producción. Distribuciones en planta y mejora de los métodos y los tiempos. 3ª edición, Ed. Pirámide, Madrid. ISBN: 978-84-368-3018-7.

YEPES, V. (2022). Gestión de costes y producción de maquinaria de construcción. Colección Manual de Referencia, serie Ingeniería Civil. Editorial Universitat Politècnica de València, 243 pp. Ref. 442. ISBN: 978-84-1396-046-3

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Curso:

Curso de gestión de costes y producción de la maquinaria empleada en la construcción.



Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Determinación del tiempo tipo de un trabajo

Figura 1. Determinación del tiempo tipo de un trabajo

Uno de los aspectos más controvertidos cuando se realiza un estudio de tiempos de una actividad es la valoración del ritmo o actividad con el operario que realiza la operación. Además, también es objeto de discusión los suplementos a aplicar al tiempo necesario para realizar una actividad (Figura 1). El tema es delicado, pues sirve para fijar el que denominaremos como tiempo tipo y también para determinar el volumen de producción exigible a un trabajador y sus ingresos mensuales. El problema de fondo es que la medida del tiempo en el que se realiza una actividad y la estimación del ritmo de trabajo es subjetiva, sometida al criterio del analista. Pero veamos el problema con algo más de detalle.

Definiremos como trabajador cualificado a aquel a quien se reconoce que tiene las aptitudes físicas necesarias, posee inteligencia y formación, y ha adquirido la destreza y los conocimientos necesarios para efectuar el trabajo según normas de seguridad, cantidad y calidad. Este trabajador, si está incentivado, desarrolla una actividad óptima, diferente del trabajador representativo o promedio, que no tiene por qué ser cualificado.

Por tanto, dentro de la medición del trabajo, deberemos realizar una nivelación y una mayoración de tiempos que considere el factor de ritmo y los suplementos de tiempo para determinar el tiempo tipo de un trabajo.

Las diferencias en los valores de medición de un elemento se deben a:

  • Variaciones en la actuación del recurso, al ir más despacio o deprisa, por las diferencias en la atención prestada o por ajustarse o no al procedimiento previsto.
  • Cambios ajenos al operario como son los errores de medida, variaciones en el medio ambiente, en el material, etc.

Los factores causantes de que el mismo trabajo realizado por operarios diferentes sea distinto e, incluso, realizado por el mismo operario sea diferente una y otra vez son los siguientes:

  1. El procedimiento empleado.
  2. La precisión de los movimientos.
  3. La velocidad de los movimientos.

Estos tres factores determinan la llamada actividad o factor de ritmo. Así, si se sigue fielmente un método de trabajo, la actividad crecerá con la velocidad y la precisión de los movimientos.

Se define como actividad óptima la obtenida de forma natural y sin forzarse los trabajadores calificados, como promedio de la jornada o turno, siempre que conozcan y respeten el método especificado y se les haya dado motivo para querer aplicarse (incentivos). La actividad normal sería la correspondiente a los ¾ de la óptima. En la Tabla 1 se recoge una escala sencilla de clasificación de la actividad. Téngase en cuenta que hay otras escalas donde el 100, por ejemplo, se asigna a la actividad óptima.

Todo aumento de la actividad se corresponde con una disminución del tiempo, resultando el producto de ambos constante. Así, un cronometrador adiestrado debe determinar el ritmo o actividad de las operaciones antes de efectuar las medidas de tiempo.

La nivelación de los tiempos medidos de una operación consiste en reducir todos los tiempos empleados a actividad normal. Así, el tiempo normal o plazo básico de una actividad tn, que se ha medido m veces se calcula como:

donde ti es el tiempo observado y ai es la actividad durante la operación medida i.

Sin embargo, el trabajo desarrollado a lo largo de una jornada laboral no se puede consumar en el tiempo normal, puesto que son ineludibles ciertas pausas para recuperarse de la fatiga, realizar necesidades personales y por otras demoras inevitables. Se llama tiempo tipo o plazo estándar al tiempo normal de cada elemento más el necesario para compensar estos factores. Con el tiempo tipo, un trabajador cualificado con una actividad normal, a lo largo de un turno o jornada laboral, lograría un rendimiento tipo o estándar.

Dada la variabilidad de los trabajos de construcción, la diferencia entre el tiempo tipo y el normal puede ser considerable, por lo que es habitual que las bases de datos se refieran a los tiempos normales, siendo el usuario el que debe aplicar los imprevistos adecuados en cada caso. Un plazo realista de planificación suele ser el doble del tiempo normal.

Referencias:

PELLICER, E.; YEPES, V.; TEIXEIRA, J.C.; MOURA, H.P.; CATALÁ, J. (2014). Construction Management. Wiley Blackwell, 316 pp. ISBN: 978-1-118-53957-6.

YEPES, V. (2008). Productivity and Performance, in Pellicer, E. et al.: Construction Management. Construction Managers’ Library Leonardo da Vinci: PL/06/B/F/PP/174014. Ed. Warsaw University of Technology, pp. 87-101. ISBN: 83-89780-48-8.

YEPES, V. (2022). Gestión de costes y producción de maquinaria de construcción. Colección Manual de Referencia, serie Ingeniería Civil. Editorial Universitat Politècnica de València, 243 pp. Ref. 442. ISBN: 978-84-1396-046-3

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Curso:

Curso de gestión de costes y producción de la maquinaria empleada en la construcción.



Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Gráficos de actividades múltiples o simultáneas

Dentro del estudio de métodos disponemos de diversas herramientas que nos permiten aplicar procedimientos más efectivos en nuestras operaciones y reducir costes. Una de ellas son los gráficos de actividades múltiples o simultáneas, que se emplean para registrar y estudiar las actividades interdependientes de hombres y máquinas. Este diagrama ayuda a programar de forma adecuada los elementos que forman parte del proceso. Se pretende reducir el número y duración de los tiempos improductivos (parada y espera).

La técnica consiste en representar el trabajo de cada recurso según una escala de tiempos común para manifestar las interrelaciones entre todos ellos, pudiendo así examinar y criticar el método, con el fin de eliminar los periodos de inactividad. De este modo, se puede analizar y mejorar el método y balancear el tiempo asignado, por ejemplo, entre el trabajo de un operario y el de una máquina.

Las fases para la realización del diagrama de actividades simultáneas son:

  1. Observar la operación y descomponer en elementos.
  2. Determinar el tiempo de cada elemento.
  3. Representar por separado la secuencia de las operaciones de cada recurso en una escala de tiempos común y en el orden realizado.

Voy a plantear un reto sencillo, pero que ilustra fácilmente esta herramienta. Supongamos que tiene una tostadora que solo puede tostar dos rebanadas de pan a la vez, pero por un solo lado. ¿Cuántas operaciones serían necesarias para tostar las tres tostadas por los dos lados? Muchos de mis estudiantes, sin pensar demasiado, opinan que cuatro veces. Es decir, se introducen dos, se calientan, por un lado (primera operación), se les da la vuelta y se calientan del otro (segunda operación). La tercera tostada deberá calentarse, por un lado (tercera operación) y luego darle la vuelta (cuarta operación). Pues bien, un buen ingeniero sería capaz de hacerlo solo en tres operaciones. El resultado lo dejo a continuación en un gráfico de actividades simultáneas con su solución.

Referencias:

PELLICER, E.; YEPES, V.; TEIXEIRA, J.C.; MOURA, H.P.; CATALÁ, J. (2014). Construction Management. Wiley Blackwell, 316 pp. ISBN: 978-1-118-53957-6.

YEPES, V. (2008). Productivity and Performance, in Pellicer, E. et al.: Construction Management. Construction Managers’ Library Leonardo da Vinci: PL/06/B/F/PP/174014. Ed. Warsaw University of Technology, pp. 87-101. ISBN: 83-89780-48-8.

YEPES, V. (2022). Gestión de costes y producción de maquinaria de construcción. Colección Manual de Referencia, serie Ingeniería Civil. Editorial Universitat Politècnica de València, 243 pp. Ref. 442. ISBN: 978-84-1396-046-3

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Curso:

Curso de gestión de costes y producción de la maquinaria empleada en la construcción.



Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Factores que determinan la producción de un equipo

Figura 1. ¿Qué factores influyen en la producción de un equipo?

En un artículo anterior se describió cómo se puede determinar la producción de los equipos. Aquí vamos a profundizar en los factores que determinan la producción de un equipo. En efecto, para el responsable de una obra resulta imprescindible conocer los factores que influyen en los rendimientos que está obteniendo de sus máquinas. Este conocimiento puede corregir y elevar los valores de la productividad. Dichos factores son los siguientes:

  • Factor de disponibilidad Fd: Relación entre el tiempo disponible y el tiempo laborable real. Si su valor es bajo, se deben investigar las causas: mala conservación, lentitud en las reparaciones, falta de repuestos, mal estado de la máquina o poca fiabilidad.

  • Factor de utilización Fu: Relaciona el tiempo de utilización con el de disposición. Nos indica la calidad de la organización y planificación de la obra. Un valor bajo de este factor puede deberse a una mala programación, a la falta de comunicación entre los mandos, a la falta de previsión de tajos alternativos, etc.

  • Eficiencia horaria, factor de eficacia o factor operacional Fe: Es el cociente entre la producción media por hora de utilización y la producción tipo de una máquina. Considera las horas de trabajo no productivo dedicado a tareas varias como traslados, preparación de tajo o tareas auxiliares. Depende fundamentalmente de la selección del personal y del método de trabajo. Normalmente su valor oscila entre 1,2 y 0,8.

Con estos tres factores se puede calcular la producción media por hora de utilización de una máquina Pl. En efecto:

Conviene destacar que, de los tres factores que corrigen la producción tipo solo el factor de disponibilidad depende directamente de la máquina y equipo de mantenimiento; los otros dependen de la organización de la obra, de la selección del personal y del método de trabajo. En las Tablas 1 y 2 se consideran los factores de producción en función de las condiciones de trabajo, la organización de la obra y los incentivos. Tienen carácter estimativo, por lo que sería aconsejable ajustar los coeficientes en cada caso.

Figura 2. Factor de disponibilidad en una obra (Rojo, 2010)



Figura 3. Factor de utilización según la importancia del equipo

Es posible definir un par de índices complementarios a los anteriores. Se denomina índice de paralizaciones p a la relación entre las interrupciones debidas a la organización de la obra, mal acoplamiento de máquinas, paradas por averías de otras máquinas, etc., y el laborable real.

Se llama factor de aprovechamiento Fa al cociente entre el tiempo de utilización de una máquina y el laborable real.

En las Tablas 1 y 2 se aportan algunas estimaciones groseras de los factores de producción, válidas a falta de mayores datos.

Tabla 1. Estimación del producto entre la eficiencia horaria y el factor de utilización



Tabla 2. Estimación de la eficiencia horaria según los incentivos y la organización

Referencias:

PELLICER, E.; YEPES, V.; TEIXEIRA, J.C.; MOURA, H.P.; CATALÁ, J. (2014). Construction Management. Wiley Blackwell, 316 pp. ISBN: 978-1-118-53957-6.

ROJO, J. (2010). Manual de movimiento de tierras a cielo abierto. Fueyo Editores, S.L., Madrid, 926 pp.

YEPES, V. (2022). Gestión de costes y producción de maquinaria de construcción. Colección Manual de Referencia, serie Ingeniería Civil. Editorial Universitat Politècnica de València, 243 pp. Ref. 442. ISBN: 978-84-1396-046-3

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Curso:

Curso de gestión de costes y producción de la maquinaria empleada en la construcción

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.;

Diagramas de proceso de operaciones como herramienta en el estudio de métodos

Figura 1. Símbolos del diagrama de proceso

Según la American Society of Mechanical Engineers (ASME), el diagrama de proceso es una representación gráfica de los acontecimientos que se producen durante una serie de acciones u operaciones y de la información concerniente a los mismos. Durante un proceso tienen lugar cinco tipos de acciones: operación, transporte, inspección, demora y almacenaje. En la Figura 1 se representan los símbolos empleados para estas acciones o su combinación.

Por cierto, el material de este artículo forma parte del curso que puedes seguir en línea, en el siguiente enlace: https://ingeoexpert.com/cursos/curso-de-gestion-de-costes-y-produccion-de-la-maquinaria-empleada-en-la-construccion/

El diagrama de las operaciones del proceso (operation process-chart) es una representación gráfica de los puntos en los cuales se introducen los materiales en el proceso y de la secuencia de las inspecciones y de todas las operaciones, excepto las comprendidas en el manejo de materiales. Abarca, además, información de interés para el análisis, tal como el tiempo requerido y la localización. Este diagrama puede utilizarse con provecho cuando se va a iniciar el estudio de un proceso complicado, y también cuando se quiere implantar un nuevo proceso, con el fin de asegurarse de que ninguna fase importante se pasa por alto.

Figura 2. Diagrama de las operaciones del proceso. Fabricación de una señal de tráfico

El diagrama del análisis del proceso del recorrido (flow process-chart) es una representación gráfica de todas las operaciones, transportes, inspecciones, demoras y almacenajes que tienen lugar durante el proceso o procedimiento, incluyendo información de interés para el análisis, tal como la relativa al tiempo requerido y a la distancia recorrida.

Las fases que se siguen para construir este diagrama son las siguientes:

  1. Determinar el producto a seguir y la unidad del mismo a que se refiere el diagrama.
  2. Apuntar todas las fases del proceso, anotando una breve definición de cada una.
  3. Unir con trazos los símbolos de fases consecutivas.
  4. Medir las distancias recorridas en los transportes.
  5. Medir la duración de cada actividad.

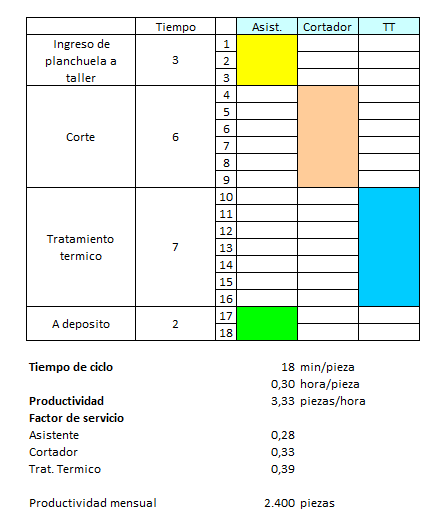

Figura 3. Diagrama del análisis del proceso del recorrido (flow process-chart)

Os dejo a continuación un vídeo explicativo de esta herramienta.

Referencias:

PELLICER, E.; YEPES, V.; TEIXEIRA, J.C.; MOURA, H.P.; CATALÁ, J. (2014). Construction Management. Wiley Blackwell, 316 pp. ISBN: 978-1-118-53957-6.

YEPES, V. (1997). Equipos de movimiento de tierras y compactación. Problemas resueltos. Colección Libro Docente nº 97.439. Ed. Universitat Politècnica de València. 256 pág. Depósito Legal: V-4598-1997. ISBN: 84-7721-551-0.

YEPES, V. (2022). Gestión de costes y producción de maquinaria de construcción. Colección Manual de Referencia, serie Ingeniería Civil. Editorial Universitat Politècnica de València, 243 pp. Ref. 442.

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

El estudio de métodos como técnica de mejora de la productividad

En un artículo anterior ya expliqué cómo aumentar la productividad a través de la medición del trabajo. En esta ocasión vamos a centrarnos en el estudio de métodos.

El estudio de métodos consiste en el registro sistemático y el examen crítico de los factores y recursos implicados en los sistemas existentes y propuestos de ejecución, como medio para desarrollar y aplicar métodos más efectivos y reducir costes. En la Tabla 1 se indican algunos posibles síntomas que harían necesario un estudio de métodos en una obra.

Tabla 1. Síntomas que evidencian la necesidad de un estudio de métodos

Los objetivos perseguidos por el estudio de métodos son los siguientes:

  • Mejorar los procesos y los procedimientos.
  • Mejorar la disposición del lugar de trabajo, así como el diseño del equipo e instalaciones.
  • Economizar el esfuerzo humano y reducir la fatiga innecesaria.
  • Mejorar la utilización de materiales, máquinas y mano de obra.
  • Crear mejores condiciones de trabajo.

En el estudio del trabajo es necesaria una actitud crítica y una actuación sistemática para analizar y mejorar la realización de una actividad específica. Así, los principios generales que deberían regir el estudio de los métodos son los siguientes:

  1. Abordar los problemas con un espíritu abierto.
  2. Eliminar ideas preconcebidas y prejuicios.
  3. Aceptar solamente los hechos y no las opiniones.
  4. Actuar sobre las causas, no sobre los efectos.
  5. Siempre hay un método mejor.

Fases del estudio de métodos

En general, para abordar y llevar a la práctica cualquier tipo de estudio de mejora de métodos, se siguen cinco fases que son las siguientes:

  1. Elección conveniente del problema y su definición.
  2. Observar y tomar registros del método actual.
  3. Analizar el método actual.
  4. Desarrollar el método mejorado.
  5. Aplicar y mantener el nuevo método.

Para elegir convenientemente el trabajo que vamos a analizar normalmente se atiende a aquel que proporciona una mayor rentabilidad en el sentido de maximizar los beneficios de la mejora en relación a los recursos destinados. Así, normalmente se seleccionan los cuellos de botella, los transportes que no aportan nada al producto, los trabajos que requieren gran cantidad de mano de obra o maquinaria o las operaciones que requieran un trabajo repetitivo.

La forma de criticar un trabajo actual es plantearse sistemáticamente preguntas sobre cada uno de los factores que intervienen en el método observado y analizado. La técnica de las preguntas daría respuesta a las siguientes cuestiones:

  • ¿Qué es lo que se hace exactamente?, y ¿por qué se hace?
  • ¿Dónde se hace?, y ¿por qué se hace ahí?
  • ¿Cuánto se hace?, y ¿por qué en esa cantidad?
  • ¿Quién lo hace?, y ¿por qué este ejecutante?
  • ¿Cómo se hace?, y ¿por qué se hace así?
  • ¿Cuándo se hace?, y ¿por qué en ese momento?

Para desarrollar el nuevo método de trabajo normalmente existen cuatro posibilidades básicas:

  1. Eliminar el trabajo innecesario.
  2. Combinar operaciones o fases de operación.
  3. Cambiar el orden de ejecución de las operaciones.
  4. Simplificar las operaciones necesarias.

Antes de adoptar el nuevo método, la dirección debe aprobarlo, para lo cual se debe realizar un informe donde se exponga:

  • Los costes y gastos generales de ambos métodos y las economías previstas.
  • El coste de implantación del nuevo método.
  • Las decisiones ejecutivas necesarias para aplicar el nuevo método.

Por último, una vez implantado el nuevo método es preciso, mediante comprobaciones periódicas –muy frecuentes al principio-, vigilar que se trabaje de acuerdo a lo previsto. Estos controles se espacian con el tiempo hasta llegar al sistema habitual de vigilancia.

Os dejo a continuación varios vídeos explicativos al respecto. Espero que os sean de interés.

Referencias:

PELLICER, E.; YEPES, V.; TEIXEIRA, J.C.; MOURA, H.P.; CATALÁ, J. (2014). Construction Management. Wiley Blackwell, 316 pp. ISBN: 978-1-118-53957-6.

YEPES, V. (2008). Productivity and Performance, in Pellicer, E. et al.: Construction Management. Construction Managers’ Library Leonardo da Vinci: PL/06/B/F/PP/174014. Ed. Warsaw University of Technology, pp. 87-101. ISBN: 83-89780-48-8.

YEPES, V. (2022). Gestión de costes y producción de maquinaria de construcción. Colección Manual de Referencia, serie Ingeniería Civil. Editorial Universitat Politècnica de València, 243 pp. Ref. 442. ISBN: 978-84-1396-046-3

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Curso:

Curso de gestión de costes y producción de la maquinaria empleada en la construcción.



Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Muestreo de aceptación por atributos. Ejemplo de caso resuelto.

El muestreo de aceptación constituye uno de los campos más amplios del control de calidad estadístico en recepción. Se trata de aceptar o rechazar un lote atendiendo a una serie de criterios establecidos. No se trata de determinar la calidad que presenta un lote, sino de determinar la forma de actuar. El muestreo de aceptación determina, por tanto, un procedimiento que si se aplica a una serie de lotes dará un riesgo especificado en cuanto a la aceptación de lotes de una calidad dada. Por tanto, el muestreo de aceptación proporciona un margen de seguridad en cuanto a la calidad.

Tampoco el muestreo de aceptación constituye un control de calidad propiamente dicho. Para ello tenemos otras herramientas como los diagramas de control, que pueden guiar al ingeniero en cuanto a la modificación de la producción con el objeto de mejorar los productos. Este punto debe tenerse muy en cuenta. Un muestreo de aceptación, tal y como hemos indicado antes, aceptará o rechazará lotes. Suponiendo que todos los lotes son de la misma calidad, aceptará unos y rechazará otros, sin que los aceptados sean mejores que los rechazados.

Sin embargo, esta práctica de muestreo proporciona un efecto indirecto muy importante. Si a un proveedor se le rechaza frecuentemente sus lotes, o cambia radicalmente su forma de producción, o el cliente buscará un nuevo proveedor.

A continuación os paso, totalmente resuelto, una práctica resuelta propuesta en clase de un muestreo de aceptación por atributos. En este caso, el producto es defectuoso o no lo es. Es evidente que, si se disponen de datos cuantitativos, sería mejor utilizar un muestreo de aceptación por variables, pero la filosofía y la estrategia es la misma.

En el caso del control de calidad en recepción por atributos, se han utilizado las tablas de la norma UNE 66-020 (actualmente la familia de normas vigentes son las UNE-ISO 2859), que proceden de la norma MIL-STD-105. Esta era una norma de defensa de los Estados Unidos que proporcionaba procedimientos y tablas para el muestreo por atributos basadas en las teorías de inspección de muestreo de Walter A. Shewhart, Harry Romig y Harold Dodge y fórmulas matemáticas.

Aunque el ejemplo trata de una producción industrial, el campo de aplicación podría extrapolarse a otros como la recepción de lotes en carreteras, que no deja de ser el resultado de un proceso de producción. En futuros artículos publicaré algunos ejemplos más. Por otra parte, para entender bien la resolución del problema, se recomienda al lector algún curso básico sobre estadística avanzada aplicada al control de calidad.

Descargar (PDF, 697KB)
