Bacheadora con brazo robótico

bacheEl aglomerado asfáltico está sometido a un proceso de envejecimiento y descomposición ya sea por exposición constante del agua, cargas extremadamente pesadas o desgaste de la base. Los baches constituyen una molestia si se dejan sin reparar, presentan un peligro elevado en la seguridad vial y presentan altos costes de mantenimiento.

http://www.theconstructionindex.co.uk

Una forma innovadora de reparar los baches sin impactar negativamente en la circulación de los vehículos es la solución que presenta la empresa Amey. Se trata de unos camiones con un brazo robótico extensible que, en cuestión de pocos minutos, permite la reparación de estos desperfectos en el pavimento.

El sistema está formado por un camión de 18 toneladas equipado con una tolva alargada donde se almacenan los áridos y un depósito para el ligante bituminoso.  También está equipado con un brazo articulado controlado de forma hidráulica que, cuando no está en uso, se encuentra plegado en la parte delantera del camión para el transporte más seguro.

Amey destaca que la máquina puede reparar un bache en apenas dos minutos, en lugar de la hora que emplearía un método convencional. Esta reparación puede tener una vida útil de, al menos, doce meses.

Pero lo mejor será dejar un vídeo donde podemos ver el funcionamiento del sistema. Espero que os guste.

Pilotes perforados de camisa recuperable: Pilote CPI-4

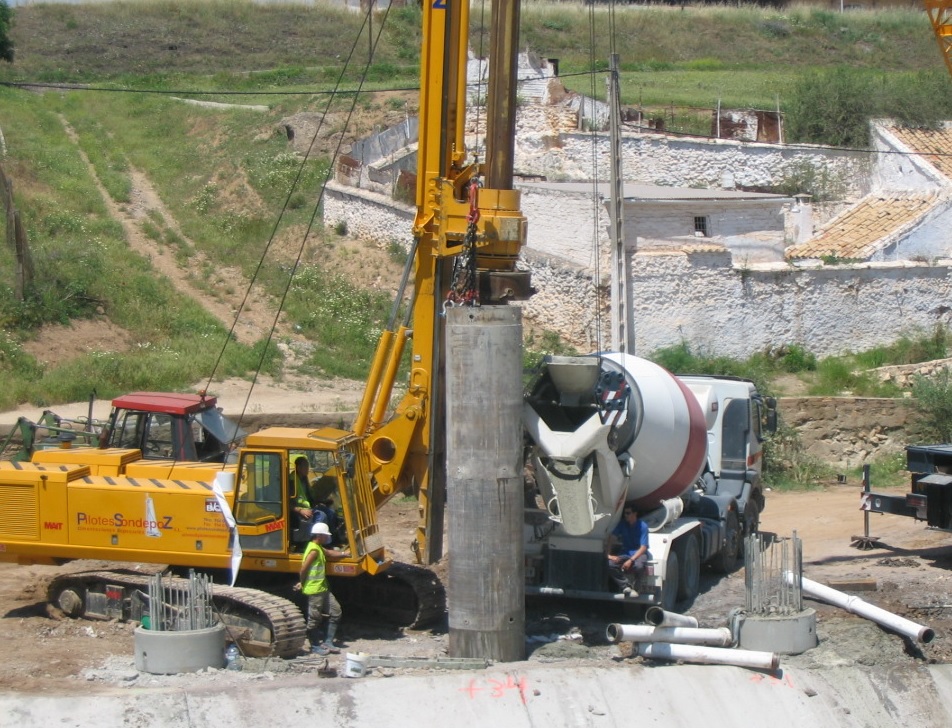

Figura. Pilote CPI-4 en el puente sobre el río Yeaguas, Casariche (Sevilla). http://www.pilotessondepoz.com

El pilote CPI-4 de la NTE es un tipo de pilote perforado y hormigonado “in situ”de entubación recuperable con extracción de tierras. Se recomiendan en terrenos que por su consistencia sufren desprendimientos y se desmoronan durante la excavación, ya sea por la baja consistencia del terreno o por la presencia del nivel freático. Son habituales diámetros de 450 mm a 2.000 mm.

La excavación en terrenos blandos y medios se realiza mediante el uso de barrenas de hélice cortas. En caso de terrenos más duros se hace necesaria la inclusión en la barrena de dientes con puntas de widia. En terrenos muy competentes y roca se utiliza una corona circular con puntas de widia.

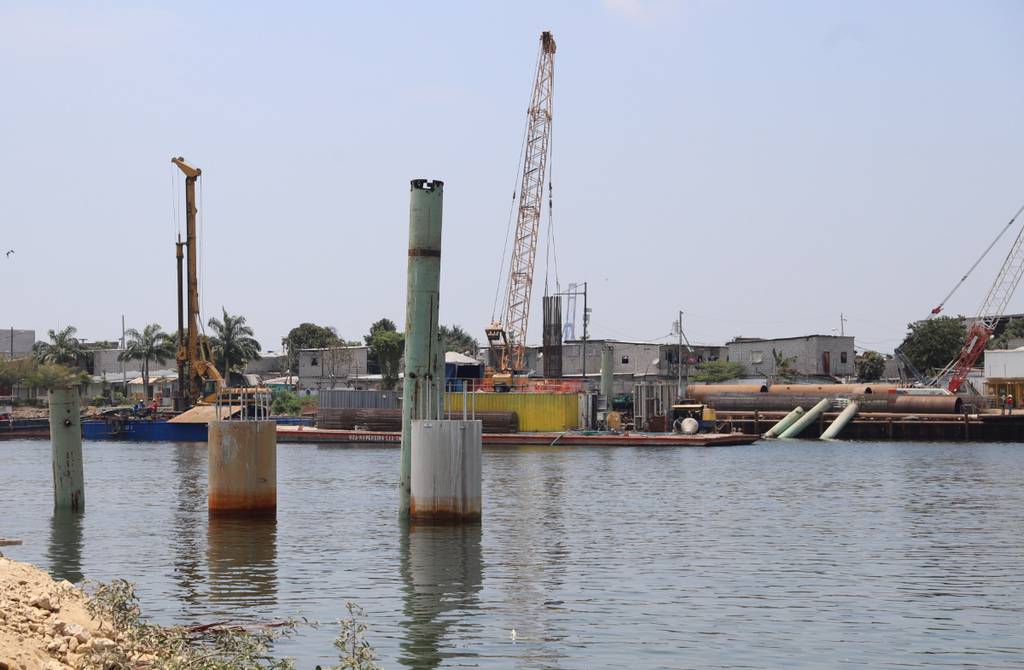

Pilote CPI-4. http://www.pilotesyobras.com
Camisa de enchufe rápido

La principal particularidad de los pilotes CPI-4 consiste en que mientras se perfora se va introduciendo en el terreno una tubería de sostenimiento también denominada camisa. Estas camisas son muy robustas, sirviendo no solo para contener el terreno, sino también como útil de perforación. Los primeros metros de la perforación se realizan por hinca con tapón de grava. Una vez alcanza la profundidad objetivo se realiza la limpieza del fondo de la excavación mediante el uso de un cazo (“bucket”).

Posteriormente al limpiado del fondo se procede a introducir la armadura de acero con la ayuda de un equipo auxiliar (grúa). Para garantizar el recubrimiento mínimo necesario de la misma, se levanta 20 cm sobre el fondo de la excavación y se colocan separadores para su correcto centrado.

Colocada la armadura, comienza el hormigonado y se extraerá la entubación de manera que siempre quede un mínimo de dos diámetros de hormigón dentro de ella. Para verter el hormigón dentro de la perforación correctamente evitando segregaciones y exudaciones, se utiliza un tubo “Tremie”. Este tubo se introduce por dentro de la armadura hasta alcanzar el fondo de la perforación. A continuación se comienza a bombear el hormigón que debe ser de consistencia fluida.

A la vez que avanza la fase de hormigonado se va subiendo simultáneamente el tubo Tremie, pero teniendo la precaución de mantenerlo siempre unos dos metros introducido en el hormigón fresco. A la vez, se va extrayendo la tubería de sostenimiento man-teniéndola siempre por debajo del nivel del hormigón fresco. Así, se consigue evitar cortes en el hormigonado por el desprendimiento de las paredes de la perforación. Cuando el hormigón alcanza la cota de la rasante del terreno se concluye con el hormigonado.

Este tipo de pilote muy recomendable para empotramientos en roca, pilotes a perforar en zonas con bolos, estratos cementados, en incluso en zonas con rellenos muy heterogéneos como escolleras.

Os dejo a continuación un vídeo explicativo de este tipo de pilotes.

También os dejo una animación explicativa sobre el procedimiento constructivo.

Referencia:

YEPES, V. (2016). Procedimientos de construcción de cimentaciones y estructuras de contención. Colección Manual de Referencia. Editorial Universitat Politècnica de València, 202 pp. Ref. 328. ISBN: 978-84-9048-457-9.
