Hormigón precolocado: Prepakt y Colcrete

Figura 1. Hormigón precolocado. https://mvalarezo.files.wordpress.com/2014/01/fierro_valarezo.pdf

El hormigón precolocado, también llamado hormigón inyectado o de «empaquetado previo», es un procedimiento de construcción que consiste en disponer inicialmente áridos gruesos en el encofrado o molde previsto y rellenar después sus huecos. Para obtener un hormigón de calidad, es fundamental asegurar el completo relleno de todos los espacios, evitar la separación debida a la retracción del árido precolocado, prevenir la segregación y garantizar la retención adecuada de la humedad en la mezcla. Además, se requiere una fluidez óptima que evite obstrucciones en los conductos de inyección.

En la última etapa de la década de los cuarenta del siglo pasado, se alcanzó un hito significativo con la introducción de morteros de tipo coloidal, que lograron una dispersión efectiva de las partículas en la fase líquida y una estabilidad óptima tras la inyección. Estas suspensiones coloidales se lograban mediante métodos químicos, como en el caso de Prepakt, o bien, mediante procesos mecánicos, como los empleados en Colcrete o Colgrout.

En el procedimiento Colcrete, el mortero se batía en una máquina para laminarlo y evitar la formación de racimos de partículas de cemento, con lo que se lograba una suspensión uniforme. Por otro lado, en el hormigón Prepakt, el mortero estaba compuesto por cinco elementos: cemento, arena, agua, un agente químico y un polvo mineral o fíller con características fisicoquímicas específicas. El agente químico se utilizaba en cantidades mínimas para conferir al mortero una suspensión coloidal altamente fluida, inducir una ligera incorporación de aire y reducir la retracción. El fíller, en proporciones variables entre el 30 % y el 60 %, reemplazaba al cemento y presentaba un alto contenido de sílice amorfa, la cual reaccionaba con la cal liberada durante el proceso de fraguado. Esta sustitución reducía la retracción y disminuía el desprendimiento de calor durante el fraguado, aunque también provocaba una reducción de la resistencia inicial, mientras que la resistencia final permanecía inalterada. Además, incrementaba la resistencia a las aguas agresivas. La característica coloidal de la inyección facilitaba el hormigonado subacuático, sin ocasionar problemas de disolución apreciable.

El hormigón Prepakt presenta una serie de características distintivas: tiene una resistencia final equiparable a la del hormigón convencional y permite un ahorro de cemento notable, de entre el 30 % y el 60 %. Además, destaca por su elevada impermeabilidad y su mínima retracción endógena, llegando incluso a ser nula en algunos casos. Su retracción exógena es inferior al 50 % de la convencional y su menor contenido de cemento da lugar a una disminución significativa del desprendimiento de calor durante el proceso de hidratación. Asimismo, presenta una excelente adherencia tanto a superficies de hormigón antiguas como a rocas y muestra una excelente resistencia a los ciclos de hielo y deshielo. En particular, demuestra una alta resistencia a las aguas agresivas, incluida el agua marina.

Durante la década de 1940, el hormigón Prepakt se utilizó en las labores de reparación de los túneles-aliviaderos de la presa Hoover, en Estados Unidos. La experiencia acumulada en los años posteriores, especialmente en proyectos de presas, consolidó al Prepakt como material de elección para la construcción de estas estructuras, superando incluso su aplicación en obras marítimas. En España, durante la década de los 60, este hormigón se utilizó en la presa bóveda de Matalavilla y en la presa de gravedad de Tiétar, específicamente en la inyección de las juntas.

A continuación, se describe el procedimiento constructivo de este tipo de hormigón inyectado. El árido grueso, exento de arena, se asienta, si es posible, generalmente mediante vibradores. A continuación, se rellenan los espacios vacíos entre los áridos con una inyección de mortero de arena y cemento, de gran docilidad y plasticidad, que une los granos gruesos en contacto. Esta inyección se puede realizar tanto en el aire como en el agua, siempre procediendo de abajo hacia arriba. Para ello, se instalan tubos entre los encofrados, que se van retirando a medida que la superficie de la inyección asciende. A medida que el mortero fluye hacia la superficie, se controlarán las posibles fugas para garantizar que toda la masa quede rellenada de manera uniforme con el mortero de inyección.

A medida que el mortero sube, desplaza al agua, quedando una clara línea de separación entre ambos, lo que indica que el primero no se diluye y que la mezcla se conserva sin variación alguna. La compacidad del árido grueso debe ser la mayor posible y el mortero o papilla de inyección debe tener unas características especiales de plasticidad para rellenar con facilidad todos los huecos. Para ello, se prepara este mortero con fluidificantes. De esta manera, se logra un hormigón similar al convencional, pero mucho más compacto y con una retracción significativamente menor, aproximadamente la mitad.

El árido grueso, que se dispone antes del proceso, puede variar en tamaño desde los 6 hasta los 10 mm, o incluso más, si es necesario. Ya sea de origen natural o producto de trituración, el tamaño y la forma de sus componentes no afectan a la facilidad de manipulación ni a las propiedades finales. Esta disposición previa del árido genera un entramado rígido entre sus elementos, ya que se establece un contacto puntual entre ellos. Este entramado ayuda a evitar la retracción del hormigón, puesto que el mortero lo envuelve. Además, el porcentaje de huecos en el árido es considerablemente menor que en el hormigón convencional, aunque el módulo de elasticidad es ligeramente mayor que en el convencional, pues las propiedades del árido grueso tienen un mayor efecto en el hormigón precolocado.

Inicialmente, se empezó a utilizar en las reparaciones de estructuras de hormigón debido a su extraordinaria capacidad de adherencia con hormigones más antiguos, así como en casos en los que se precisa un hormigón con baja retracción. Conforme se fueron destacando sus cualidades, su aplicación se amplió a nuevas construcciones, particularmente en pilares de puentes, túneles y diques marítimos. También se ha empleado en estructuras muy armadas por sismo u otras razones.

Este método es especialmente útil en situaciones donde el acceso al área encofrada es complicado, en lugares donde hay corrientes de agua fuertes que atraviesan la zona de vertido del hormigón o en trabajos sujetos a la acción de las olas, donde el uso de métodos tradicionales de hormigonado bajo el agua está prohibido. También se utiliza para el recalce de cimentaciones o el relleno de cavidades de cimentación, que son poco comunes en la construcción convencional.

Para la inyección del mortero, se emplean tuberías que se insertan en la masa de árido grueso. Normalmente, tienen un diámetro de 20 a 30 mm para el hormigón estructural y de hasta 40 mm para el hormigón en masa. Estas tuberías deben colocarse verticalmente a menos de 150 mm de la base de la masa de árido, aunque también pueden insertarse horizontalmente a través del encofrado en distintos niveles.

Se trata de una técnica delicada, por lo que es conveniente emplear procedimientos ya experimentados. En cualquier caso, requiere mano de obra altamente especializada, especialmente dado que, en muchas ocasiones, resulta imposible inspeccionar el trabajo.

Puede encontrar una descripción más detallada del hormigón precolocado en la norma ACI 304.

Os dejo un artículo que creo os puede resultar de interés.

Descargar (PDF, 495KB)

Referencias:

ACI COMMITTEE 304. Guide for Measuring, Mixing, Transporting, and Placing Concrete. ACI 304R-00.

CALAVERA, J. et al. (2004). Ejecución y control de estructuras de hormigón. Intemac, Madrid, 937 pp.

GALABRU, P. (1964). Tratado de procedimientos generales de construcción. Obras de fábrica y metálicas. Editorial Reverté, Barcelona, 610 pp.

MARTÍ, J.V.; YEPES, V.; GONZÁLEZ, F. (2014). Fabricación, transporte y colocación del hormigón. Apuntes de la Universitat Politècnica de València, 189 pp.

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Técnicas de colocación del hormigón bajo el agua

Figura 1. https://tecnologiadelhormigonarmado.blogspot.com/p/hormigon-armado-en-ambientes-marinos.html

El hormigón sumergido o bajo el agua se utiliza en estructuras que deben estar continuamente en contacto con este líquido. La construcción de cimentaciones bajo el agua con hormigón no es una novedad. Ya en el tratado De Arquitectura de Vitruvio (88-26 a. C.) se encuentran referencias de este método. En la actualidad, este procedimiento se utiliza con frecuencia, especialmente en la cimentación de obras marítimas. Sin embargo, su aplicación debe ser precisa y cuidadosa. Antes de decidirse por esta forma de hormigonar, es preferible tratar de efectuar el hormigonado en seco o utilizar uno u otro de los diversos procedimientos existentes para eliminar el agua, o incluso resolver la construcción con elementos prefabricados.

Un hormigón sumergido debe tener características especiales en sus componentes, como el tipo de árido, el agua de amasado, el cemento y los aditivos. Este tipo de hormigón debe mantenerse inerte ante las condiciones del ambiente (el cemento y los áridos no deben reaccionar con el agua) y ser impermeable para evitar la corrosión en el caso del hormigón armado. Además, deberá tener la resistencia requerida.

En primer lugar, el hormigón utilizado debe tener una dosificación más rica (una sobredosis de cemento de un 25 %), con cementos de alto poder aglutinante que garanticen una buena compacidad bajo el agua. Es posible mejorar su capacidad aglutinante añadiendo aireantes y plastificantes para lograr la docilidad deseada sin necesidad de aumentar el contenido de agua (asiento en cono de Abrams de 150 mm). Cuando se trabaja en aguas en movimiento, puede ser necesario recurrir a aceleradores de fraguado, algunos de los cuales están diseñados específicamente para evitar la penetración del agua en el hormigón.

Para sumergir hormigón de manera efectiva, es fundamental garantizar su resistencia al lavado durante su colocación, lo cual requiere garantizar la adecuada consistencia y homogeneidad de la mezcla. Sin embargo, este objetivo se enfrenta a dos desafíos debidos a dos factores adversos. En primer lugar, el movimiento del agua, ya sea por las corrientes fluviales o las mareas marinas, puede erosionar el hormigón, arrastrando parte de su cemento y generando lechadas. Estas lechadas dificultan la adhesión entre capas, aumentan la permeabilidad del conjunto y debilitan los morteros, lo que resulta en una disminución de su resistencia. Además, la disparidad en la densidad de los componentes del hormigón puede provocar su separación debido a la fluidez de la mezcla. Los áridos más pesados tienden a acumularse en el fondo y son más propensos al deslavado, ya que quedan protegidos únicamente por una delgada película de aglomerante.

Todo lo anterior implica minimizar al máximo el contacto del hormigón con el agua durante su transporte, así como durante el proceso de vertido y extendido. Para lograrlo, se suelen emplear técnicas como el método de talud en avance, el uso de cubas especializadas y la utilización de canaletas (tubo tremie). No obstante, también existen otros procedimientos como el bombeo directo del hormigón, el hormigón prepakt (inyección con un mortero de áridos gruesos colocados en un molde) o el uso de hormigón ensacado. A continuación se describen las técnicas habituales.

Procedimiento de talud en avance

Cuando el agua no supera los 0,80 m de profundidad, pueden sumergirse las masas de hormigón por el procedimiento llamado de talud, análogo al que se emplea para la construcción de terraplenes. Este método solo resulta efectivo en aguas poco profundas, generalmente con un espesor inferior a 80 cm. La operación comienza depositando el hormigón en la región A, que se incorpora por su propio peso con la masa B en flujo, que progresa con un talud C, el único en contacto directo con el agua y susceptible al deslavado. Se requiere una vigilancia constante para evitar que el agua interfiera con este talud, donde pueden formarse suspensiones de lechada que no fraguan y que podrían generar superficies de deslizamiento y roturas en el macizo.

Figura 2. Hormigonado bajo el agua con talud de avance.

Después de cada interrupción, se limpia el talud con cepillos de acero para descarnar la superficie y eliminar los excesos de lechada. Cuando el cimiento está rodeado por el terreno o por algún tipo de estructura, es necesario eliminar las lechadas que se filtran del hormigón, ya sea utilizando cubos o bombas. Asimismo, al unir una masa de hormigón ya fraguada con otras posteriores, también es necesario limpiar estas lechadas. Es importante destacar que la masa en avance no puede compactarse ni vibrarse. Durante los períodos de aguas agitadas, como crecidas u oleajes, es necesario suspender los trabajos.

Procedimiento con cuba

Este método es adecuado para profundidades superiores a 0,80 m. El hormigón se transporta en una cuba completamente estanca que desciende lentamente hacia el área a hormigonar mediante un cabrestante o una grúa. Una vez depositadas sobre el macizo, un buzo las abre, elevándolas suavemente después, para permitir que el hormigón fluya en aguas tranquilas. La función de los buzos se limita a colocar la cuba sobre el área a hormigonar y abrir sus compuertas, y luego envían la cuba a la superficie para repetir el proceso. Sin embargo, este procedimiento no es apropiado cuando se necesita verter hormigón en un encofrado de dimensiones reducidas, pues su movimiento ascendente y descendente puede provocar agitación en el agua, actuando como un pistón (Figura 3).

Figura 3. Cuba bajo el agua en un encofrado de dimensiones reducidas (Galabru, 1964). https://tecnologiadelhormigonarmado.blogspot.com/p/hormigon-armado-en-ambientes-marinos.html

Las cubas son estancas y están diseñadas con paredes inclinadas para facilitar la salida del hormigón. Se abren en la parte inferior mediante sistemas hidráulicos o neumáticos. Además, cuentan con patas que aseguran su estabilidad al posarse sobre el terreno, de modo que las puertas pueden pivotar libremente. La capacidad de las cubas suele oscilar entre 0,20 y 1,00 m³.

Durante la operación, las cubas descargan su contenido primero en el fondo y luego sobre las capas previamente vertidas y aún frescas, evitando así el contacto directo del hormigón con el agua y logrando una adecuada trabazón. Para áreas extensas, las cubas se subdividen en secciones pequeñas, generalmente no mayores de 6 x 6 m, ya que el hormigón tiene un radio de extensión de unos 30 cm y las cubas no se abren a más de 30 cm de altura.

Una variante de este sistema, utilizada en obras con poco volumen de hormigón, consiste en el uso de bolsas de lona impermeabilizadas que se bajan boca abajo, amarradas por el fondo y cerradas en la boca con un nudo, lo que permite su apertura manual. Estas bolsas tienen una capacidad máxima de 0,10 m³.

El método de inmersión en cubas presenta ventajas, como una operación sencilla y una rápida ejecución del hormigonado, que da como resultado hormigones de buena calidad con una notable trabazón. Además, no se necesita más equipo especializado que el depósito para sumergir el hormigón.

Procedimiento con canaleta (tubo tremie)

La canaleta o vertedera, conocida como tubo-tolva o tubo tremie, consta de un tubo especial de acero rígido con un diámetro de 20 a 45 cm, que asegura que el hormigón se vierta directamente sobre otra masa de hormigón sin dejar una capa intermedia de lodos u otros materiales. Las paredes de la tubería deben ser lisas y contrapesadas para prevenir la flotación, especialmente si se utiliza una placa para sellar la boca de la tubería y esta se sumerge estando vacía. El tubo se sumerge con un tapón que se extrae (método de cierre de fondo) o se desplaza (tapón deslizante) al verter el hormigón. Para evitar la entrada de agua, el tubo debe mantenerse constantemente sumergido en el hormigón a una profundidad de 1,00 o 1,50 m bajo la superficie del material. Las velocidades ideales de elevación del hormigón oscilan entre 0,3 y 3 m/h. Es crucial mantener una colocación continua, ya que los retrasos pueden provocar el endurecimiento del hormigón, lo que dificultaría la reanudación del flujo. El hormigón debe ocupar automáticamente el espacio entre el tubo y el encofrado sin necesidad de mover el tubo horizontalmente. En caso de utilizar varios tubos, se recomienda mantener una separación de entre 3 y 5 m entre ellos.

Un puente grúa equipado con cabrestantes móviles sostiene estos tubos, lo que permite subirlos y bajarlos. Todo el montaje se encuentra instalado en un andamio con plataforma de servicio. En la parte superior del tubo hay una tolva o un embudo para verter el hormigón. Se utiliza una tolva cuando se realizan aportaciones intermitentes de hormigón, como en el caso del transporte por cubas. Se emplea un embudo cuando se realiza una aportación continua de hormigón, como en el caso del hormigón bombeado. En la Figura 4 se observa el método del desplazamiento, que puede obtenerse utilizando un carrito o suspendiendo el tubo por medio de una grúa.

Figura 4. Colocación sumergida: método del desplazamiento

Esta técnica se emplea en diversas aplicaciones, entre las que se incluyen hormigones sumergidos, estructuras submarinas, reparaciones de hormigones sumergidos, construcción y unión de secciones de túneles submarinos, pilotes para cimentaciones de puentes y plataformas mar adentro. Se utiliza especialmente cuando se busca obtener una calidad estructural muy alta. Se han llevado a cabo operaciones de hormigonado con éxito a profundidades de hasta 50 m. Este procedimiento consiste en verter el hormigón in situ mediante un tubo, cuyo extremo inferior permanece siempre sumergido en el hormigón fresco, lo que ayuda a prevenir lavados y segregaciones significativas.

El proceso de hormigonado con tubo tremie consta de tres etapas: el cebado del tubo, la formación del bulbo y el vertido del hormigón.

Figura 5. Etapas del proceso de hormigonado con tubo tremie
  • Cebado del tubo: Es fundamental llenar por completo el tubo con hormigón, sin que entre en contacto con el agua circundante. Para lograrlo, existen varios métodos, desde el uso de aire comprimido hasta otros más simples. Uno de los métodos más directos implica dejar caer un tapón que actúe como sello hermético dentro del tubo, asegurando así que la columna de hormigón descienda gradualmente, evitando el contacto con el agua y reduciendo la posibilidad de segregación debido a la caída libre. Otra opción es utilizar una cámara inflable tipo pelota en lugar del tapón, que se recupera después de cada proceso de cebado.
  • Formación del bulbo: Bajo el peso de la columna de hormigón fresco, este se extiende gradualmente alrededor del tubo debido a la tensión superficial. Es importante que la parte inferior del tubo no se eleve más de 30 cm del fondo para evitar la segregación y el lavado del hormigón. Posteriormente, debido a la resistencia ejercida en el fondo y en la masa, la superficie del hormigón adquiere una forma de cúpula. Con el tubo hundido a la profundidad deseada, se forma el bulbo en la base de esta cúpula (Figura 1).
  • Vertido: Se lleva a cabo desplazando el tubo con el cabestrante y el puente grúa. Para impedir que entre agua, el tubo debe estar siempre lleno y la carga de hormigón debe realizarse de manera regular y continua para garantizar que no se vacíe. El peso del hormigón dentro del tubo debe ser siempre mayor que la presión del agua en su base.

Las técnicas de colocación por tremie suelen emplearse para el bombeo directo bajo el agua, aunque presentan algunas diferencias menores. En este método, el flujo se genera mediante la presión de la bomba, en lugar de depender de la gravedad. La dosificación del material debe permitir el bombeo y el flujo una vez que la tubería se retira. Se utilizan tuberías más pequeñas, con secciones flexibles para la porción que queda embebida en el hormigón. El funcionamiento de la bomba puede provocar movimientos laterales que crean una lechada en la superficie de contacto entre la tubería y el hormigón. En algunos casos, puede ser necesario instalar una válvula de escape cerca del punto más alto de la tubería para evitar un bloqueo debido al vacío.

Os dejo a continuación unos vídeos que, espero, os resulten de interés.

Referencias:

ACI COMMITTEE 304. Guide for Measuring, Mixing, Transporting, and Placing Concrete. ACI 304R-00.

CALAVERA, J. et al. (2004). Ejecución y control de estructuras de hormigón. Intemac, Madrid, 937 pp.

GALABRU, P. (1964). Tratado de procedimientos generales de construcción. Obras de fábrica y metálicas. Editorial Reverté, Barcelona, 610 pp.

MARTÍ, J.V.; YEPES, V.; GONZÁLEZ, F. (2014). Fabricación, transporte y colocación del hormigón. Apuntes de la Universitat Politècnica de València, 189 pp.

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Hormigón al vacío

Figura 1. Hormigón al vacío. https://www.solitec.eu/2021/11/11/il-vacuum-concrete-una-tecnica-ancora-valida/

El hormigón al vacío (vacuum concrete, en inglés) es una técnica ideada por Billner en Estados Unidos en 1935, aunque no se empezó a utilizar en Europa hasta los años cincuenta del siglo pasado. Esta técnica busca mejorar la resistencia y durabilidad del material, y consiste en eliminar el exceso de agua de hidratación del cemento mediante presión de vacío antes de que comience el fraguado del hormigón. Esta acción conlleva una notable disminución en la relación agua/cemento (a/c) efectiva, lo que supone una mejora significativa en el rendimiento del hormigón. Aunque la reacción química entre el cemento y el agua requiere una relación a/c inferior a 0,38 para lograr una resistencia óptima, la relación empleada suele ser mayor para mejorar su manejabilidad, y esa agua adicional sirve para lubricar los componentes del hormigón fresco. Este exceso de agua crea poros capilares en el hormigón que aumentan su permeabilidad y reducen su resistencia.

La tecnología del hormigón al vacío resuelve este dilema, ya que permite mantener la trabajabilidad y conseguir una alta resistencia. Utiliza una bomba de vacío para aspirar el exceso de agua después de colocar y compactar el hormigón, lo cual puede suponer extraer entre el 10 % y el 25 % del agua y aumentar la resistencia a compresión entre un 20 % y un 40 %. Las resistencias a los 7 días con vacío son aproximadamente las mismas que las obtenidas a los 21 días. Esta técnica es efectiva para diversas aplicaciones, como suelos industriales, aparcamientos y losas de puentes. Tras aplicar el vacío, es posible caminar sobre la losa sin dejar rastro alguno, lo que elimina la necesidad de esperar períodos de tiempo. Los componentes clave incluyen una bomba aspiradora, un separador de agua, una almohadilla de filtración y un vibrador de placa de solera, que trabajan en conjunto para controlar la cantidad de agua eliminada y garantizar la calidad del hormigón resultante.

El efecto del vacío no se limita únicamente a la eliminación del exceso de agua, sino que también contribuye a llenar posibles huecos mediante la presión atmosférica. El vacío se logra mediante una bomba capaz de generar una depresión de entre 0,7 y 0,8 atmósferas. La duración de la aplicación del vacío varía en función de la consistencia inicial y el espesor del hormigón empleado. En la práctica, para elementos delgados como losas, muros o tuberías, el tiempo de aplicación del vacío suele ser de 10 a 20 minutos, mientras que para elementos de mayor grosor puede extenderse hasta 40 minutos. La temperatura mínima requerida para este proceso con hormigón es de 10 °C. Sin embargo, no todos los tipos de hormigón son adecuados para el vacío. Existe el riesgo de bloqueo superficial, que se refiere a la congestión de finos en la superficie que puede impedir el desarrollo del proceso. Por esta razón, el contenido máximo de cemento se limita a 350 kg/m³.

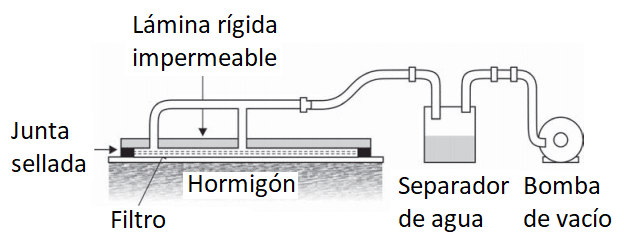

En este procedimiento, el hormigón se vierte en encofrados con una cara perforada y el exceso de agua se extrae por succión a través de las perforaciones mediante una bomba de vacío. Los encofrados especiales empleados en este proceso consisten en una cámara delgada de baja altura cuya superficie en contacto con el hormigón es permeable, ya sea mediante una rejilla metálica o un tejido de caucho perforado. Las otras caras de la cámara son impermeables, con excepción de unas aberturas estratégicamente ubicadas a través de las cuales se genera el vacío en su interior. Estas aberturas, por lo general, se encuentran en la cara inferior del encofrado. Este método proporciona al hormigón una notable cohesión, lo que facilita un desencofrado rápido.

Figura 2. Deshidratación al vacío del hormigón. https://industrysurfer.com/blog-industrial/construccion/hormigon-al-vacio-tecnologia-equipamiento-ventajas/

En una masa de hormigón recién vertida en un encofrado, existe cierto nivel de presión, derivado de la carga del hormigón fresco por encima del nivel considerado y de la presión atmosférica. Esta presión se divide en dos componentes: una presión intergranular, que es sostenida por el armazón o esqueleto formado por los áridos, y una presión intersticial, que es sostenida por el líquido que ocupa los espacios vacíos, es decir, el agua en la que están suspendidas las partículas de cemento.

El principio del tratamiento consiste en eliminar o, al menos, reducir significativamente la presión intersticial al comunicar la matriz fluida del hormigón fresco, a través de un filtro, con una fuente de vacío. Sin embargo, es importante destacar que la presión total en el hormigón no se ve alterada, dado que la aplicación del vacío no afecta ni a la masa de hormigón sobre el nivel considerado ni a la presión atmosférica externa.

En estas circunstancias, la primera componente, es decir, la presión intergranular, experimenta un aumento repentino, lo que provoca que el armazón rígido se vea obligado a soportar lo que previamente sostenía el líquido. Como resultado, el esqueleto se compacta en busca de un nuevo equilibrio, reduciendo así sus espacios intersticiales y expulsando el exceso de agua, que se desplaza entre los granos hacia el filtro. Esta contracción persiste hasta que los áridos alcanzan la máxima compacidad compatible con su granulometría, momento en el cual cesa la compactación. En el caso de un recipiente, se observa cómo desciende algunos centímetros la superficie libre del hormigón durante este proceso de contracción.

El hormigón al vacío ofrece una serie de ventajas significativas, como un aumento de su resistencia final, la posibilidad de retirar los encofrados de los muros de forma más temprana, así como la combinación de trabajabilidad y resistencia gracias a la deshidratación mediante vacío. Además, presenta una alta durabilidad y densidad, junto con una reducción notable en la permeabilidad y en el tiempo requerido para el acabado final. También se observa un aumento del 20 % en la resistencia de adherencia, lo que facilita su aplicación en trabajos de repavimentación y reparación. Asimismo, al reducirse el agua, se reduce notablemente la retracción, lo que permite separar las juntas hasta 20 m en pavimentos. Sin embargo, estas ventajas vienen acompañadas de algunos inconvenientes, como el consumo de energía y la necesidad de equipos específicos, lo que conlleva un coste inicial elevado y la necesidad de contar con mano de obra especializada. Además, la porosidad del hormigón puede permitir la filtración de agua, aceite y grasa, lo que podría debilitar la estructura con el tiempo.

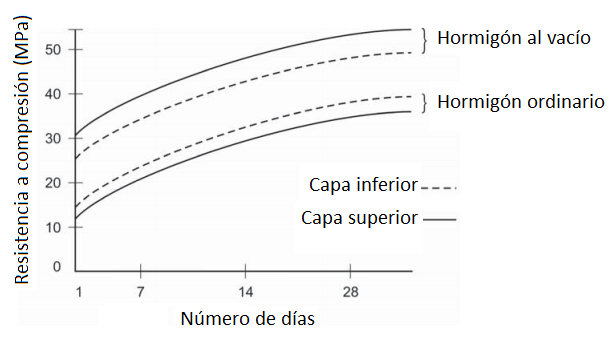

Como se puede observar en la Figura 3, el beneficio de la deshidratación del hormigón es más acusado en la capa superior que en la inferior. Por encima de 150 mm de profundidad, el efecto de este procedimiento es poco significativo. Por tanto, en lo que respecta a la mejora de la resistencia, la reducción de poros y el aumento de la durabilidad, esta mejora es particularmente evidente en las áreas donde más se necesita. De hecho, este procedimiento permite aumentar la capa superficial de las soleras de hormigón, que puede, en algunos casos, competir con capas de rodadura.

Figura 3. Efecto de la deshidratación por vacío del hormigón. https://theconstructor.org/concrete/vacuum-concrete-techniques-equipments-advantages/6867/

Os dejo a continuación un artículo interesante sobre los primeros años de esta técnica en Colombia.

Descargar (PDF, 2MB)

Referencias:

ACI COMMITTEE 304. Guide for Measuring, Mixing, Transporting, and Placing Concrete. ACI 304R-00.

CALAVERA, J. et al. (2004). Ejecución y control de estructuras de hormigón. Intemac, Madrid, 937 pp.

GALABRU, P. (1964). Tratado de procedimientos generales de construcción. Obras de fábrica y metálicas. Editorial Reverté, Barcelona, 610 pp.

MARTÍ, J.V.; YEPES, V.; GONZÁLEZ, F. (2014). Fabricación, transporte y colocación del hormigón. Apuntes de la Universitat Politècnica de València, 189 pp.

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Secuencia del curado del hormigón y duración de las diferentes etapas

https://www.yura.com.pe/blog/curado-concreto-primera-parte/

Tradicionalmente, se ha considerado el curado como un proceso que tiene lugar después de colocar y acabar el hormigón. Sin embargo, es esencial comprender que el curado debe comenzar en el momento en que la superficie del hormigón comienza a secarse. Esto sucede cuando el agua de exudación se evapora más rápido de lo que puede ascender a la superficie. Estas condiciones pueden ocurrir incluso antes de completar el acabado del hormigón, lo que permite distinguir diversas fases en el proceso de curado. La norma ACI 308 R señala que, debido a las distintas etapas por las que pasa el hormigón desde su elaboración hasta que la estructura adquiere las propiedades de diseño, es necesario distinguir tres fases de curado a lo largo del tiempo: curado inicial, curado intermedio y curado final.

Curado inicial

El curado inicial abarca el periodo desde la colocación hasta el acabado del hormigón y trata de evitar la pérdida de humedad de la superficie. Si el acabado se realiza justo después de que desaparezca el agua de exudación, no es necesario implementar medidas de curado inicial. Sin embargo, suele ser imprescindible cuando el secado de la superficie empieza antes del fraguado o incluso antes de que se complete el acabado. Hay que considerar que la velocidad de evaporación del agua es máxima justo antes del fraguado del cemento, pues posteriormente el agua se desplaza por difusión en el interior del hormigón, un proceso muy lento. Por lo tanto, resulta de suma importancia evitar el secado durante las primeras horas tras la colocación del hormigón.

El curado inicial previene la fisuración debida a la retracción plástica en hormigones con muy poca exudación o que no exuden. Un ejemplo son los hormigones que contienen cementos finos u otros materiales cementantes finos, como el humo de sílice, las cenizas volantes o la escoria. También se incluyen en esta categoría los hormigones con una baja relación agua-cemento, con alto contenido de aire o con aditivos reductores de agua. Además, se recomienda su aplicación en ambientes con alta evaporación del agua de la superficie del hormigón, como en condiciones de calor intenso.

Se pueden emplear diversos métodos que no dañen ni deformen la superficie del hormigón fresco, como la nebulización, el uso de reductores de evaporación o la modificación del entorno mediante sombras, barreras de viento o cerramientos. En caso de que el proceso de acabado involucre varias operaciones que se extiendan en el tiempo, es fundamental continuar con las medidas de curado iniciales o volver a aplicarlas hasta que el acabado esté completo.

El curado inicial debe llevarse a cabo justo después de que desaparezca el brillo del agua de exudación, lo cual puede ocurrir tras el nivelado y, en algunos casos, incluso antes del alisado. Es importante eliminar el exceso de agua procedente del rociado de neblina o de los reductores de evaporación, o bien permitir que se evapore antes de finalizar el acabado de la superficie.

Curado intermedio

El curado intermedio es necesario cuando la superficie del hormigón se ha acabado antes de que se complete su proceso de fraguado. Esto puede ocurrir cuando se logra rápidamente la textura superficial, cuando hay retraso en el fraguado o en ambos casos.

Si se ha realizado un curado inicial, el curado intermedio puede mantener la nebulización continua o la aplicación de retardadores de evaporación. En caso contrario, los métodos empleados no deben dañar la superficie del hormigón, ya que aún no ha alcanzado su fraguado final y no es capaz de resistir el daño mecánico. Por lo tanto, el agua debe aplicarse con suavidad.

Después de la última pasada de acabado, se pueden aplicar compuestos de curado mediante aspersores. Estos compuestos tienen la ventaja de que pueden aplicarse antes de que el hormigón haya completado su fraguado y, a menudo, se aceptan como método final de curado. Si, justo después del acabado, se cubre la superficie del hormigón con arpillera, por ejemplo, para reducir su resistencia a las sales fundentes, esto puede afectar a su calidad. Por ello, es preferible cubrir suavemente la superficie con láminas de plástico tras el acabado y reemplazar el plástico por arpillera una vez que el hormigón haya alcanzado su fraguado final.

Curado final

El curado final comprende los procedimientos aplicados después del acabado y una vez que el hormigón ha fraguado y ha comenzado a desarrollar resistencia. Es crucial no demorar las medidas de curado una vez completado el acabado, ya que puede ocasionar una pérdida relevante de agua por evaporación, especialmente cuando la textura del acabado resulta en una amplia superficie expuesta, como ocurre con el cepillado o el ranurado. El curado final puede efectuarse mediante la extensión de los métodos utilizados en el curado inicial o intermedio, o mediante la aplicación de otros métodos, como la aspersión, el uso de arpilleras u otros materiales absorbentes humedecidos o el riego con manguera, entre otros.

Una vez examinadas las tres acciones que conforman el proceso de curado, se comprende la importancia de planificar meticulosamente el curado de una estructura significativa, así como la relatividad de la afirmación «el mejor curador es el agua». La elección del método de curado adecuado, entre las numerosas opciones disponibles, dependerá, como se ha señalado, de la rapidez con la que se esté secando la superficie del hormigón, así como de si ya se ha producido el fraguado inicial y final, y si las operaciones de acabado han concluido o no. Esto implica la necesidad de conocer de forma aproximada el tiempo de curado necesario para el hormigón en cuestión, considerando las condiciones climáticas específicas presentes en la obra.

Os dejo un documento de Sika sobre el curado del hormigón.

Descargar (PDF, 6.34MB)

Referencias:

CALAVERA, J. et al. (2004). Ejecución y control de estructuras de hormigón. Intemac, Madrid, 937 pp.

MARTÍ, J.V.; YEPES, V.; GONZÁLEZ, F. (2014). Fabricación, transporte y colocación del hormigón. Apuntes de la Universitat Politècnica de València, 189 pp.

MENZEL, C.A. (1954). Causes and Prevention of Crack Development in Plastic Concrete. Proceedings of the Portland Cement Association, Vol. 130:136.

LERCH, W. (1957). Plastic shrinkage. ACI Journal, 53(8):797-802.

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Nuevos criterios de ANECA para la acreditación de profesores titulares y catedráticos de universidad

En el día de hoy, 20 de marzo de 2024, ANECA ha publicado los nuevos criterios para la acreditación de profesores titulares y catedráticos de universidad.

Es un tema que me afecta directamente, pues en este momento soy el Secretario de la Comisión 15 Ingeniería Civil. Aunque es difícil acertar con este tipo de criterios, parece ser que son las nuevas reglas de juego. Espero que se mantengan cierto tiempo para no desviar los esfuerzos de la comunidad docente universitaria. Os paso el preámbulo del documento publicado:

La evaluación de méritos y competencias para la acreditación estatal a los cuerpos docentes universitarios se realizará de acuerdo con el Procedimiento desarrollado por ANECA en aplicación del Real Decreto 678/2023, de 18 de julio. Deberá presentarse un currículo abreviado, en el que se reflejarán las aportaciones más relevantes de la actividad investigadora, incluyendo la de transferencia e intercambio del conocimiento, de la actividad docente, y de la actividad profesional, en su caso. Para la acreditación a Catedrática o Catedrático de Universidad (CU) deben reflejarse en el CV, además, los méritos y competencias de liderazgo.

La evaluación se basará en la selección de contribuciones y en la narrativa sobre su calidad, relevancia e impacto aportadas por la persona solicitante. Con la finalidad de ayudar a realizar una autoevaluación a las personas solicitantes, se concretan algunas valoraciones cuantitativas orientativas de los distintos apartados y se explicitan los indicios cualitativos que tomarán en consideración las comisiones para emitir su juicio técnico.

El resultado de la evaluación será favorable o desfavorable. Será favorable cuando el solicitante obtenga la suficiencia, entendida como un mínimo de 50 puntos sobre los 100 posibles, en cada uno de los bloques establecidos: actividad investigadora, de transferencia e intercambio del conocimiento, actividad docente y, para la acreditación a CU, liderazgo. Los mínimos expresados en cada tabla son imprescindibles para poder conseguir la acreditación correspondiente. La suficiencia en actividad profesional referida en el Bloque 4 solo será necesaria para la acreditación en las áreas clínicas de Ciencias de la Salud.

En la acreditación a Profesora o Profesor Titular de Universidad (PTU), para obtener una evaluación favorable será necesario alcanzar la suficiencia investigadora, incluyendo la actividad de transferencia e intercambio del conocimiento, la suficiencia docente y, en el caso de las áreas clínicas de Ciencias de la Salud, la suficiencia en la actividad profesional. En la acreditación a CU, para obtener una evaluación favorable será necesario alcanzar la suficiencia investigadora, incluyendo la actividad de transferencia e intercambio del conocimiento, la suficiencia docente, la suficiencia en liderazgo y, en el caso de las áreas clínicas de Ciencias de la Salud, la suficiencia en la actividad profesional.

Para ambos cuerpos, las personas solicitantes que hayan desarrollado su carrera principalmente en una institución no universitaria dedicada a la investigación, o en una universidad extranjera en la que el cómputo y los instrumentos de medición de la calidad de la actividad docente resulten difíciles de trasladar al sistema español, podrán obtener la acreditación sin necesidad de cumplir con el conjunto de los méritos y competencias de actividad docente siempre que acrediten resultados de investigación excepcionales, esto es, cuando hayan obtenido financiación del Consejo Europeo de Investigación (ERC) en sus programas de excelencia investigadora Starting Grant, Consolidator Grant, Advanced Grant o Synergy Grant, o en otras convocatorias competitivas individuales internacionales de prestigio y tasa de concesión comparables a las de estos programas.

En el caso de Profesoras y Profesores Titulares de Escuela Universitaria, la acreditación a PTU se hará conforme a la disposición adicional tercera del Real Decreto 678/2023, de 18 de julio, entendiéndose que justifican una trayectoria excelente en actividad docente quienes obtengan, en el Bloque 2, 90 puntos o más. Las mismas reglas se aplicarán en el supuesto previsto por la disposición adicional quinta del real decreto para las Profesoras y los Profesores estables o permanentes de los centros de titularidad pública de enseñanza superior (INEF).

Las Comisiones, en la aplicación de estos criterios y como se explicita en los apartados siguientes, se ajustarán en todo caso a lo establecido por la Resolución de la Directora de ANECA, de 28 de febrero de 2024, por la que se hacen públicos los criterios para garantizar que la igualdad, la conciliación y la inclusión sean efectivas en las evaluaciones del profesorado universitario y del personal investigador. Con carácter general, las comisiones tendrán en cuenta y valorarán —cuando se justifiquen adecuadamente— las situaciones especiales que afecten a criterios de evaluación de difícil cumplimiento para personas con discapacidad.

Para aquellos de vosotros que os interese, os dejo el documento para su descarga.

Descargar (PDF, 321KB)

El Pont de Fusta de Valencia, una historia sucesiva de pasarelas sobre el cauce del Turia

Figura 1. Pont de Fusta, en los primeros años de 1900. https://www.adriver.org/Puentes_del_rio_Turia/puente-de-madera.html

Esta pasarela peatonal surgió para conectar la estación de “trenets” de la Sociedad Valenciana de Tranvías. Las obras de los ferrocarriles económicos valencianos se ejecutaron con gran celeridad, pues empezaron el 3 de agosto de 1887 y diez meses después ya estaba terminado el trayecto entre Valencia y Paterna. Al principio se partía de la estación de Marxalenes, hasta que se terminó la actual estación, llamada de santa Mónica o “Estacioneta”, inaugurada el 7 de julio de 1892, y que hoy es la actual sede de la Policía Autonómica Valenciana. A este singular edificio, proyectada por el arquitecto Joaquín Belda, llegaban los trenets desde Lliria, Bétera, Rafelbunyol y el Grau.

Esta pasarela estaba situada entre los puentes de Serranos y Trinidad, siendo necesaria su construcción para evitar el rodeo que tenían que realizar los transeúntes para acceder a la citada estación. La obra se realizó en virtud de la concesión hecha por el Ayuntamiento a Francisco Motes, en sesión de 18 de julio de 1892. Se inauguró el día 19 de agosto del mismo año una estructura provisional, realizada con tablones de Flandes, razón por la cual el pueblo le bautizó con el nombre de “Pont de Fusta”. Esta primera estructura fue sustituida por otra donde la madera solo se utilizaba en el tablero. La nueva pasarela, abierta al público el 3 de junio de 1893, tuvo un costo de 19.708 pesetas. Tenía una longitud de 175 m, 2 m de anchura de tablero y 5 m de altura sobre el lecho del río. Sin embargo, tuvo una vida muy corta, pues la riada de noviembre de 1897 arrasó 17 de los 20 vanos, dejando solo un pequeño tramo adosado a las Alameditas de los Serranos (Figura 3).

Figura 2. Pont de Fusta de Valencia. https://railsiferradures.blogspot.com/2012/05/los-puentes-tranviarios-de-valencia.html

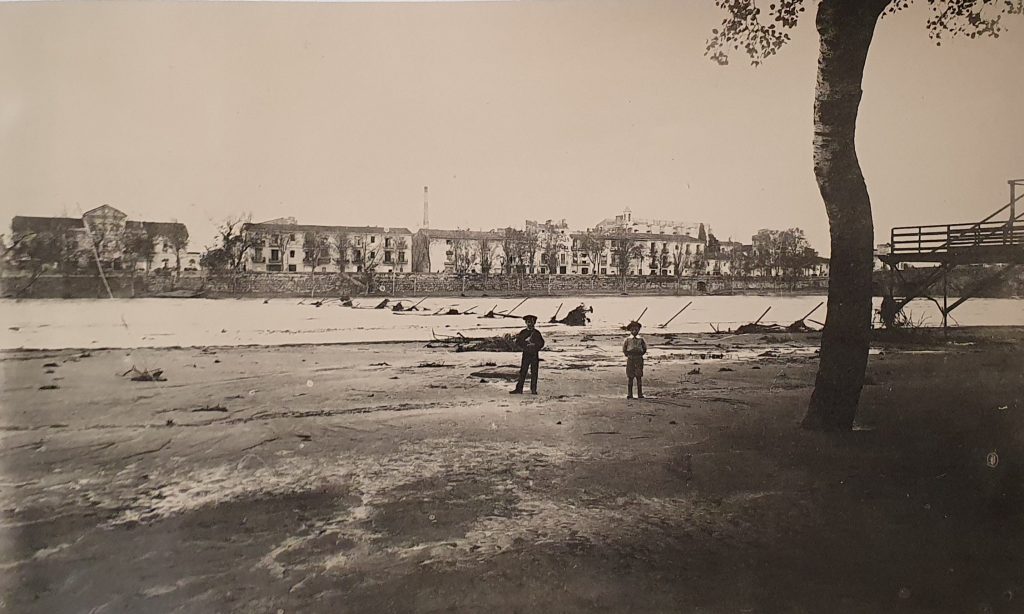

Figura 3. Pont de Fusta tras la riada de noviembre de 1897. https://valenciablancoynegro.blogspot.com/2023/12/el-primer-pont-de-fusta.html

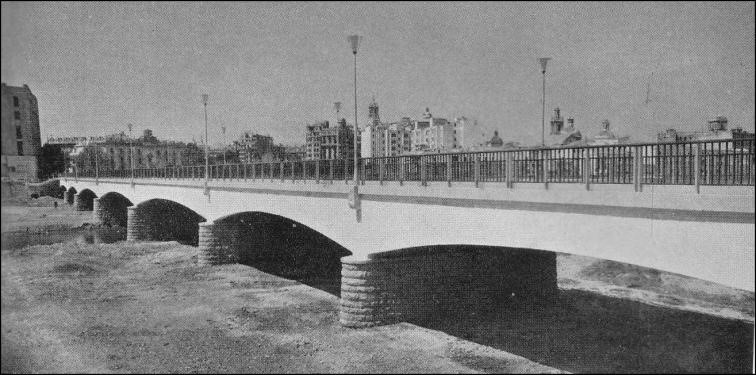

El 24 de septiembre de 1898 se inauguró otro puente, obra de Enrique Finks, por un importe de 33.500 pesetas. El Ayuntamiento impuso a la Sociedad algunas condiciones para su apertura: impedir el paso en caso de avenidas, no permitir la mendicidad y no tolerar la venta ambulante. El puente tenía una longitud cercana a los 160 m, divididos en 18 vanos: los centrales, de 9 m de luz, y los extremos, de 8,55 m. Los apoyos eran cilindros de acero de entre 5 y 8 m y 0,10 m de diámetro, arriostrados por una cruz de san Andrés y un tirante horizontal de un perfil angular. Además, existía un jabalcón oblicuo que se unía a otro soporte que, aguas arriba, servía de tajamar. El ancho de la pasarela era de 3 m y su calzada de madera. La avenida de septiembre de 1949 rompió los dos tramos centrales debido a los árboles que arrastraba la corriente (Figura 3). Se reconstruyó, otra vez de madera, sin embargo, la ruina definitiva ocurrió con la extraordinaria avenida del 14 de octubre de 1957.

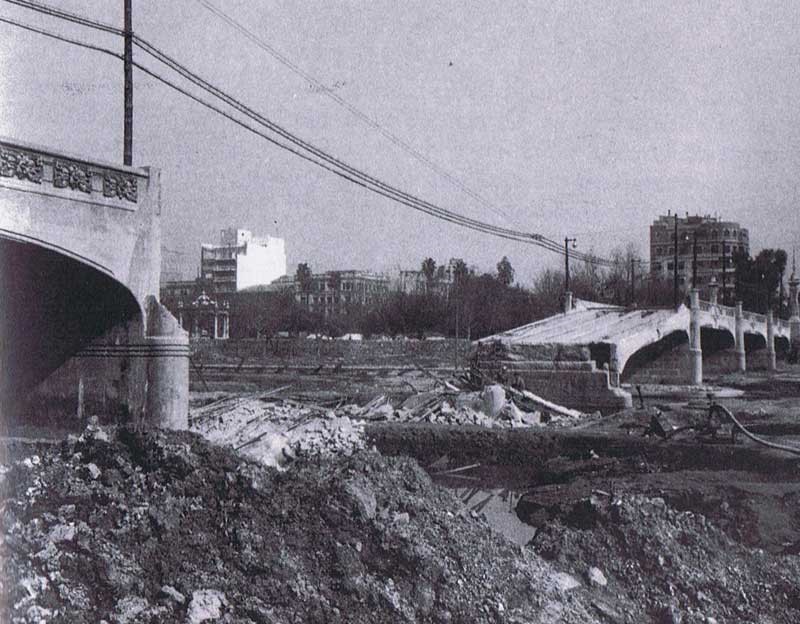

Figura 4. Pont de fusta, tras la riada de 1949.

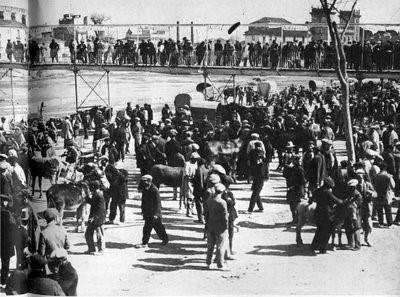

Figura 5. Vista del mercado semanal con el Pont de Fusta, ca. 1957. https://valenciablancoynegro.blogspot.com/2019/06/la-feria-del-ganado-semanal.html

La estructura se sustituyó por otra de hormigón armado, siendo la madera solo un recuerdo que da nombre a la actual pasarela (Figuras 6 y 7). Comunica la calle de Navellos y las Alameditas de Serranos con la antigua estación. Sus dimensiones eran de una altura y anchura de 7 m y 5,20 m, respectivamente. Su longitud, entre los muros de contención del cauce, era de 145 m. Presentaba una barandilla metálica del mismo estilo y forma que la de la anterior pasarela. Dispone de 11 farolas metálicas apoyadas en el canto de sus vigas rectas. Esta estructura no presentaba gran interés estético o singularidad alguna.

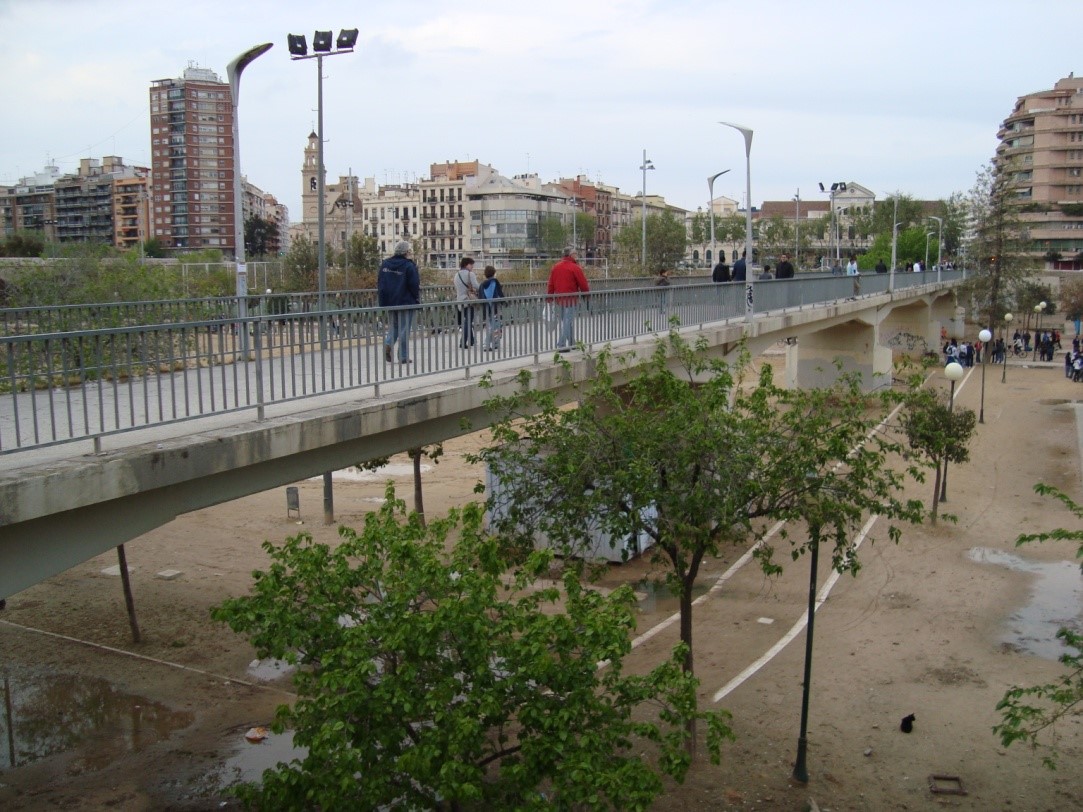

Figura 6. Vista inferior de la pasarela entre 1957 y 2010. Imagen: V. Yepes



Figura 7. Vista superior de la pasarela entre 1957 y 2010. Imagen: V. Yepes

Los trenets dejaron de funcionar el 4 de mayo de 1995, al ser reemplazados por el metro y los tranvías, aunque se conservó la estación que, en su día, fue la segunda en Europa en número de viajeros, tras la Victoria Station de Londres.

Después de varios años de debates sobre el destino de los puentes del Serrano y de la Trinitat, donde se abogaba por su transformación de vías de tráfico rodado a espacios exclusivos para peatones debido a su antigüedad y valor histórico, el Ayuntamiento de Valencia ha propuesto una solución alternativa: la construcción de un Nuevo Puente de Madera para el tránsito vehicular y el mantenimiento de la pasarela histórica para los peatones (Figura 8). Esta decisión ha conllevado la sustitución de la pasarela del Nuevo Puente de Madera, erigido entre 2010 y 2012, que constaba de dos partes distintas: una sección oriental conformada por un puente asfaltado de tres carriles para vehículos (inaugurado el 19 de febrero de 2012), y una sección occidental consistente en una pasarela adornada con elementos de madera destinada a los peatones, la cual continuará cumpliendo la misma función que el tradicional Puente de Madera. La construcción estuvo a cargo de la empresa Incofusta. El cambio en la dirección del tráfico norte-sur por el nuevo puente reemplaza la función del puente de los Serranos del siglo XVI, permitiendo así liberar este último del flujo vehicular y transformarlo en un espacio dedicado a los peatones. El nuevo puente presenta 110 m de largo y 4,5 m de ancho, para lo que el Ayuntamiento destinó 11 millones de euros, dando servicio a 18.000 vehículos, 10 líneas de autobús y hasta 40.000 personas al día.

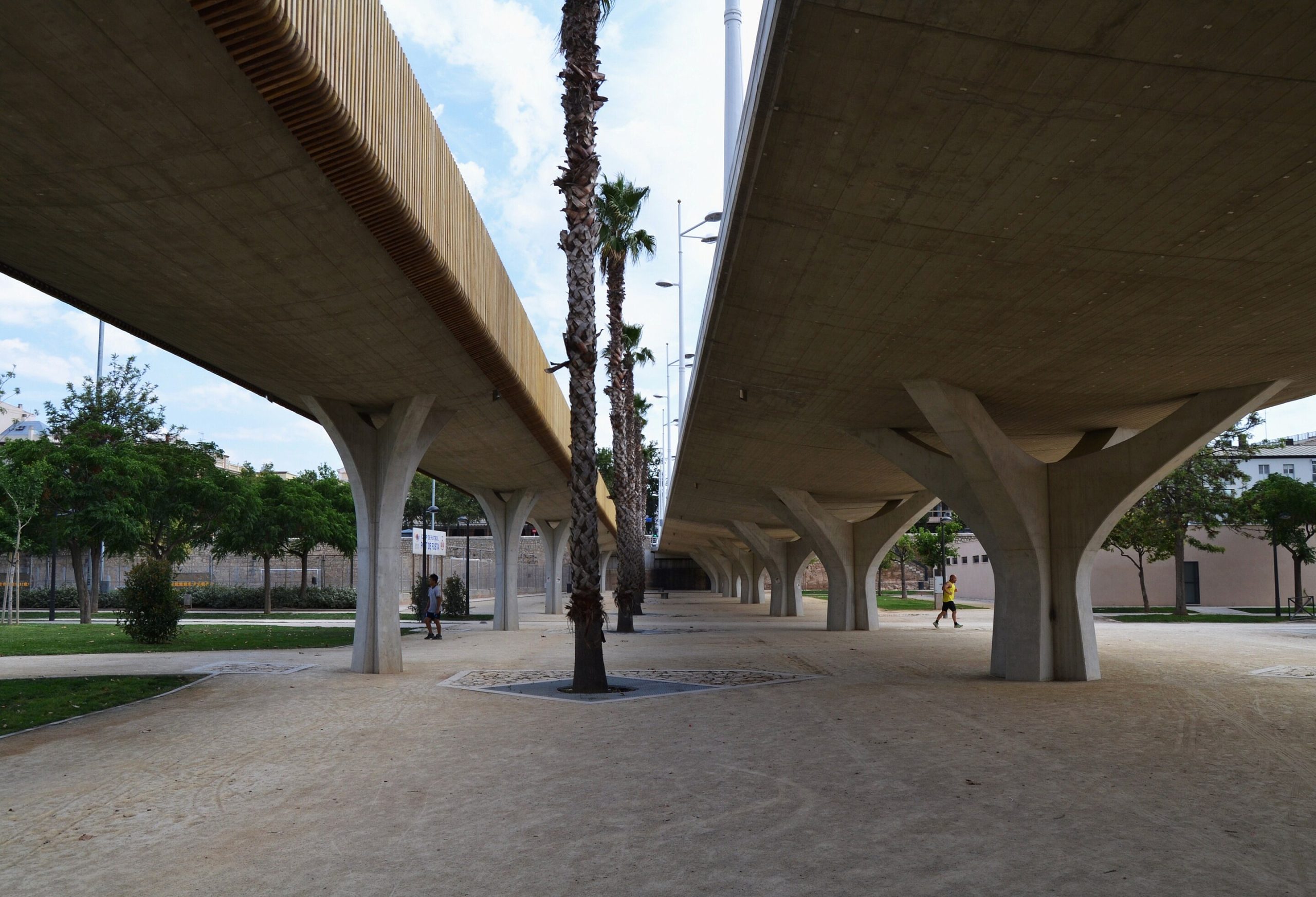

Figura 8. El puente desde 2012. https://es.wikipedia.org/wiki/Pont_de_fusta

Referencia:

YEPES, V. (2010). Puentes históricos sobre el viejo cauce del Turia. Una aproximación histórica, estética y constructiva a la Valencia foral. Universitat Politècnica de València, 372 pp. Registro de la Propiedad Intelectual 09/2011/643.

La desaparecida Pasarela de la Exposición de Valencia

Figura 1. Puente de la Exposición Regional Valenciana de 1909. https://es.m.wikipedia.org/wiki/Archivo:Puente_de_la_Exposicion_Regional_Valenciana.jpg

Los antecedentes de la Pasarela de la Exposición hay que buscarlos en el puente de madera desmontable que, cada año, se colocaba cerca de la feria, comunicando el llano del Remedio con la Alameda, por la mitad del paseo. Esta estructura no reuniría las condiciones de seguridad necesarias para la muchedumbre que por ella transitaba.

La Exposición Regional de 1909 hizo necesario un paso formal entre el Gobierno Militar y los alrededores del paso de la Alameda. Se construyó, en solo tres meses, la primera obra de hormigón armado en Valencia, obra del ingeniero José Aubán Amat. La empresa que se encargó de su construcción fue Miró, Trepat y Compañía, siendo el inspector de las obras el ingeniero Luis Dicenta. La obra, con un coste de 143.000 pesetas, se inauguró por Alfonso XIII, el 22 de mayo de 1909, con motivo de la solemne apertura de la Exposición. Sin embargo, faltaban las pruebas de carga, por lo que la circulación no puedo abrirse hasta el 5 de julio.

Figura 2. Pasarela de la Exposición. https://paseandoporvalencia.com/09-puente-de-la-exposicion/

Fue una pasarela adusta y funcional, con una sencilla ornamentación modernista, arcos rebajados que conferían ligereza y una buena composición, destacando sus hermosas farolas sobre los pretiles. Esta obra supuso un gran impulso en la urbanización de la fachada septentrional del paseo de la Alameda, que se materializó en la siguiente década. Su longitud total fue de 166,30 m, con un ancho de tablero de 8,47 m y ocho vanos de 19,25 m de luz. Sin embargo, la estructura no pudo con la embestida de la catastrófica riada de 1957 (Figura 3).

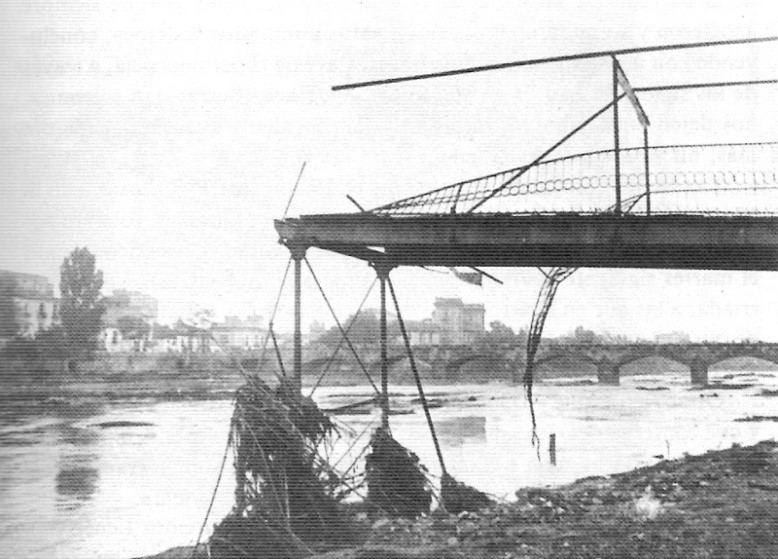

Figura 3. Rotura de la Pasarela de la Exposición por la riada de 1957. https://youvalencia.com/index.html/2015/10/13/hasta-aqui-llego-riada-1957/

La pasarela modernista fue sustituida por una estructura funcional, primero peatonal y luego reformada en los años sesenta para el tráfico rodado, conservando el nombre de “pasarela”. El nuevo puente entró en servicio el 23 de septiembre de 1967, con un presupuesto que ascendió a más de 9 millones de pesetas de la época (Figura 4). El tablero permitía una calzada central de 6,10 m de anchura, con aceras laterales de 2,50 m, dando una anchura total de 11,10 m para una longitud total de 120 m. Tenía siete arcos muy escarzanos, siendo el primero y el último más bajo para formar las rampas de acceso y descenso, siendo los tres centrales de mayor luz, 26 m. Las pilas estaban formadas por un chapado de sillería.

Figura 4. Nueva Pasarela de la Exposición. http://www.jdiezarnal.com/valenciapuentedecalatrava.html

Esta estructura ha sido sustituida por el Puente de la Alameda, de Santiago Calatrava. Pero de este puente ya hablaremos en otro momento.

Referencia:

YEPES, V. (2010). Puentes históricos sobre el viejo cauce del Turia. Una aproximación histórica, estética y constructiva a la Valencia foral. Universitat Politècnica de València, 372 pp. Registro de la Propiedad Intelectual 09/2011/643.

Revibrado del hormigón

Figura 1. Vibrado del hormigón con aguja. Fuente: Revista Construir

La revibración del hormigón se emplea en ciertos casos para mejorar la adherencia entre el hormigón y el acero de refuerzo, para liberar el agua atrapada debajo de las barras horizontales y para eliminar posibles bolsas de aire adicionales. Esta práctica no causa ningún daño si el hormigón aún está en estado plástico. Sin embargo, es esencial evitar el contacto entre la aguja del vibrador y el acero de refuerzo. La vibración transmitida a través de las armaduras al hormigón semiplástico puede provocar la pérdida de adherencia de la barra con el hormigón y fisuras en las armaduras.

La revibración ofrece una serie de beneficios significativos, como mejorar la resistencia a la compresión en un 15 %-40 %, sobre todo a edades tempranas. También permite aumentar la impermeabilidad, potenciar la adherencia, reducir las bolsas de grava, eliminar el agua atrapada y expulsar el aire y las bolsas de agua. Sin embargo, es importante tener en cuenta que no se debe aplicar el revibrado en mezclas con consistencia seca y granulometría abierta. Por tanto, es más adecuado para consistencias blandas.

El proceso implica la introducción de un vibrador en la masa de hormigón precompactada pasados unos 30 minutos desde la primera compactación, pero dentro de las primeras 2 a 4 horas (antes del inicio del fraguado). Una regla práctica indica que se puede llevar a cabo el revibrado siempre que la aguja pueda penetrar en el hormigón por su propio peso y logre fluidificarlo. Además, es posible emplear un aditivo retardador del fraguado para facilitar este proceso.

En diferentes circunstancias, el revibrado puede ser igualmente conveniente:

  • Al colocar hormigón en capas y vibrar la inferior, lo cual evita la formación de juntas entre ellas.
  • Para perfeccionar el acabado superficial de los pilares y muros superiores, eliminando el aire que suele acumularse en esas áreas.
  • Para cerrar las fisuras producidas por la retracción plástica.

Esta técnica es especialmente útil para hormigones con altos valores de relación agua-cemento, aquellos con baja retención de agua o en situaciones donde la colocación inicial ha sido compleja. Al rellenar los huecos generados durante el asentamiento inicial del hormigón fresco alrededor de la armadura horizontal, se garantiza una mejor calidad estructural.

Es crucial realizar el revibrado en el momento adecuado, cuando el hormigón aún está maleable. El proceso de fraguado generalmente comienza entre una hora y media y cuatro horas después de la vibración previa. Esta operación conlleva ciertos riesgos y es fundamental calcular con precisión la duración de la nueva vibración, ya que un error en este sentido puede causar daños irreparables al hormigón.

Dada su complejidad y el riesgo asociado, el revibrado es una tarea que debe ser ejecutada por personal altamente especializado, con un control meticuloso del proceso. Por esta razón, y debido al riesgo inherente, no es una práctica comúnmente empleada. En cualquier caso, es necesario obtener la aprobación previa de la dirección facultativa antes de llevar a cabo el revibrado.

Os dejo a continuación un artículo que estudia la acción del revibrado en morteros, hormigones y prefabricados, que espero os sea de interés.

Descargar (PDF, 2.02MB)

Referencias:

ACI COMMITTEE 309R-96. Guide for Consolidation of Concrete (ACI 309). American Concrete Institute.

BUSTILLO, M. (2008). Hormigones y morteros. Fueyo Editores, Madrid, 721 pp.

CALAVERA, J. et al. (2004). Ejecución y control de estructuras de hormigón. Intemac, Madrid, 937 pp.

GALABRU, P. (1964). Tratado de procedimientos generales de construcción. Obras de fábrica y metálicas. Editorial Reverté, Barcelona, 610 pp.

MARTÍ, J.V.; YEPES, V.; GONZÁLEZ, F. (2014). Fabricación, transporte y colocación del hormigón. Apuntes de la Universitat Politècnica de València. 189 pp.

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Hormigoneras transportadoras o camiones hormigonera

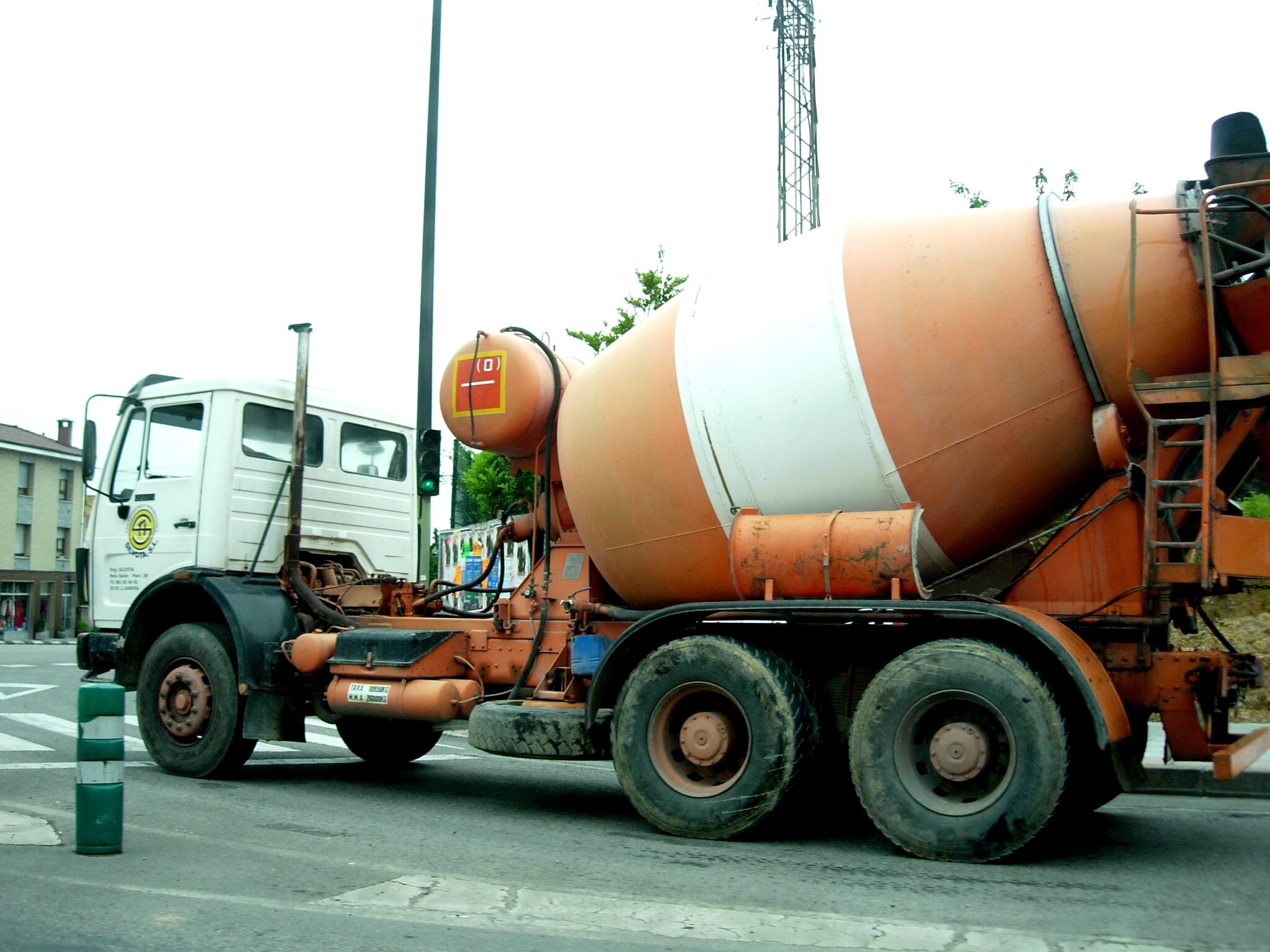

Figura 1. Camión hormigonera. https://commons.wikimedia.org/wiki/File:Cami%C3%B3n-hormigonera_Mercedes-Benz_2224.jpg

El hormigón producido en una planta de hormigón se transporta a las obras de construcción donde se utilizará en camiones hormigonera (Figura 1). Estos vehículos, aunque están diseñados para agitar, se utilizan con mucha frecuencia como mezcladores. Consisten principalmente en una cuba cilindro-cónica construida con chapa de alta resistencia al desgaste y de gran capacidad (de 6 a 10 m³), cuyo eje está inclinado aproximadamente 15º respecto a la horizontal. Estos camiones tienen dos modos de rotación: uno para cargar y mezclar, y otro opuesto para descargar. La mayoría de las autohormigoneras se utilizan en centrales de venta de hormigón.

El principio de amasado es similar al de las mezcladoras de tambor horizontal con inversión de marcha. En el interior de la cuba hay dos hileras de espirales helicoidales de acero con piezas de desgaste fijadas a la pared. El material entra en la cuba a través de una tolva situada en la parte superior de la boca y sale por la parte inferior, cayendo primero en una tolva y luego en una canaleta de distribución plegable y orientable para el transporte.

La cuba está montada sobre un chasis general que se sitúa en la plataforma del camión. Los componentes giratorios incluyen una banda zunchada en la parte superior que se apoya en dos rodillos y un eje en la parte inferior de la cuba que gira en un cojinete montado en un contrafuerte del chasis.

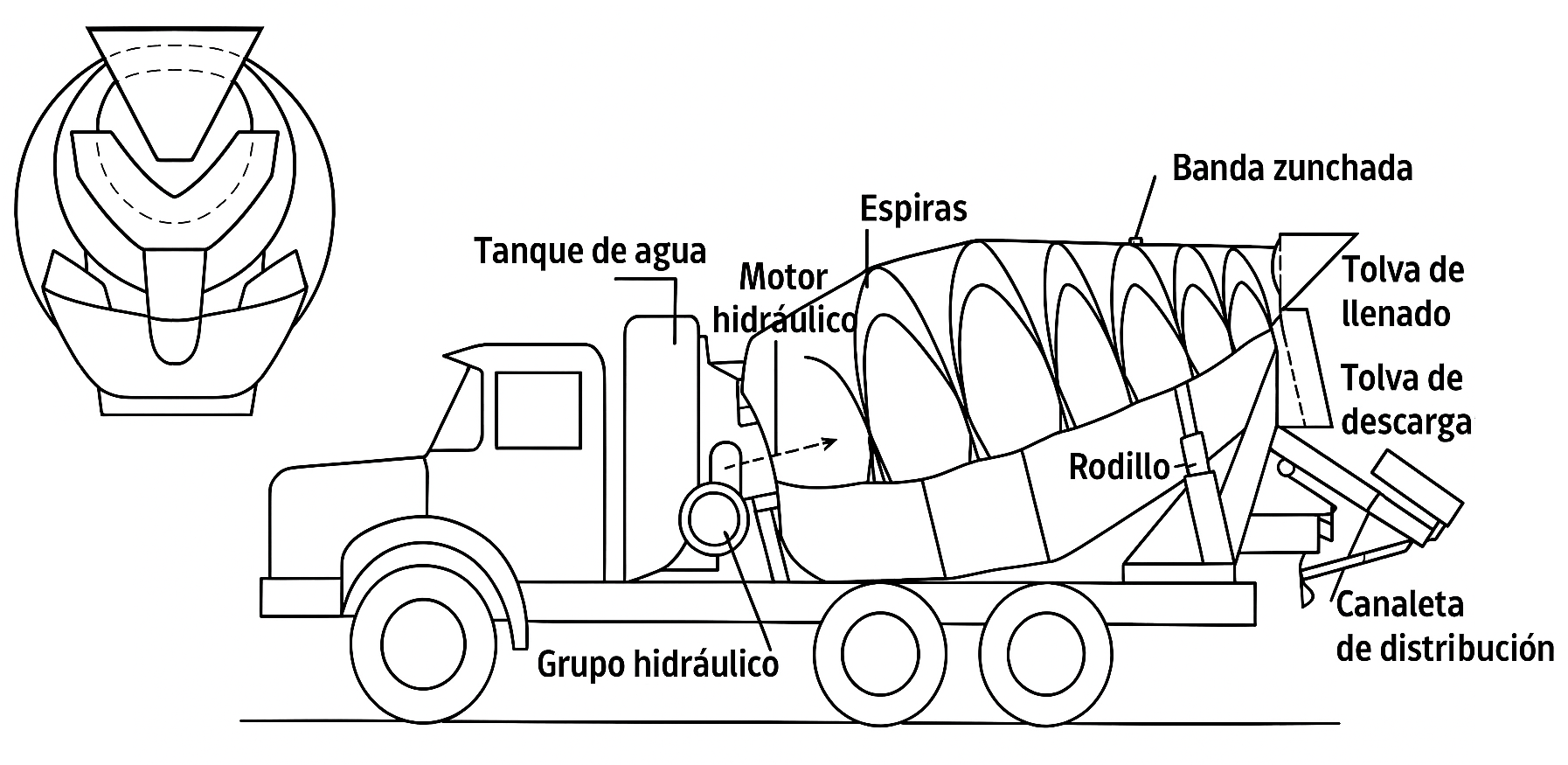

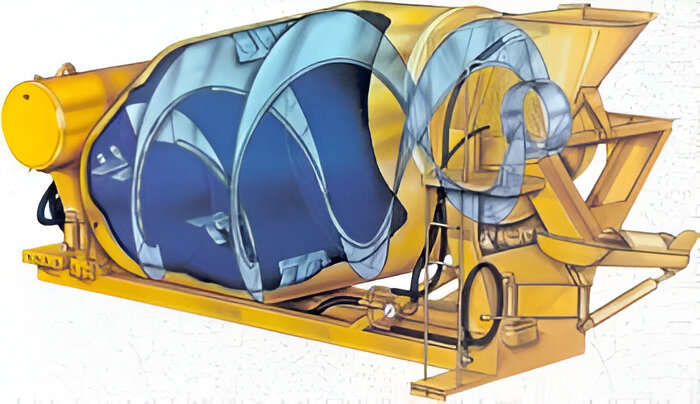

Figura 2. Detalle de las espiras de un camión hormigonera

La cuba presenta dos capacidades operativas distintas (eje 8/6,6):

  • En su función de agitador, se utiliza para recibir el hormigón previamente mezclado en la central y agitarlo durante el transporte, con una capacidad mayor de 8 m³.
  • En su papel de mezcladora, recibe la mezcla seca de la central de dosificación y la amasa durante el transporte, con una capacidad menor de 6,6 m³.

El volumen del tambor o cuba debe ser mayor, con una relación aproximada de 10 m³/8 m³/6,6 m³.

Para las operaciones de amasado o simplemente de agitación, la cuba gira en dirección que desplaza los productos hacia el fondo de la misma. La rotación en sentido contrario garantiza un vaciado total. Es habitual contar con dos velocidades para el proceso de amasado y una para el de descarga:

  • La primera velocidad, más lenta, se emplea para agitar el material durante el transporte, cuando ya está amasado, ya sea porque se ha cargado hormigón mezclado en la central o porque se ha amasado durante parte del trayecto un material previamente cargado sin amasar.
  • La segunda velocidad, más rápida, se utiliza durante la carga de la hormigonera, que debe realizarse lo más rápido posible. También se emplea para el amasado en el caso de que se haya cargado dosificación sin amasar.

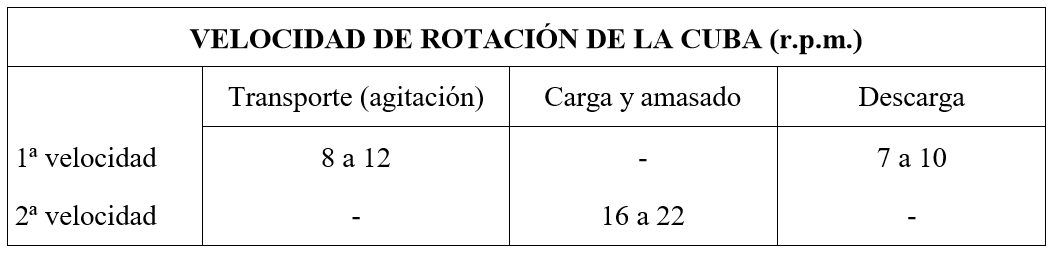

Tabla. Velocidades de rotación de la cuba para distintas operaciones

Los sistemas utilizados para mover la cuba son los siguientes:

  • Motor auxiliar, generalmente diésel, independiente del camión, lo que conlleva las siguientes ventajas:
    • Mayor durabilidad del motor del camión.
    • En caso de que el camión se averíe, la hormigonera puede seguir funcionando sin que el hormigón fragüe.
  • Utiliza el mismo motor que el camión. La caja de cambios cuenta con una salida lateral a la que se acopla una transmisión hidráulica que acciona el tambor. El inconveniente es que requiere camiones con una potencia considerablemente mayor, pero las ventajas son las siguientes:
    • Se utiliza un solo motor diésel, lo que implica un menor consumo de combustible.
    • Se reducen los costes y es necesario realizar menos reparaciones y compras de repuestos.
Figura 3. Partes de un camión hormigonera

El sistema de agua está compuesto por los siguientes elementos:

  • Depósito de agua con una capacidad de 500 a 700 litros, en función de la capacidad requerida. Cuando no se realiza el mezclado en la central, el agua de amasado se añade al final del trayecto, unos minutos antes del vaciado. Esta práctica optimiza las ventajas del conjunto formado por las centrales y las hormigoneras.
  • Bomba de agua de tipo centrífugo.
  • Contador de agua y tuberías de distribución.

En cuanto al fraguado del cemento, este depende de la temperatura ambiente y de su calidad. Sin embargo, suele comenzar aproximadamente a los 20 minutos en climas cálidos y a los 40 minutos en invierno.

La norma C94-71 de la American Society for Testing and Materials (ASTM) establece un tiempo máximo de transporte de hormigón de 90 minutos cuando se utiliza un camión con agitador, y de 45 minutos cuando se transporta en camiones basculantes sin agitador. Por otro lado, el Código Estructural recomienda que, en condiciones normales, el intervalo de tiempo entre la adición del agua de amasado al cemento y a los áridos, y la colocación del hormigón, no debe exceder de una hora y media.

En la práctica, cuando las distancias a recorrer superan los 90 minutos, se opta por transportar mezclas secas y añadir agua al final del trayecto. Sin embargo, esta solución compromete la correcta dosificación del agua en la central.

Os dejo algunos vídeos sobre esta máquina.

Os dejo también la NTP 93: Camión hormigonera, que es una guía de buenas prácticas para el manejo seguro de la máquina.

Descargar (PDF, 175KB)

Referencias:

MARTÍ, J.V.; YEPES, V.; GONZÁLEZ, F. (2014). Fabricación, transporte y colocación del hormigón. Apuntes de la Universitat Politècnica de València. 189 pp.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Curado al vapor del hormigón e índice de madurez

Figura 1. Ejemplo de proceso de curado al vapor

El uso de vapor es uno de los métodos más eficaces para el curado del hormigón, ya que acelera considerablemente su endurecimiento. Este tipo de curado se emplea casi de forma exclusiva en prefabricación. En el proceso de curado al vapor, y en general en cualquier método que involucre calor húmedo, se aplica el concepto de maduración del hormigón. La maduración es el resultado de la temperatura en grados centígrados a la que se expone la pieza, multiplicada por el tiempo de exposición si este es constante. En el caso de una temperatura variable, se calcula la integral de la curva temperatura-tiempo (Figura 2). Se acepta que, para un mismo tipo de hormigón y dentro de ciertos límites, el curado es igualmente eficaz si la maduración también lo es. Es decir, diferentes combinaciones de temperaturas y tiempos producirán resultados similares siempre que el producto de estos, o la suma de los productos, se mantenga constante.

Figura 2. Evolución de la temperatura con el tiempo (Carino y Lew, 2001)

En función del tipo de elemento, el curado al vapor puede realizarse a baja o alta presión. El método a baja presión se lleva a cabo típicamente a presión atmosférica y se emplea en estructuras encerradas construidas en el lugar o en grandes unidades prefabricadas de hormigón. Por otro lado, el curado con vapor a alta presión se realiza en autoclaves y se aplica a pequeñas unidades prefabricadas.

El proceso de curado al vapor comienza una vez que ha transcurrido la etapa de prefraguado, elevando gradualmente la temperatura hasta alcanzar un límite establecido. Esta temperatura se mantiene durante un período de tiempo determinado, tras el cual se reduce de manera continua hasta igualar la temperatura ambiente. Es importante evitar que el hormigón experimente cambios térmicos bruscos durante este proceso.

Cada tipo de cemento presenta una curva de curado ideal, que puede determinarse experimentalmente para conocer las velocidades óptimas de variación de temperatura, el valor de la temperatura límite y el tiempo de permanencia en esta última. En términos generales, la duración del prefraguado oscila entre 2 y 5 horas; la velocidad de calentamiento y enfriamiento no debe exceder los 20 °C por hora, y la temperatura límite óptima se sitúa entre 55 °C y 75 °C, sin superar los 80 °C. Se recomienda que el primer periodo del proceso de curado al vapor no sea inferior a 4 horas cuando la temperatura ambiente es de 20 °C, pudiendo reducirse conforme aumenta dicha temperatura (Figura 1).

Es importante mantener una presión de vapor uniforme a lo largo de la pieza, asegurándose de que el recinto de curado permanezca constantemente saturado de humedad. Además, el curado con vapor requiere un control meticuloso, ya que si se aplica de forma descuidada pueden producirse cambios de volumen excesivos que afecten a la resistencia inicial del hormigón.

El curado al vapor ofrece diversas ventajas significativas en comparación con otros métodos convencionales. Entre las principales ventajas cabe destacar las siguientes:

  • Endurecimiento rápido en climas fríos: Es especialmente útil en climas fríos, ya que promueve un rápido endurecimiento del hormigón, lo que facilita la construcción en estas condiciones.
  • Alta resistencia inicial: Permite obtener una alta resistencia inicial en el hormigón, aspecto fundamental para la fabricación de unidades prefabricadas y pretensadas.
  • Aumento de la velocidad de construcción: Al acelerar el proceso de endurecimiento del hormigón, el curado al vapor puede incrementar significativamente la velocidad de construcción, lo que se traduce en una mayor eficiencia y productividad.
  • Rapidez en comparación con otros métodos de curado: Es más rápido que los métodos de curado convencionales, lo que acorta los tiempos de construcción y permite una mayor rotación de proyectos.

A pesar de sus ventajas, el curado al vapor también presenta algunas desventajas que deben tenerse en cuenta:

  • Limitaciones en superficies grandes: Puede no ser eficiente en superficies extensas, lo que podría requerir la implementación de métodos alternativos de curado.
  • Se necesitan trabajadores cualificados: El proceso de curado al vapor exige la presencia de personal capacitado y experimentado para garantizar resultados óptimos y evitar problemas como cambios volumétricos excesivos.
  • Costo inicial más elevado: El equipo y los materiales necesarios para el curado al vapor suelen tener un coste inicial más alto en comparación con los métodos de curado convencionales, lo que puede ser una consideración importante en proyectos con limitaciones presupuestarias.

Os dejo algunos vídeos al respecto del curado al vapor y al método de madurez del hormigón.

A continuación os dejo un documento de Hilti donde se explica el método de madurez del hormigón.

Descargar (PDF, 305KB)

Referencias:

CALAVERA, J. et al. (2004). Ejecución y control de estructuras de hormigón. Intemac, Madrid, 937 pp.

CARINO, N.J.; LEW, H.S. (2001) El método de la madurez: From Theory to Application. Proceedings of the 2001 Structures Congress & Exposition, Washington, D.C., American Society of Civil Engineers, Reston, Virginia, Peter C. Chang, Editor, 2001, 19 p.

MARTÍ, J.V.; YEPES, V.; GONZÁLEZ, F. (2014). Fabricación, transporte y colocación del hormigón. Apuntes de la Universitat Politècnica de València, 189 pp.

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.
