Plan de puntos críticos de control de calidad en la construcción de puentes postesados

1. Introducción y objeto del plan.

Los pasos superiores de hormigón pretensado ejecutados in situ son elementos estructurales fundamentales en la construcción de obras lineales, como carreteras y ferrocarriles. Su correcta ejecución es fundamental para garantizar la durabilidad de la infraestructura y, lo que es más importante, la seguridad de los usuarios. Este Plan de Calidad se ha desarrollado como un instrumento de control riguroso, centrado en la identificación sistemática de los puntos críticos de control (PCC), los riesgos inherentes a cada fase y los procedimientos de verificación necesarios para mitigarlos. Basado en las mejores prácticas del sector, su objetivo es servir de guía técnica y procedimental para la dirección de obra y el contratista, garantizando el cumplimiento estricto de las especificaciones del proyecto y la consecución de los más altos estándares de calidad.

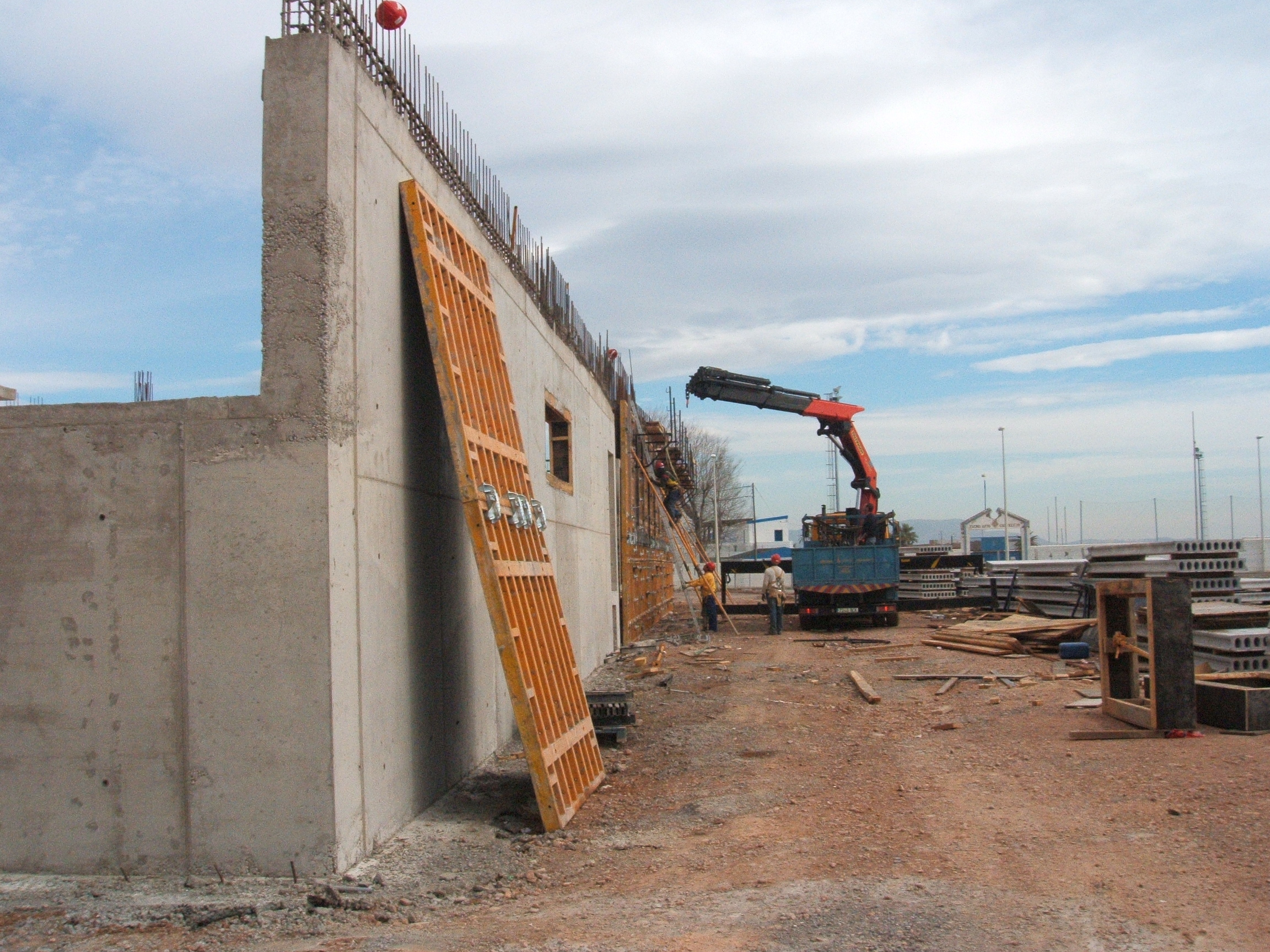

Figura 1.  Paso superior en la autovía A-7, en Cocentaina (Alicante). Imagen: Lorena Yepes-Bellver

Este documento abarca las fases clave en la construcción de este tipo de estructuras y cubre el proceso constructivo de manera integral. En concreto, el plan abarca:

  • La ejecución de las cimentaciones y alzados (pilas y estribos).
  • El montaje, nivelación y aseguramiento de cimbras y encofrados.
  • La correcta colocación de armaduras pasivas, activas y elementos aligerantes.
  • La planificación y ejecución del hormigonado del tablero.
  • La operación de tesado del pretensado.
  • La inyección de vainas para la protección de la armadura activa.
  • Los controles de acabados y la ejecución de la prueba de carga final.

El proceso constructivo comienza con la ejecución de los alzados, una fase fundamental que sienta las bases para la estabilidad y el correcto comportamiento de toda la estructura.

2. Control de calidad en la construcción de alzados (pilas y estribos).

La construcción de los alzados, que incluye las pilas y los estribos, es una fase de gran importancia. Al representar entre el 30 % y el 50 % del coste total del puente, su correcta ejecución, y en particular la de sus cimentaciones, es la base sobre la que se sustenta la estabilidad de toda la estructura. Las estadísticas del sector son claras: aproximadamente un tercio de los fallos estructurales se deben a cimentaciones deficientes, por lo que esta etapa es un punto de control de máxima prioridad.

Figura 2. Cimentación provisional para las torres de una cimbra porticada. Imagen: V. Yepes

2.1 Verificación geotécnica y cota de cimentación.

El principal riesgo de una verificación incorrecta del terreno de cimentación es la aparición de asientos diferenciales. Un terreno con características resistentes inferiores a las previstas en el proyecto puede provocar movimientos incompatibles con la naturaleza hiperestática de la estructura, lo que conlleva una redistribución de esfuerzos no prevista y, en casos graves, fallos estructurales.

Los procedimientos de verificación y control para este punto crítico son los siguientes:

  1. Revisión documental: antes de iniciar la excavación, es obligatoria la revisión exhaustiva del anexo geotécnico y del anexo de cálculo del proyecto. El equipo de obra debe familiarizarse con los sondeos y las recomendaciones de cimentación.
  2. Inspección visual y verificación in situ: una vez alcanzada la cota final de excavación, se debe realizar una comprobación visual para confirmar que el estrato de apoyo se corresponde con el terreno esperado según los sondeos.
  3. Protocolo de actuación ante discrepancias: si el terreno esperado no se encuentra en la cota prevista, el procedimiento estándar consiste en profundizar la excavación hasta localizarlo y, posteriormente, rellenar el sobreexceso con hormigón pobre. Si tras una profundización razonable no se localiza el estrato, se deberá detener el proceso, plantear un nuevo sondeo y revisar el diseño de la cimentación.
  4. Control de cimentaciones profundas: en el caso de cimentaciones por pilotes, se debe verificar el estadillo de excavación y comprobar que el empotramiento de la punta en el estrato resistente cumple con lo especificado en el proyecto.

2.2 Colocación de armaduras y encofrados de soportes

Una ejecución deficiente en esta fase introduce múltiples riesgos: recubrimientos de hormigón insuficientes que exponen las armaduras a la corrosión, longitudes de empalme de las esperas inadecuadas que impiden la transmisión correcta de esfuerzos y comprometen la capacidad estructural, y una estabilidad deficiente del encofrado que puede provocar su deformación o colapso bajo la presión del hormigón fresco.

Procedimiento de verificación Criterio de aceptación/rechazo
Medición de recubrimientos: Verificar la correcta colocación de separadores para garantizar la distancia entre la armadura y el encofrado. El recubrimiento debe cumplir estrictamente con las especificaciones del plano. Se debe colocar un número de separadores suficiente para evitar el hundimiento de la malla superior al ser pisada, utilizando pates o soportes equivalentes de hormigón a razón de, al menos, 1 ud/m².
Comprobación de empalmes: Medir la longitud de solape de las esperas de los soportes. La longitud debe ser igual o superior a la especificada en el proyecto para garantizar la correcta transmisión de esfuerzos.
Apeo y estabilidad del encofrado: Inspeccionar el sistema de apuntalamiento del encofrado de los soportes, incluyendo los puntales inclinados. El encofrado debe estar perfectamente aplomado y arriostrado para asegurar su estabilidad y planeidad durante el hormigonado.

2.3 Hormigonado de soportes y curado

El principal riesgo durante el hormigonado de elementos esbeltos y verticales, como los soportes, es la segregación del hormigón. Verter el hormigón desde una altura excesiva hace que los áridos gruesos se separen de la pasta de cemento, por lo que el elemento resultante no es homogéneo y tiene una resistencia local inferior a la prevista.

Para controlar este riesgo, es obligatorio utilizar un embudo metálico y una manguera que descienda hasta el fondo del encofrado. El vertido debe realizarse en capas de aproximadamente 30 cm de espesor, vibrando cada una de ellas para garantizar una compactación adecuada y una distribución homogénea de los componentes del hormigón.

Figura 3. Estribo abierto. Imagen: V. Yepes

2.4. Ejecución y compactación del relleno del trasdós (estribos abiertos).

La coordinación y ejecución del relleno en estribos abiertos es un aspecto crítico que a menudo se subestima. Una compactación deficiente del terreno, especialmente en la zona acotada entre los soportes y bajo el futuro cargadero, puede provocar el desmoronamiento del terraplén cuando la estructura entre en servicio y se vea sometida a las cargas dinámicas del tráfico.

El procedimiento de control clave es secuencial: el relleno y la compactación de las tierras del cono de derrame deben realizarse antes de ejecutar el cargadero superior del estribo. Esta secuencia es la única que garantiza el acceso de la maquinaria de compactación a toda la superficie del trasdós, lo que asegura un grado de compactación uniforme y adecuado en la zona más crítica. Es fundamental señalar que, dado que los equipos de movimiento de tierras y los de estructuras suelen gestionar tajos distintos, coordinar esta tarea no siempre es sencillo, pero es imprescindible para garantizar la calidad final del estribo.

Una vez completados y verificados los alzados, la construcción avanza hacia el montaje de la estructura auxiliar que dará forma al tablero: la cimbra y el encofrado.

3. Control de calidad de cimbras y encofrados del tablero.

La cimbra es una estructura temporal, pero su función durante la construcción es absolutamente crítica. Debe soportar el peso total del hormigón fresco del tablero, las armaduras y las sobrecargas de ejecución, y transmitir estas cargas de forma segura al terreno. Si falla durante el hormigonado, las consecuencias son catastróficas. Los dos sistemas más habituales son la cimbra tubular con encofrado de madera, que ofrece un acabado superficial de mayor calidad, y la cimbra industrial con encofrado metálico, que permite un montaje más rápido a costa de un acabado estético inferior.

3.1. Estabilidad y cimentación de la cimbra.

La estabilidad de la cimbra está amenazada por varios riesgos fundamentales que deben ser controlados rigurosamente:

  • Fallo del terreno de apoyo: Cimentar sobre un terreno con una tensión admisible inferior a la requerida (el mínimo habitual para cimbra tubular es de 1.00 kp/cm²).
  • Desplome en «castillo de naipes»: Ausencia de arriostramientos longitudinales y transversales que conecten las torres entre sí, impidiendo una respuesta conjunta de la estructura.
  • Erosión y lavado: Una escorrentía no controlada de aguas torrenciales puede socavar los apoyos de la cimbra y provocar su colapso.
  • Deslizamiento en taludes: La falta de un escalonamiento adecuado en los terraplenes laterales donde apoyan los vanos de compensación compromete la estabilidad de las torres.
Figura 4. Escalonamiento con pequeños muros de hormigón junto al estribo. Imagen: V. Yepes



Riesgo identificado Procedimiento de verificación y control Criterio de aceptación
Fallo del terreno de apoyo Inspeccionar el terreno y verificar que se ha ejecutado la capa de mejora de 30 cm de grava-cemento. Comprobar la disposición de tableros o zapatas de madera para el reparto de cargas. El terreno debe cumplir la tensión admisible especificada en el proyecto de cimbra. Las medidas de mejora y reparto deben estar correctamente ejecutadas.
Desplome en «castillo de naipes» Inspeccionar visualmente la existencia y correcta instalación de las barras de arriostramiento en ambas direcciones, uniendo todas las torres. Todas las torres deben estar arriostradas conforme al proyecto de cimbra. No se admitirá la ausencia de estos elementos.
Erosión por lluvia Verificar la ejecución de una zanja de drenaje aguas arriba y una zanja lateral que evacúe el agua de forma controlada. El sistema de drenaje debe ser funcional y capaz de gestionar la escorrentía previsible.
Deslizamiento en taludes Comprobar que los terraplenes laterales han sido escalonados y, si es necesario, reforzados con muretes de hormigón. La ejecución del escalonamiento debe coincidir con los planos del proyecto de cimbra para garantizar un apoyo seguro.

3.2 Nivelación y geometría del encofrado del tablero.

La precisión en la nivelación del encofrado debe ser milimétrica y crítica. Un principio clave del diseño de estas estructuras es el equilibrio de deformaciones, por lo que no se aplica una contraflecha, ya que las flechas producidas por el peso propio y por la acción del pretensado están diseñadas para compensarse entre sí. Por este motivo, la precisión topográfica inicial del encofrado es un factor absolutamente imprescindible, ya que define directamente la rasante final del tablero.

El procedimiento de control topográfico es esencial. Un topógrafo debe nivelar de manera individual cada uno de los husillos de la cimbra, siguiendo las cotas definidas en los planos del proyecto. Este ajuste preciso garantiza que la geometría del tablero, incluidos los peraltes y los acuerdos, se construya con la máxima fidelidad al diseño.

Una vez verificada la geometría y la estabilidad del «molde» (encofrado), el siguiente punto crítico de control es la correcta colocación de su contenido: las armaduras pasivas y activas.

Figura 5. Encofrado del tablero. Imagen: V. Yepes

4. Control de calidad en la colocación de armaduras y aligeramientos.

Las armaduras de una estructura de hormigón pretensado cumplen una función dual: la armadura pasiva gestiona los esfuerzos secundarios de cortante y torsión, mientras que la armadura activa (los cables de pretensado) confiere al puente su capacidad principal para salvar grandes luces de manera eficiente. Cualquier error en la disposición o la cantidad de acero en esta fase compromete de forma directa e irreversible la capacidad portante de la estructura.

4.1 Trazado y sujeción de vainas de pretensado.

El trazado de las vainas de pretensado es un riesgo de primer orden. La armadura activa no es más que una armadura de tracción que debe colocarse donde se producen dichas tracciones: en la parte superior, sobre las pilas, y en la inferior, en el centro del vano. Si su posición vertical (excentricidad) es incorrecta, la fuerza de pretensado no generará el momento flector interno deseado, lo que invalidaría los cálculos del proyecto y comprometería la seguridad y el comportamiento de la estructura.

El protocolo de verificación del trazado de vainas es el siguiente:

  1. Verificación por puntos: Se debe comprobar la cota vertical de todas las vainas en intervalos de 2.00 a 3.00 metros, contrastando las mediciones con los planos de pretensado.
  2. Tolerancia: El trazado en vertical debe ajustarse con una tolerancia máxima de un centímetro, siendo especialmente rigurosos en las secciones críticas sobre pilas y en los centros de vano.
  3. Sujeción: Es imperativo asegurar que las vainas estén firmemente sujetas a los estribos de las almas para evitar su movimiento o desplazamiento durante las operaciones de hormigonado.
  4. Espaciamiento: Se debe verificar que existe un hueco horizontal mínimo de 5-6 cm entre vainas contiguas. Este espacio es crucial para permitir que el hormigón fluya correctamente y envuelva por completo las vainas, evitando la formación de coqueras.

4.2 Sujeción de aligeramientos contra la flotación.

Los aligeramientos de poliestireno expandido, al tener una densidad muy baja, están sometidos a una gran fuerza de flotación cuando se vierte el hormigón fresco. Este riesgo es crítico, por ejemplo, en un tablero con cuatro aligeramientos de 80 cm de diámetro, ya que el empuje de flotación puede alcanzar las 4,83 t/m, una fuerza muy superior al peso de la armadura pasiva que los recubre (aproximadamente 0,72 t/m). Si los aligeramientos no están adecuadamente anclados, flotarán y se desplazarán de su posición teórica, lo que alterará la sección transversal del tablero y constituirá un defecto estructural de difícil y costosa solución.

Figura 6. Aligeramiento puente losa.

Para mitigar este riesgo, deben aplicarse obligatoriamente dos medidas de control combinadas:

  • Anclaje mecánico: verificar la colocación de un sistema de sujeción robusto. Este sistema puede consistir en barras de acero (por ejemplo, de 12 o 16 mm de diámetro) dispuestas por encima de los aligeramientos y atadas a los cercos de las almas, o bien en flejes metálicos que rodean los aligeramientos y se anclan al fondo del encofrado.
  • Hormigonado por fases: se debe exigir que el hormigonado del tablero se realice en tres tongadas o capas sucesivas (losa inferior, almas y losa superior). Esta estrategia de vertido es fundamental, ya que el peso del hormigón de cada capa contrarresta de forma progresiva la fuerza ascensional, impidiendo la flotación.

4.3. Control de armado en zonas de alta concentración de esfuerzos.

La riostra sobre los estribos es una de las zonas más críticas de la estructura. Su función es difundir las cargas altamente concentradas de todos los anclajes del pretensado (que pueden sumar miles de toneladas, como las 4548 t del caso de referencia) hacia el resto del tablero. Un armado insuficiente en esta zona puede provocar la rotura de la riostra durante la operación de tesado, lo que supondría un fallo frágil y catastrófico. La gravedad de este riesgo no es teórica: recientemente se ha producido algún caso en España con víctimas mortales y heridos graves.

Como procedimiento de control, se establece una inspección final obligatoria y la emisión de un visto bueno formal por parte de la dirección de obra para la totalidad del armado del tablero antes de autorizar el inicio del hormigonado. Por experiencia, se sabe que las prisas en esta revisión final son la causa principal de la omisión de armaduras de refuerzo críticas. Este control debe ser un «punto de espera» formal y sin prisas en la planificación de la obra.

Una vez que el acero está correctamente posicionado y asegurado, el siguiente paso es hormigonar el tablero, una operación logística de gran envergadura y alta criticidad.

5. Control de calidad en el hormigonado del tablero.

El hormigonado del tablero de un paso superior es una operación logística de alta criticidad. Debe ejecutarse de forma continua, sin juntas de construcción, y conlleva el uso de grandes volúmenes de hormigón (normalmente entre 300 y 700 m³). Este proceso exige una planificación exhaustiva y la implementación de planes de contingencia para evitar cualquier interrupción que pueda afectar a la monoliticidad y a la integridad estructural del elemento.

5.1 Aseguramiento del suministro continuo de hormigón.

El principal riesgo durante esta fase es la interrupción del hormigonado. Cualquier detención prolongada crearía una junta fría que actuaría como un plano de debilidad estructural, algo inaceptable en el tablero de un puente. Los puntos de fallo más probables son una avería en la planta de hormigón o una avería mecánica en la bomba de hormigonado.

Para mitigar este riesgo, es obligatorio disponer de un plan de contingencia robusto:

  • Doble suministro: Se debe contratar el hormigón con dos plantas de producción independientes o, como alternativa, contratar una planta principal y mantener una segunda planta en servicio de guardia, lista para asumir la producción en caso de fallo de la primera.
  • Bomba de repuesto: Es imprescindible disponer de una segunda bomba de hormigón en la obra, totalmente operativa y lista para sustituir a la principal de forma inmediata en caso de avería.
  • Logística de personal: La jornada de hormigonado, que puede extenderse por más de 10 horas, debe ser planificada con personal suficiente para permitir turnos de descanso. Asimismo, el avituallamiento (comida y bebida) debe ser provisto en la propia obra para no interrumpir el ritmo de trabajo.

5.2. Control de calidad del hormigón en fresco y endurecido.

El control de calidad del material es tan importante como la logística de su colocación. Dichos controles deben ser sistemáticos y rigurosos.

Fase de control Parámetro a controlar Procedimiento de verificación Criterio de aceptación/rechazo
Recepción en obra Trabajabilidad (cono) Realizar el ensayo del cono de Abrams a todas las cubas antes de su vertido en la bomba. El cono medido debe estar dentro de la tolerancia especificada (p. ej., para un cono de 12 cm, se acepta ±2 cm). Las cubas fuera de rango deben ser rechazadas y vertidas en un lugar previsto para ello.
Muestreo para ensayo Resistencia a compresión Realizar un muestreo estadístico (p. ej., de un tercio de las cubas). De cada amasada controlada, se deben fabricar 6 probetas para su ensayo en laboratorio. El resultado del ensayo a 28 días debe cumplir o superar la resistencia característica de proyecto (p. ej., HP-35).
Control para tesado Resistencia temprana Ensayo a compresión de una serie de probetas a 7 días (o 3 días si se prevé un tesado temprano). Se recomienda curar una serie de estas probetas a pie de puente, en las mismas condiciones ambientales que el tablero, para obtener una medida más representativa de la resistencia real. La resistencia media obtenida debe alcanzar el valor mínimo especificado en el proyecto para autorizar el tesado (p. ej., 27.5 MPa).

Una vez colocado el hormigón y alcanzada la resistencia necesaria, se pasa a la siguiente fase crítica: el pretensado, que constituye la auténtica prueba de carga de la estructura.

6. Control de calidad en el pretensado del tablero.

La operación de tesado del tablero es extremadamente crítica. En esta fase, la estructura se somete a una de sus situaciones de carga más desfavorables, ya que se aplica la fuerza máxima de pretensado con únicamente el peso propio del tablero actuando. Esta situación pone a prueba los límites de resistencia tanto del hormigón en las zonas de anclaje como del acero de alta resistencia de los tendones.

Figura 7. Anclajes de hormigón postesado. https://www.becosan.com/es/hormigon-pretensado/

6.1 Verificación dual de la fuerza de tesado.

El principal riesgo de esta operación es aplicar una fuerza de pretensado incorrecta, ya sea por exceso o por defecto. Un tesado insuficiente no conferirá a la estructura la capacidad portante para la que fue diseñada, por lo que quedará vulnerable ante las cargas de servicio. Por el contrario, un tesado excesivo puede provocar daños por compresión en el hormigón o incluso la rotura de los propios tendones.

Para garantizar la correcta aplicación de la fuerza, es obligatorio realizar un procedimiento de control dual.

  1. Control de presión: Monitorizar y registrar la presión aplicada al gato hidráulico a través del manómetro de la centralita.
  2. Control de alargamiento: Medir físicamente con una cinta métrica el alargamiento real que experimentan los tendones en cada extremo.

El criterio principal de aceptación es que la media de la desviación entre los alargamientos reales medidos y los alargamientos teóricos calculados en el proyecto debe ser inferior al 5 %. Si se supera este umbral, se debe detener la operación. Hay que informar inmediatamente al proyectista, analizar las posibles causas (por ejemplo, una discrepancia en el módulo de deformación real del acero de las bobinas suministradas) y no proceder hasta haberlas determinado.

6.2 Secuencia de tesado y seguridad operacional.

Una secuencia de tesado incorrecta, por ejemplo, asimétrica, puede inducir esfuerzos parásitos en la estructura que no se tuvieron en cuenta en el cálculo. Además, la operación conlleva un riesgo intrínseco muy elevado debido a las grandes energías almacenadas; la rotura de un anclaje o de un tendón puede tener consecuencias mortales.

Los procedimientos de control que se deben aplicar son:

  • Secuencia de tesado: Verificar que la operación sigue estrictamente el orden de tesado de los tendones especificado en los planos del proyecto. Generalmente, la secuencia procede desde los tendones centrales hacia los extremos, manteniendo siempre la simetría para no inducir momentos torsores no deseados.
  • Seguridad: Se prohíbe de forma taxativa la permanencia de personal no esencial en la zona posterior a los anclajes durante la aplicación de la carga.

Tras el tesado y su aprobación, es crucial proteger el acero activo contra la corrosión mediante la inyección de las vainas.

7. Control de calidad en la inyección de vainas.

La inyección de las vainas con mortero cumple dos funciones vitales: en primer lugar, proteger las armaduras activas de alta resistencia contra la corrosión y, en segundo lugar, garantizar la adherencia entre el cable y el hormigón circundante. No se debe subestimar la importancia de esta fase; los fallos por corrosión debidos a una inyección deficiente en el Reino Unido provocaron una moratoria en la construcción de este tipo de puentes, lo que subraya la gravedad de ejecutar incorrectamente este proceso.

7.1. Vaciado completo del aire ocluido.

El principal riesgo durante la inyección es la presencia de aire atrapado en los puntos más altos del recorrido de la vaina. Estas bolsas de aire impiden que el mortero de protección llegue a todas las partes del cable, por lo que quedan secciones del acero expuestas a la humedad y, por tanto, a un alto riesgo de corrosión a largo plazo.

El procedimiento de inyección y purga debe seguirse meticulosamente:

  1. Se inyecta la lechada de mortero por uno de los extremos de la vaina a una presión controlada (alrededor de 5 kp/cm²).
  2. Se espera hasta que la lechada fluya de manera continua por el extremo opuesto, momento en el que dicho extremo se tapa para presurizar la vaina.
  3. A continuación, se abre el primer tubo de purga, que se encuentra en el punto más alto cercano al punto de inyección (normalmente sobre una pila).
  4. Se mantiene el tubo de purga abierto hasta que por él salga un chorro sólido y continuo de inyección, sin burbujas de aire. En ese momento, se cierra herméticamente.
  5. El proceso de purga se repite de forma secuencial para todos los tubos situados en los puntos altos a lo largo del trazado del cable.

Esta operación debe realizarse lo antes posible una vez recibido el visto bueno del tesado, sin posponerla, para minimizar el tiempo que el acero activo permanece desprotegido.

Una vez finalizadas las fases estructurales principales, se procede a ejecutar los elementos de acabado y a verificar el comportamiento final de la estructura mediante la prueba de carga.

8. Control de calidad de los acabados y prueba de carga.

Aunque la integridad estructural del puente ya está asegurada en esta fase, la ejecución de los acabados define su durabilidad y su aspecto final, mientras que la prueba de carga supone la aceptación formal de la obra y demuestra empíricamente que su comportamiento bajo carga es el esperado.

Figura 8. Prueba de carga. https://indaico.es/servicios/pruebas-de-carga

8.1 Ejecución de la prueba de carga.

La prueba de carga, que es obligatoria para puentes con luces superiores a 12 metros, tiene como objetivo someter la estructura a un estado de cargas que genere esfuerzos equivalentes a aproximadamente el 70 % de los producidos por el tren de cargas del proyecto. Supone la verificación final y tangible del trabajo realizado.

Los procedimientos de control para la prueba son los siguientes:

  1. Proyecto de prueba: Se debe exigir un proyecto específico de prueba de carga, preparado por el calculista de la estructura. Este documento debe definir el número de camiones, sus pesos exactos y sus posiciones sobre el tablero para los distintos estados de carga que se van a probar (por ejemplo, el máximo momento flector positivo en el vano central y el máximo momento negativo sobre las pilas).
  2. Medición de deformaciones: Utilizando equipos de precisión, se deben medir los desplazamientos verticales (flechas) en puntos clave del tablero. Las mediciones se toman antes de la carga (lectura de cero), durante la aplicación de la carga (respuesta instantánea) y tras un periodo de estabilización.
  3. Medición de recuperación: Tras la retirada completa de la carga, se mide la flecha remanente para evaluar el comportamiento elástico de la estructura.
  4. Criterios de aceptación: Se deben cumplir dos criterios principales:
    • La flecha máxima medida debe ser coherente con la calculada teóricamente (la experiencia indica que suele ser en torno al 85 % de la teórica).
    • La recuperación elástica debe ser superior al 90 % de la flecha máxima medida.
  5. Acta de prueba: Los resultados de la prueba deben formalizarse en un acta oficial que se incorporará al expediente final de la obra como constancia de la correcta ejecución y comportamiento de la estructura.

8.2 Ejecución correcta de la superestructura.

Por último, hay que comprobar los elementos de la superestructura que completan el puente:

  • Aceras: Es crucial verificar la existencia de las armaduras de conexión (normalmente redondas de 12 a 25) que anclan la acera al tablero. Esta armadura evita que la acera pueda ser arrancada por impactos accidentales de vehículos contra el bordillo.
  • Estética: Se debe comprobar que los elementos de borde, como barandillas metálicas o parapetos, respetan la estética de la esbeltez del tablero. Se debe evitar el uso de parapetos de hormigón macizo, ya que aumentan visualmente el canto y restan elegancia al diseño. Esto es especialmente relevante si se han utilizado sistemas de cimbra industrial que, como se mencionó, priorizan la velocidad sobre la calidad del acabado superficial y dejan marcas y manchas que deben gestionarse para obtener un resultado final aceptable.

El cumplimiento riguroso y sistemático de todos los puntos de control detallados en este plan es esencial para garantizar la entrega de una estructura segura, duradera y conforme a los más altos estándares de calidad en ingeniería civil.

Referencias:

YEPES, V. (2024). Estructuras auxiliares en la construcción: Andamios, apeos, entibaciones, encofrados y cimbras. Colección Manual de Referencia, serie Ingeniería Civil. Editorial Universitat Politècnica de València, 408 pp. Ref. 477. ISBN: 978-84-1396-238-2

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

YEPES, V. (2022). Gestión de costes y producción de maquinaria de construcción. Colección Manual de Referencia, serie Ingeniería Civil. Editorial Universitat Politècnica de València, 243 pp. Ref. 442. ISBN: 978-84-1396-046-3

YEPES, V. (2021). Procedimientos de construcción para la compactación y mejora del terreno. Colección Manual de Referencia, 1ª edición. Editorial Universitat Politècnica de València, 426 pp. Ref. 428. ISBN: 978-84-9048-603-0.

YEPES, V. (2020). Procedimientos de construcción de cimentaciones y estructuras de contención. Colección Manual de Referencia, 2ª edición. Editorial Universitat Politècnica de València, 480 pp. Ref. 328. ISBN: 978-84-9048-903-1.

Cursos:

Curso de fabricación y puesta en obra del hormigón.

Curso de estructuras auxiliares en la construcción: andamios, apeos, entibaciones, encofrados y cimbras.

Curso de Procedimientos de Construcción de cimentaciones y estructuras de contención en obra civil y edificación.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Control de calidad del hormigón bombeable

Figura 1. Hormigón bombeable. https://web1.icpa.org.ar/wp-content/uploads/2021/05/webinar_2021-02_ICPA-HORMIGONES_BOMBEABLES_2021-06-08.pdf

El control de calidad del hormigón bombeable no difiere del de otros tipos de hormigón; sin embargo, en este caso, resulta básico mantener un alto nivel de control para garantizar su uniformidad.

Lograr las propiedades requeridas por el hormigón bombeado como material estructural es el resultado de un proceso que comienza con la fabricación del material en planta y finaliza con la salida del material de la tubería en el punto de colocación y su posterior compactación y curado. Los factores más importantes para que el hormigón sea bombeable son su composición granulométrica, el contenido de finos, el agua y la consistencia.

El proceso se puede centrar en dos etapas principales, correspondientes al transporte del hormigón desde la fábrica hasta la bomba y desde la bomba hasta el punto de vertido. Estas dos fases deben considerarse de forma conjunta, ya que el incumplimiento de los requisitos mínimos de la primera fase puede hacer que la segunda fase sea inviable. Por tanto, cuando proceda, deberían tomarse muestras tanto en el punto de descarga del camión como en el punto de colocación final del hormigón, para comprobar si ha habido cambios en el asentamiento, el contenido de aire, la humedad o la densidad del hormigón.

Por otro lado, la segunda fase, relacionada con el bombeo propiamente dicho del material, significa que, en cada caso, el material depende de las características del equipo utilizado (presión de la bomba, disposición de las tuberías, diámetro, cantidad y posicionamiento de los codos). Todo esto significa que el control de calidad debe tener en cuenta los materiales y equipos utilizados, haciendo hincapié en el control de procesos.

Cuando se tomen muestras al final de la línea de colocación, se debe tener mucho cuidado para asegurar que la muestra es representativa del hormigón que se va a colocar. El cambio de la velocidad de colocación y/o de la configuración de la pluma puede dar lugar a resultados erróneos. No debe permitirse que el hormigón caiga libremente en el recipiente del medidor. La manipulación de la muestra no debe provocar cambios en las propiedades del hormigón. La modificación de la velocidad de vertido, de la configuración de la pluma o de ambas puede dar lugar a resultados de ensayo variables o engañosos. No debe permitirse que el hormigón caiga libremente en el recipiente de la máquina de ensayo. Los cilindros deben almacenarse lejos de fuentes de vibración. La manipulación de la muestra no debe provocar cambios en las propiedades del hormigón. El equipo de hormigonado y el inspector de calidad deben estar siempre atentos a cualquier segregación del hormigón que sale de la tubería para eliminar o minimizar una posible segregación.

Con este enfoque se puede garantizar la adecuada colocación del hormigón mediante un bombeo con rendimiento óptimo, independientemente de los aspectos considerados en el Código Estructural, relacionados con el control de la resistencia del hormigón y su durabilidad, que es el principio de control del proceso.

Por ello, se recomienda establecer un rango de consistencias adecuadas en la planta, tanto a la entrada como a la salida de la bomba. En este sentido, cabe señalar que, en última instancia, la consistencia a la salida de la bomba está relacionada con la energía y el sistema de compactación adoptado para el hormigón en cada caso.

Al mismo tiempo, el alcance del control debe ampliarse al equipo de bombeo, incluidas sus condiciones óptimas de funcionamiento y el suministro de repuestos necesarios en caso de avería.

Para los interesados, en este enlace se explica cómo se calcula la presión y el caudal de bombeo: https://victoryepes.blogs.upv.es/2017/02/09/bombeo-hormigon-nomogramas/

También os dejo un webinar sobre hormigones bombeables, que espero os sea de interés.

Os dejo también este documento de ACI, que creo de interés.

Pincha aquí para descargar

Referencias:

AA. VV. (2002). Hormigones de ejecución especial (seis tipos). Colegio de Ingenieros de Caminos, Madrid, 114 pp.

ACI COMMITTEE 304. Placing Concrete by Pumping Methods (ACI 304.2R-17). American Concrete Institute.

AENOR (2022). UNE 83151-1 IN Hormigonado en condiciones climáticas especiales. Parte 1: Hormigonado en tiempo frío. Madrid, 27 pp.

CALAVERA, J. et al. (2004). Ejecución y control de estructuras de hormigón. Intemac, Madrid, 937 pp.

GALABRU, P. (1964). Tratado de procedimientos generales de construcción. Obras de fábrica y metálicas. Editorial Reverté, Barcelona, 610 pp.

MARTÍ, J.V.; YEPES, V.; GONZÁLEZ, F. (2014). Fabricación, transporte y colocación del hormigón. Apuntes de la Universitat Politècnica de València, 189 pp.

YEPES, V. (2020). Procedimientos de construcción de cimentaciones y estructuras de contención. Colección Manual de Referencia, 2ª edición. Editorial Universitat Politècnica de València, 480 pp. Ref. 328. ISBN: 978-84-9048-903-1.

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Cursos:

Curso de fabricación y puesta en obra del hormigón.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Curso de control de calidad del hormigón en obras de edificación

El control de calidad del hormigón durante la ejecución de la obra ha sido, y es, uno de los aspectos más significativos de la obra, en lo que a gestión de calidad de estructura se refiere.

Con la entrada en vigor del nuevo Código Estructural el pasado 10 de noviembre de 2021, y la derogación de la Instrucción de Hormigón Estructural EHE-08 y de la instrucción de Acero Estructural AEA, ha surgido la necesidad de formar al colectivo en la normativa vigente.

Aprovechando el cambio normativo, el curso se centrará en la gestión de calidad del proyecto y los productos en estructuras de hormigón, centrándose especialmente en la gestión de calidad de la ejecución de estructuras de hormigón.

El curso, organizado por el Colegio Oficial de la Arquitectura Técnica de Araba/Álava, será mediante videoconferencia, con un total de 8 horas lectivas. Se desarrollará de 16:00 h a 20:00 h los días 28 y 29 de septiembre. La fecha límite para la inscripción será el 27 de septiembre, a las 13:00 horas. El precio de inscripción para los colegiados es de 10 € y de 30 € para los no colegiados.

Toda la información la tenéis en el siguiente enlace: https://coataraba.eus/formacion-2/?postid=28009

PROGRAMA:

  1. Bases generales para la gestión de la calidad de las estructuras.
  • Criterios generales para la gestión de la calidad de las estructuras
  • Garantía de la conformidad de productos y procesos de ejecución, distintivos de calidad
  • Plan y programa de control
  • Control de la conformidad del proyecto
  • Control de la conformidad de los productos
  • Control de la conformidad de los procesos de ejecución
  • Control de la comprobación de la conformidad de la estructura terminada
  1. Gestión de la calidad del proyecto de estructuras de hormigón
  • Criterios específicos para el desarrollo del control de proyecto en las estructuras de hormigón: niveles de control de proyecto, documentación del control de proyecto
  1. Gestión de la calidad de los productos en estructuras de hormigón
  • Criterios específicos para el control de los productos
  • Control del hormigón, del acero y de elementos prefabricados
  1. Gestión de la calidad de la ejecución de estructuras de hormigón
  • Programación del control de ejecución de las estructuras de hormigón: lotes de ejecución y unidades de inspección
  • Comprobaciones previas al comienzo de la ejecución
  • Control de los procesos de ejecución previos a la colocación de la armadura
  • Control del proceso de montaje de las armaduras pasivas
  • Control de las operaciones de pretensado
  • Control de los procesos de hormigonado
  • Control de los procesos posteriores al hormigonado
  • Control del montaje y uniones de elementos prefabricados
  • Control del elemento construido
  • Controles de la estructura mediante ensayos de información complementaria: pruebas de carga y ensayos no destructivos
  • Control de aspectos medioambientales

Os paso el folleto del curso:

Pincha aquí para descargar

El sistema de seguimiento del constructor según el Código Estructural

Figura 1. Imagen: V. Yepes

El constructor debe definir y desarrollar un sistema de seguimiento que verifique la conformidad de la ejecución de los trabajos. Para ello debe desarrollar dos documentos. Por una parte el plan de obra, que también se llama «cronograma» en el Código Estructural, y el procedimiento de autocontrol de la ejecución de la estructura (también llamado «programa de autocontrol». Ambos documentos desarrollan el plan de control definido en el proyecto. Entre los tres, darán lugar al programa de control que deberá aprobar la dirección facultativa. Por cierto, ya comentamos en un artículo anterior la confusión de términos cuando se mezclan «plan» y «programa» con «control» y «autocontrol». El Código Estructural se merece que se simplifiquen y aclaren los términos.

El plan de obra lo debe redactar el constructor antes del inicio de los trabajos. El Código también lo llama cronograma para enfatizar el hecho de poner plazos a lo planificado por el constructor. Téngase en cuenta que, junto con el plan de control del proyecto y el programa de autocontrol del constructor, el plan de obra sirve de base al programa de control que debe aprobar la dirección facultativa.

Los contenidos mínimos que debe disponer el sistema de seguimiento de la obra del constructor (plan de obra y programa de autocontrol) son los siguientes:

  • El plan de obra o cronograma.
  • El sistema de gestión de los materiales, productos y elementos que se vayan a colocar en la obra, para garantizar su trazabilidad.
  • Las particularidades, con relación a los medios, procesos y actividades, para ejecutar la obra.
  • Las comprobaciones a realizar en el seguimiento de la ejecución, incluyendo su justificación, designación del responsable y de cumplimiento con el proyecto y lo establecido en el Código. Los resultados se documentarán por el constructor en los registros de autocontrol.

El concepto «programa de autocontrol» se puede encontrar disperso a lo largo del Código Estructural. Según el Art. 17 Criterios generales para la gestión de la calidad de las estructuras, el procedimiento de autocontrol del constructor es el sistema de aseguramiento de la calidad propio que incluye las evidencias necesarias para dar cumplimiento a los requerimientos del control e inspección establecidos en el correspondiente proyecto de ejecución y en el Código Estructural. Pero las ideas fundamentales las podemos ver en el Art. 19 Plan y programa de control, Art. 22 Control de la conformidad de los procesos de ejecución, Art. 22.1 Control de la ejecución mediante comprobación del control de producción del constructor y Art. 22.2 Control de la ejecución mediante inspección de los procesos.

A continuación os dejo un mapa conceptual donde se aclaran las relaciones del programa de autocontrol del constructor con otros aspectos del seguimiento de la ejecución (Figura 2).

Figura 2. Mapa conceptual sobre el control de la ejecución de una obra según el Código Estructural. Imagen: V. Yepes.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Control de la ejecución de la inyección en el Código Estructural

Inyección lechada en vaina. https://www.youtube.com/watch?v=nR56Qlnr2xw

Continuamos analizando las novedades del Código Estructural respecto de la Instrucción de Hormigón Estructural EHE-08, ya derogadaEn este caso, se trata del control de la ejecución de la inyección en las operaciones de pretensado, recogido en el artículo 67.2. En la EHE-08 este mismo apartado se trataba en el artículo 96.2. Existen pocas modificaciones en la nueva redacción de este artículo, pero algunas son de gran trascendencia. Vamos a comentarlas a continuación.

  • Se ha sustituido «frecuencia diaria» por «cada jornada«. La Real Academia Española indica que la jornada es «el tiempo de duración del trabajo diario«, por lo que no parece haber un motivo de fondo para este cambio.
  • Se aclara en la nueva redacción que es el constructor, y no otro, quien, cada diez jornadas en que se efectúen operaciones de inyección y no menos de una vez, deberá realizar los ensayos de resistencia de la lechada o mortero y los de exudación y reducción de volumen.
  • Se verificará si el constructor ha realizado los ensayos mediante el «control de contraste«. La verdad es que el Código es poco claro al respecto. La primera vez que aparece este término, sin definir, es en el artículo 67.1. Hay que esperar al Artículo 101.1 para entender que el control de contraste lo efectúa, en su caso, la dirección facultativa. Por tanto, sin una definición explícita al respecto, supondremos que el control de contraste es un control que, si así lo fuera, realiza la dirección facultativa sobre los controles que realiza el constructor. Nada hubiese costado ser más claro en la redacción de esta norma.
  • La novedad más relevante es la que obliga, de forma independiente, a la dirección facultativa y al constructor a realizar sendas inspecciones visuales de las vainas inyectadas transcurridos 7 días desde el final del curado. Se trata de comprobar que todos los anclajes se encuentran adecuadamente protegidos y que no existe fisuración no controlada en el mortero empleado. Resulta evidente la importancia de este punto, pues el Código impone un control redundante al respecto.

A continuación, les dejo el artículo 67.2 del Código Estructural para su consulta.

67.2 Control de la ejecución de la inyección.

Las condiciones que habrá de cumplir la ejecución de la operación de inyección serán las indicadas en el apartado 50.4.

Se controlará el plazo de tiempo transcurrido entre la terminación de la primera etapa de tesado y la realización de la inyección.

El constructor hará, cada jornada, los siguientes controles:

– del tiempo de amasado,
– de la relación agua/cemento,
– de la cantidad de aditivo utilizada,
– de la viscosidad, con el cono, en el momento de iniciar la inyección,
– de la viscosidad a la salida de la lechada por el último tubo de purga,
– de que ha salido todo el aire del interior de la vaina antes de cerrar sucesivamente los distintos tubos de purga,
– de la presión de inyección,
– de fugas,
– del registro de temperatura ambiente máxima y mínima las jornadas que se realicen inyecciones y en las dos jornadas sucesivas, especialmente en tiempo frío.

Cada diez jornadas en que se efectúen operaciones de inyección y no menos de una vez, el constructor realizarán los siguientes ensayos:

– de la resistencia de la lechada o mortero mediante la toma de 3 probetas para romper a 28 días,
– de la exudación y reducción de volumen, de acuerdo con el apartado 37.4.2.2.

El control de contraste verificará que el constructor realiza estos controles.

En el caso de sistemas de pretensado en posesión de un distintivo de calidad oficialmente reconocido, la dirección facultativa podrá eximir de cualquier comprobación experimental del control de la inyección.

Una vez inyectadas las vainas, tanto el constructor como la dirección facultativa llevarán a cabo sendas inspecciones visuales, que deben ser independientes, de las protecciones ejecutadas en los anclajes del pretensado. Se efectuarán transcurridos 7 días desde el final del curado para comprobar que todos los anclajes se encuentran adecuadamente protegidos y que no existe fisuración no controlada en el mortero empleado.

También os dejo el comentario que sobre este artículo deja el Código Estructural:

«En los cables verticales se tendrá especial cuidado en evitar los peligros de la exudación siguiendo lo indicado en el apartado 50.4.1.4″.

Curso:

Curso de fabricación y puesta en obra del hormigón.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Las unidades de inspección según el Código Estructural

El concepto de «lote de inspección» no ha cambiado con el reciente Código Estructural. El Artículo 17.1 lo define el «como conjunto de actividades, correspondientes a un mismo proceso de ejecución, que es sometido a control para la recepción de un lote de ejecución«. Pero sí que se desarrolla con mayor detalle, con novedades que interesa conocer.

Recordemos que el plan de control de calidad del proyecto define los correspondientes lotes de control y unidades de inspección (Art. 19), describiendo para cada caso las comprobaciones a realizar y los criterios a seguir en el caso de no conformidad. La programación del autocontrol también determinará los lotes de ejecución, las unidades de inspección y las frecuencias de comprobación.

Esquema de la relación entre unidades de inspección y procesos de ejecución

Sin embargo, hay novedades importantes que debemos resaltar respecto a la derogada Instrucción de Hormigón Estructural EHE-08. Vamos a comentarlas con algún detalle:

  • El Artículo 63.2 del Código Estructural es el que se ocupa de las unidades de inspección. Se vuelve a definir el concepto, pero introduce alguna contradicción que conviene resaltar. Lo primero es que el tamaño máximo de la unidad lo define la tabla 63.2, pero lo que llama la atención es que ahora se indica que «puede implicar a diferentes lotes de ejecución«.
  • Se desvanece en el Código la mención a que el tamaño máximo de la unidad de inspección debía de poder comprobarse en una visita de obra. No obstante, parece que el articulado pretende reflejar la parte de un proceso o actividad que, con carácter general, puede verificarse en una visita.
  • La inspección de estas unidades, tal y como indica el plan de obra, no solo la desarrollará la dirección facultativa, o en su caso, la entidad de control, sino que el propio constructor también tiene obligación de hacerla en función de su programación del autocontrol.
  • Lo más llamativo es el detalle en la definición de las unidades de inspección. Se definen en función del proceso de ejecución o actividad (tabla 63.2.a), o del tipo de elemento (tabla 63.2.b). La anterior EHE-08 disponía únicamente de la tabla 92.5 donde se definía el tamaño máximo de la unidad de inspección en función de los procesos y actividades de ejecución, al igual que la tabla 63.2.a, pero con menor detalle. Los comentarios de la EHE-08 nos advertían que la tabla 92.5 era orientativa, cosa que ahora no ocurre en las tablas correspondientes del Artículo 63.2 del Código Estructural.
  • Desaparece del Código la prerrogativa que tenía la dirección facultativa de duplicar los tamaños máximos de la unidad de inspección. Era el caso de obras de ingeniería de pequeña importancia, así como en obras de edificación sin especial complejidad estructural (formadas por vigas, pilares y forjados convencionales no pretensados, con luces de hasta 6,00 m y un número de niveles de forjado no superior a siete). Como se puede ver, el Código no distingue entre obras pequeñas o grandes, simples o complejas.
  • Por último, el actual Código define las frecuencias de comprobación para los lotes de ejecución y las unidades de inspección. Se ha desarrollado el Anejo 15 para las estructuras de hormigón, y el Anejo 17 para las de acero, ambos con carácter orientativo.

En este vídeo que os he grabado se explican las unidades de inspección. Espero que os sea de interés.

Os dejo a continuación la transcripción del artículo 63.2 del Código Estructural para su consulta.

63.2 Unidades de inspección.

A los efectos de este Código, se entiende por unidad de inspección el conjunto de actividades asociadas a un determinado proceso de ejecución, cuyo tamaño máximo viene definido por lo indicado en la tabla 63.2 y que puede implicar a diferentes lotes de ejecución.

Para cada lote de ejecución, el programa de control identificará cada uno de los procesos de ejecución que deben llevarse a cabo en función del tipo de elemento y sus características.

Para cada lote de ejecución y para cada uno de los procesos, el programa de control definirá las unidades de inspección sobre las que se desarrollará el control de la conformidad de la ejecución.

En función de los desarrollos de procesos y actividades previstos en el plan de obra, en cada inspección a la obra desarrollada por el constructor, por la dirección facultativa o, en su caso, por la entidad de control, podrá comprobarse un determinado número de unidades de inspección, las cuales, pueden corresponder a uno o más lotes de ejecución.

Para la definición de las posibles unidades de inspección en cada lote de ejecución, el programa de control identificará la totalidad de los procesos y actividades susceptibles de ser inspeccionadas, de acuerdo con lo previsto en este Código.

Las unidades de inspección se definirán en función del proceso de ejecución o actividad, o del tipo de elemento al que corresponden, según se indica en las tablas 63.2.a y 63.2.b.

Una vez definidos los lotes de ejecución y las unidades de inspección, se debe definir para cada unidad de inspección las frecuencias de comprobación. De forma orientativa, el Anejo 15 define las frecuencias de comprobación para las unidades de inspección de la ejecución de estructuras de hormigón.

Resulta interesante recoger los comentarios que realiza el Código de este apartado:

«La identificación de un tamaño máximo de la unidad de la inspección que hace el articulado pretende reflejar la parte de un proceso o actividad que, con carácter general, puede ser comprobable en una visita a la obra de la dirección facultativa o, en su caso, de la entidad de control.

Por otra parte, el número de posibles unidades de inspección depende en gran medida de los medios disponibles en cada obra. A título de ejemplo, en el caso del vertido del hormigón, el volumen de obra ejecutado en una jornada vendrá condicionada por los medios habilitados por el constructor, número de bombas, capacidad de la central, personal disponible, etc.

La tabla 63.2.a tiene como finalidad definir unos valores orientativos que pudieran servir como referencia inicial. No obstante,en función del tipo de obra (edificación, puentes, etc.), de las características de la misma y coherentemente con la necesidad de adaptación que establece el Artículo 19, los valores de dicha tabla podrían ser objeto de modificación en el correspondiente programa de control aprobado por la dirección facultativa.

Para cada actividad de obra se deberán definir la totalidad de los procesos de ejecución implicados y que están recogidos en las tablas 63.2a y 63.2b. Por proceso deberá estar indicado el tamaño de la  unidad de inspección que aplique en cada caso, así como la frecuencia de comprobación de las mismas. Para establecer las frecuencias se han incluido en el Anejo 15 diferentes tablas según el nivel y tipo de control establecido. Estas frecuencias deberán adaptarse a las particularidades de cada proyecto y forma de ejecución.

De forma práctica, es recomendable planificar estas operaciones de control por actividad (cimentación, muros, pilares, losas, etc.), en un «Programa de Puntos de Inspección» donde se incluyan por ejemplo:

      • Las operaciones a controlar
      • Las unidades de inspección máximas
      • Los procedimientos o normas que regulan las verificaciones de la conformidad de cada inspección, así como las especificaciones de aceptación.
      • La ubicación y la frecuencia o intensidad de las inspecciones.
      • La forma de documentar los resultados
      • La persona responsable de la inspección.
      • Los puntos de espera o parada a respetar en cada proceso.
      • Cualquier comentario u observación aclaratoria.

En la página web del Ministerio de Transportes, Movilidad y Agenda Urbana se incluye un enlace donde se puede acceder a unas tablas editables para la elaboración de los Programas de Puntos de Inspección».

También os dejo, para su consulta, el Anejo 15, frecuencias de comprobación de las unidades de inspección en la ejecución de estructuras de hormigón. Como novedad destaca la opción simplificada dentro del nivel de control normal, para el control de los procesos de ejecución. Esta opción se puede emplear en obras de edificación sin especial complejidad estructural (formadas por vigas, pilares y forjados convencionales no pretensados, con luces de hasta 6,00 metros y un número de niveles de forjado no superior a diez). Esta opción facilita una programación del control más sencilla. En efecto, no es necesario determinar el número de unidades de inspección para cada proceso de ejecución, sino que directamente se obtienen las comprobaciones mínimas que hay que realizar en cada proceso de ejecución por tipo de elemento para la aceptación de cada lote.

Pincha aquí para descargar

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

División de las estructuras de hormigón en lotes de ejecución según el Código Estructural

Uno de los conceptos que no ha cambiado en ámbito del control de la calidad de las estructuras es lo que se entiende por lote de ejecución. En el Artículo 17.1 del Código Estructural, se define como la parte de la obra cuya ejecución se somete a aceptación en su conjunto. Sin embargo, existen diferencias entre lo expresado por el Código y lo que anteriormente estaba estipulado en la derogada Instrucción de Hormigón Estructural EHE-08.

  • El cambio más evidente se encuentra en la actual tabla 63.1 que define el tamaño máximo de los lotes de ejecución. A diferencia de la anterior tabla 92.4 de la EHE-08, ha desaparecido la clasificación por tipo de obra. Tampoco aparece la división entre elementos de cimentación, elementos horizontales y otros elementos. La vigente tabla 63.1 establece el número de elementos o dimensión del lote de ejecución atendiendo exclusivamente al tipo de elemento.
  • Además, hay cambios significativos que conviene tener en cuenta. A modo de ejemplo, en el caso de elementos de cimentación de edificios, la EHE-08 establecía lotes de ejecución correspondientes a 250 m2 de superficie y 50 m en el caso de pantallas. En el Código, para el mismo caso, se mantienen los 250 m2 de superficie, pero se añade que no se deben rebasar 10 elementos. Además, los 50 m de las pantallas se encuadran dentro del tipo de elemento denominado «pilares y muros portantes de edificación». También se incluye la jornada de trabajo como criterio para determinar el tamaño del lote, cosa que no ocurría en el anterior articulado. Otro ejemplo, sin querer ser exhaustivo, es que desaparece el lote de ejecución de 200 m3 de pilas de puente. En cualquier caso, hay que cumplir con la condición más restrictiva para definir el lote de ejecución.
  • Otra de las novedades importantes es que el Código explicita que, en el caso de no encontrarse alguno de los elementos de la tabla 63.1, entonces será el pliego de prescripciones técnicas particulares del proyecto el que deberá definir el tamaño máximo del lote de ejecución. Volvemos a ver la importancia que otorga el Código al proyecto de ejecución.
  • Asimismo hay un matiz que estimamos de importancia. No se permite rebasar el tamaño del lote indicado en las tablas correspondientes, ni con la normativa anterior ni con la actual. Sin embargo, en los comentarios de la EHE-08 se daba una salida airosa al caso de que no se pudiera ajustar el lote exactamente a los límites establecidos. En dicho caso la nueva dimensión del lote debería estar justificada en el programa de control, que recordemos, debe estar aprobado por la dirección facultativa. Este comentario es razonable y debería tenerse en cuenta también en el nuevo Código.

He grabado un vídeo explicativo de la programación del control de ejecución en las estructuras de hormigón, donde se habla de los lotes de ejecución, pero también de las unidades de inspección. Espero que os sea de interés.

Os dejo a continuación la transcripción del artículo 63.1 del Código Estructural para su consulta.

Artículo 63.1 Lotes de ejecución.

El Programa de control aprobado por la dirección facultativa contemplará una división de la obra en lotes de ejecución, coherentes con el desarrollo previsto en el plan de obra para la ejecución de la misma y conformes con los siguientes criterios:

a) se corresponderán con partes sucesivas en el proceso de ejecución de la obra,

b) no se mezclarán elementos de tipología estructural distinta, que pertenezcan a filas diferentes en la tabla 63.1,

c) el tamaño del lote no será superior al indicado, en función del tipo de elementos, en la tabla 63.1.

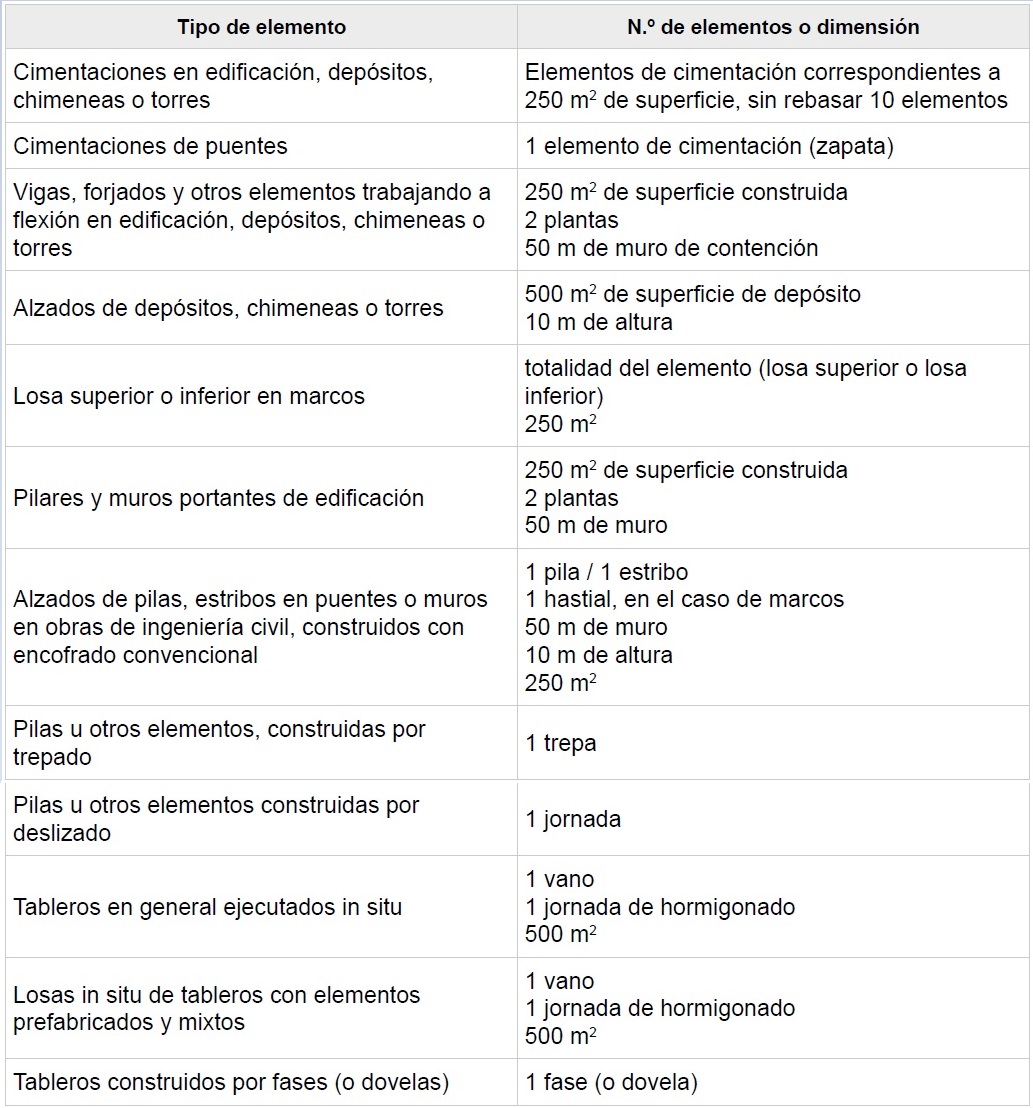

Tabla 63.1 Tamaño máximo de los lotes de ejecución

En el caso de otros elementos diferentes de los indicados en la tabla 63.1, el pliego de prescripciones técnicas particulares del proyecto establecerá los criterios necesarios para definir el tamaño máximo del lote de ejecución.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Control de la conformidad de los procesos de ejecución en el Código Estructural

Figura 1. Fotografía: Esther Valiente

Los procesos realizados durante la construcción de una estructura se someten a un estricto control, tanto en el actual Código Estructural, como en la anterior Instrucción de Hormigón Estructural EHE-08. El Artículo 22 del Código es el que trata del control de la conformidad de los procesos de ejecución, mientras que en la EHE-08 lo hacía el Artículo 79.4. Sin embargo, existen novedades en el contenido y alcance, así como algunas incongruencias de las que hablaremos a continuación .

Aparte del cambio de nombre en el artículo (se añade la palabra «control»), lo más destacable en la actual redacción del Código es la inclusión de dos subapartados nuevos que son la programación y los niveles de control de ejecución. Estos añadidos se suman a los dos anteriores: control de la ejecución mediante comprobación del control de producción del constructor y control de la ejecución mediante inspección de los procesos. Con todo, incluso estos dos apartados han sido objeto de cambios. Vamos a analizarlos a continuación.

En la descripción del Artículo 22 se ha añadido un primer párrafo donde se explicita que el control de la ejecución de las estructuras, a través de sus procesos constructivos, es obligatorio. Es la dirección facultativa la que se responsabiliza de su conformidad con el proyecto y con lo indicado en el propio Código. Tal y como se ha comentado en alguna entrada anterior del blog,  este énfasis implica una elevada responsabilidad en la calidad del proyecto. Cualquier errata u omisión, o bien una modificación posterior en obra, son aspectos que no vendrían recogidos en el proyecto original.

Se ha incluido de forma expresa que una entidad de control podrá ser el medio por el cual la dirección facultativa controlaría la ejecución de la estructura, en el caso de que no lo hiciera directamente. No obstante, la responsabilidad última sigue siendo de la dirección facultativa.

  • Lo que antes era el plan de autocontrol del constructor, ahora se desdobla en dos documentos del constructor: el plan de obra (también llamado «cronograma» en el Artículo 19 del Código Estructural) y el programa de autocontrol. Hubiera sido deseable que los términos utilizados en los distintos artículos fuesen consistentes entre sí. Por ejemplo, el Artículo 19 se refiere al «procedimiento de autocontrol» (Figura 2), mientras que en el Artículo 22 se llama «programa de autocontrol». Recordemos que el programa de control que tiene que aprobar la dirección facultativa se basa en el plan de control del proyecto y en el plan de obra y procedimiento de autocontrol del constructor. En una entrada anterior del blog se explicaron estos conceptos y a él me remito.
Figura 2. Nomenclatura seguida en el Artículo 19 del Código Estructural. Elaboración propia.
  • También se puntualiza en el Artículo 22.1 relativo al control de producción del constructor lo que se entiende como programa de autocontrol. Se trata de contemplar las particularidades concretas de la obra atendiendo a los medios, procesos y actividades. Además, la responsabilidad de registrar las comprobaciones recaen en el constructor, en los llamados registros de autocontrol.
  • Otra novedad a comentar es el papel de la dirección facultativa en la inspección de los procesos. Se ha añadido en el Artículo 22.2 que la dirección facultativa actúa en representación de la propiedad y tiene la obligación de efectuar el control de la ejecución y comprobar los registros de autocontrol del constructor. Asimismo, se incluye un párrafo donde se posibilita a la dirección facultativa de eximir de la realización de inspecciones externas aquellos procesos de ejecución que posean un distintivo de calidad oficialmente reconocido. Es evidente que el legislador resalta en numerosas ocasiones a lo largo del Código Estructural que la dirección facultativa no actúa en interés propio, sino representando a la propiedad. Además, se explicitan responsabilidades que, si bien parecían obvias, no quedaban reflejadas expresamente en la redacción de estos artículos.
  • Se ha incluido como novedad el Artículo 22.3 sobre programación del control de la ejecución. A pesar del nombre del artículo, realmente trata de la programación del autocontrol de la ejecución del constructor. Aquí se incluyen los niveles de control y clases de ejecución, los lotes de ejecución, las unidades de inspección y las frecuencias de comprobación. Como crítica a la redacción de este artículo cabe mencionar la confusión en los términos: «programación del control» y «programación del autocontrol» de este artículo 22.3 se confunden con el «programa de control» y el «procedimiento de autocontrol» descritos en el referido Artículo 19 (Figura 2).
  • Por último, otra novedad es el Artículo 22.4 sobre los niveles de control de la ejecución. Se contemplan dos niveles de control, a nivel normal y a nivel intenso, ambos descritos en el Artículo 14 del Código. Además, se exige que en el nivel intenso, el constructor debe estar certificado conforme a la norma UNE-EN ISO 9001 para el alcance de las actividades de ejecución requeridas.

Como resumen de todo lo anterior, cabe criticar la redacción de algunos de los conceptos clave que se manejan en el Código. Si bien este tipo de normativa deriva de otras anteriores, también es cierto que parece claro que son varios los redactores de los artículos del Código, con inconsistencias que deberían corregirse en este tipo de documento. Para aclarar los conceptos a los lectores diremos que «cronograma» equivale a «plan de obra» y que «procedimiento de autocontrol» es lo mismo que «programa de autocontrol». Además, en la Figura 3 hemos puesto los conceptos que se manejan en el Código y los responsables de cada uno de ellos. En fin, que hace falta una guía para entender la combinación de palabras que se pueden ver en el texto de la norma.

Figura 3. Combinación de conceptos manejados en el Código Estructural y los responsables de cada uno de ellos. Elaboración propia.

Para aclarar al lector les diría lo siguiente: en el caso de un control de nivel intenso de la ejecución, la empresa constructora debe estar certificada con la norma ISO 9001. Ello implica que, para cada una de las estructuras que realice, debe disponer de un procedimiento de autocontrol conforme a esta norma. Si la constructora no dispone de este certificado de gestión de la calidad, el Código Estructural también le obliga a redactar un procedimiento de autocontrol. Por tanto, la conclusión parece evidente: sea cual sea el nivel de control de la ejecución de una estructura, el Código empuja a las empresas constructoras a tener certificado su sistema de gestión de la calidad.

Os he grabado un vídeo explicativo sobre este asunto. Espero que os sea de interés.

Os dejo a continuación la transcripción del artículo 22 del Código Estructural para su consulta.

Artículo 22. Control de la conformidad de los procesos de ejecución.

El control de la ejecución, establecido como preceptivo por este Código, tiene por objeto comprobar que los procesos realizados durante la construcción de la estructura, se organizan y desarrollan de forma que la dirección facultativa pueda asumir su conformidad respecto al proyecto, de acuerdo con lo indicado en este Código.

Durante la construcción de la estructura, la dirección facultativa controlará la ejecución de cada parte de la misma, bien directamente o a través de una entidad de control, verificando su replanteo, los productos que se utilicen y la correcta ejecución y disposición de los elementos constructivos. Efectuará cualquier comprobación adicional que estime necesaria para comprobar la conformidad con lo indicado en el proyecto, la reglamentación aplicable y las órdenes de la propia dirección facultativa. Comprobará que se han adoptado las medidas necesarias para asegurar la compatibilidad entre los diferentes productos, elementos y sistemas constructivos.

El control de la ejecución comprenderá:

a) la comprobación del control de producción del constructor, y
b) la realización de inspecciones de los procesos durante la ejecución.

22.1 Control de la ejecución mediante comprobación del control de producción del constructor.

El constructor tiene la obligación de definir y desarrollar un sistema de seguimiento, que permita comprobar la conformidad de la ejecución. Para ello, elaborará el plan de obra y el programa de autocontrol de la ejecución de la estructura, desarrollando el plan de control definido en el proyecto.

El programa de autocontrol contemplará las particularidades concretas de la obra, relativas a medios, procesos y actividades y se desarrollará el seguimiento de la ejecución de manera que permita a la dirección facultativa comprobar la conformidad con las especificaciones del proyecto y lo establecido en el Código. Para ello, los resultados de todas las comprobaciones realizadas serán documentados por el constructor, en los registros de autocontrol.

El programa de autocontrol deberá ser aprobado por la dirección facultativa antes del inicio de los trabajos.

Los resultados de todas las comprobaciones realizadas en el autocontrol deberán registrarse en un soporte, físico o electrónico, que deberá estar a disposición de la dirección facultativa. Cada registro deberá estar firmado por la persona física que haya sido designada por el constructor para el autocontrol de cada actividad.

Durante la obra, el constructor deberá mantener a disposición de la dirección facultativa un registro permanentemente actualizado, donde se reflejen las designaciones de las personas responsables de efectuar en cada momento el autocontrol relativo a cada proceso de ejecución. Una vez finalizada la obra, dicho registro se incorporará a la documentación final de la misma.

Además, en función del nivel de control de la ejecución, el constructor definirá un sistema de gestión de los acopios suficiente para conseguir la trazabilidad requerida de los productos y elementos que se colocan en la obra.

22.2 Control de la ejecución mediante inspección de los procesos.

La dirección facultativa, en representación de la propiedad, tiene la obligación de efectuar el control de la ejecución, comprobando los registros del autocontrol del constructor y efectuando las inspecciones puntuales de los procesos de ejecución que sean necesarios, según lo especificado en proyecto, lo establecido por este Código o lo ordenado por la propia dirección facultativa. Para ello, la dirección facultativa podrá contar con la asistencia técnica de una entidad de control de calidad, de acuerdo con el apartado 17.2.2.

En su caso, la dirección facultativa podrá eximir de la realización de las inspecciones externas para aquellos procesos de la ejecución de la estructura que se encuentren en posesión de un distintivo de calidad oficialmente reconocido.

22.3 Programación del control de ejecución.

La programación del autocontrol de la ejecución identificará, entre otros aspectos, los siguientes:

– niveles de control y clases de ejecución
– lotes de ejecución,
– unidades de inspección,
– frecuencias de comprobación.

22.4 Niveles de control de la ejecución.

A los efectos de este Código, se contemplan dos niveles de control:

a) Control de ejecución a nivel normal (conforme al Artículo 14)
b) Control de ejecución a nivel intenso (conforme al Artículo 14)

Cuando se realice un control de ejecución a nivel intenso el constructor deberá estar en posesión de un sistema de la calidad certificado conforme a la UNE-EN ISO 9001, obtenido de una entidad certificada confirme a la UNE-EN ISO/IEC 17021 para el alcance de las actividades de ejecución requeridas.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Control documental de los suministros según el Código Estructural

https://www.anefhop.com/

Los suministros están sujetos, tanto en el actual Código Estructural, como en la anterior Instrucción de Hormigón Estructural EHE-08, de una estricta verificación de los documentos. El Artículo 21.1 del Código es el que trata del control documental de los suministros, mientras que en la EHE-08 lo hacía el Artículo 79.3.1. Aunque son similares en cuanto a su redacción, conviene resaltar algunas diferencias, unas formales y otras de fondo.

Lo más destacable es el tratamiento de los suministros con distintivos de calidad. Recordemos que desaparece el concepto de idoneidad al uso de los productos con marcado CE, y se sustituye por la presunción de veracidad de la declaración de prestaciones del producto por parte del fabricante. Pero veamos en detalle los cambios:

  • En primer lugar, destaca la existencia de un Anejo 4 donde se especifica la documentación de suministro y control de los productos recibidos directamente en obra.
  • Otra de las modificaciones del control documental tiene que ver antes del suministro: se pide la declaración responsable del fabricante y se actualiza la legislación al vigente Reglamento (UE) N.º 305/2011 del Parlamento Europeo y del Consejo, de 9 de marzo de 2011.
  • Asimismo destaca la inclusión del certificado de inspección de la central suministradora del hormigón preparado, según proceda, en función de lo establecido en la reglamentación industrial vigente relativa al control de producción de hormigones fabricados en central. Esto se debe a la correlación existente entre el Código estructural y el  Real Decreto 163/19, por el que se aprueba la Instrucción Técnica para la realización del control de producción de los hormigones fabricados en central.
  • Además, y como curiosidad, a partir de ahora se exige una fotocopia de la declaración del suministrador donde se indique que el producto está en posesión de un distintivo de calidad oficialmente reconocido, además de la propia declaración del suministrador firmada.
  • Otra de las novedades tiene que ver después del suministro, donde será obligatorio un certificado final del producto suministrado. Antes se solicitaba un certificado de garantía del suministro. Ahora se insiste en que se trata de un certificado final, y no solo de garantía el producto.
  • La incorporación más destacable, no obstante, se relaciona con el control documental específico requerido para los suministros que dispongan de distintivos de calidad oficialmente reconocidos que supongan una garantía superior y que vienen contemplados en el Artículo 18 del Código. Aquí, los suministradores deben entregar al constructor, y este a la dirección facultativa, los certificados que avalen el distintivo de calidad.
  • Y por último, otro de los cambios es la responsabilidad expresa que recae sobre la dirección facultativa de cerciorarse que el material certificado se adapta al especificado en el proyecto. Además, deberá fijar la realización de las comprobaciones previstas en los Capítulos 13, 23 y 33 del Código para este tipo de distintivos.

Os dejo a continuación la transcripción del Artículo 21.1 del Código Estructural para su consulta.

Artículo 21.1 Control documental de los suministros

Los suministradores entregarán al constructor, quien los trasladará a la dirección facultativa, cualquier documento de identificación del producto exigido por la reglamentación aplicable o, en su caso, por el proyecto o por la dirección facultativa. Sin perjuicio de lo establecido adicionalmente para cada producto en otros artículos de este Código, se facilitarán, al menos, los siguientes documentos que se detallan en el Anejo 4:

a) antes del suministro:

– los documentos de conformidad, declaración responsable del fabricante o autorizaciones administrativas exigidas reglamentariamente, incluida cuando proceda la documentación correspondiente al marcado CE de los productos de construcción, de acuerdo al Reglamento (UE) N.º 305/2011 del Parlamento Europeo y del Consejo, de 9 de marzo de 2011.
– en su caso, certificado de inspección de la central suministradora del hormigón preparado, según proceda, en función de lo establecido en la reglamentación industrial vigente relativa al control de producción de hormigones fabricados en central.
– en su caso, declaración del suministrador firmada por persona física con poder de representación suficiente en la que conste que, en la fecha de la misma, el producto está en posesión de un distintivo de calidad oficialmente reconocido, y fotocopia del mismo,

b) durante el suministro:

– las hojas de suministro de cada partida o remesa,

c) después del suministro:

– el certificado final de suministro del producto suministrado, firmado por persona física con poder de representación suficiente.

En el caso de que los productos suministrados dispongan de distintivos de calidad oficialmente reconocidos que supongan una garantía superior y que vienen contemplados en el Artículo 18 de este Código, deberá efectuarse un control documental específico. Para ello los suministradores entregarán al constructor, quien los facilitará a la dirección facultativa, los certificados que avalen que los productos que se suministrarán están en posesión de un distintivo de calidad oficialmente reconocido vigente. La documentación ha de ir acompañada de una declaración del suministrador firmada por persona física en la que conste la fecha de vigencia del distintivo, acompañado de copia del certificado.

Antes del suministro, la dirección facultativa comprobará que el material certificado se adapta al especificado en el proyecto y fijará la realización de las comprobaciones previstas en el Capítulo 13, 23 y 33 de este Código para este tipo de distintivos.

Os dejo también el Anejo 4 del Código Estructural: Documentación de suministro y control de los productos recibidos directamente en obra.

Pincha aquí para descargar

También os paso una ficha de control documental para elementos prefabricados de hormigón, adaptada al nuevo Código Estructural que me ha proporcionado ANDECE.

Pincha aquí para descargar

El plan y el programa de control de calidad en el Código Estructural

Figura 1. Relación entre el proyecto de ejecución, el plan de control de calidad y el plan de control de la estructura. Elaboración propia.

El Código Estructural establece algunas diferencias en su redacción respecto a la anterior Instrucción de Hormigón Estructural EHE-08 cuando se refiere al plan y programa de control que conviene analizar. El artículo 19 recoge este aspecto en el actual Código, mientras que en la EHE-08 lo era en el artículo 79.1.

Lo más llamativo es la diferenciación entre el plan de control de calidad y el plan de control de la estructura en el proyecto de ejecución, la aparición de los términos «cronograma» y «procedimiento de autocontrol», así como la asignación explícita de responsabilidad al encargado de la toma de muestras y la descripción del procedimiento para la toma de estas muestras.

Para alguien no acostumbrado a la jerga utilizada en este tipo de normativa, palabras como «plan», «programa», «procedimiento» o similares, empiezan a combinarse entre ellas y a dar significados diferentes. Por eso conviene de vez en cuando aclarar las ideas con esquemas o dibujos (ver Figuras 1 y 2).

Pero veamos con detalle estas novedades. Aunque algunos cambios son sutiles, tienen cierta importancia conceptual.

  • En la Figura 1 se visualiza cómo el plan de control de la estructura es una parte del plan de control de calidad contemplado en el proyecto de ejecución. En el anterior artículo 79.1 de la EHE-08 no había distinción entre el plan de control de calidad y el plan de control de la estructura.
  • Otra de las novedades es el «cronograma«, que aparece como sinónimo de plan de obra del constructor. Con esta matización se ponen plazos a lo planificado por el constructor, lo cual no es cuestión menor.
  • También aparece el «procedimiento de autocontrol» como algo que se considera inherente al sistema de gestión de calidad que se supone al constructor.
  • Se deja caer sobre el encargado de las tomas de muestras la responsabilidad de las mismas hasta su traslado a laboratorio. Además, se describe el contenido del procedimiento de la toma de las muestras, que pasa por la lotificación según el plan de ensayos, la realización de probetas acorde con la normativa contemplada en el Código y la conservación de las muestras.
  • La última novedad detectada hace referencia al propio programa de control, que puede ser un documento independiente o bien ser parte de otro. Un ejemplo es el esquema director de la calidad en el caso de puentes de carretera.

Es importante resaltar que la estimación económica del control de calidad, que debe contener el plan de control, debe figurar como una partida independiente del presupuesto del proyecto. El motivo es que el promotor va a retribuir directamente esta partida, nunca la empresa constructora.

En la Figura 2 quedan claras las fuentes de información del programa de control, que no son otras que el plan de control del proyecto, el cronograma o plan de obra del constructor y su procedimiento de autocontrol. Este programa de control deberá ser aprobado por la dirección facultativa antes de iniciar la obra.

Figura 2. Fuentes para elaborar el programa de control que debe aprobar la dirección facultativa. Elaboración propia.

En el campo de la edificación (Art. 13 de la Ley 38/1999, de Ordenación de la Edificación), el director de la ejecución asume la dirección de la ejecución material de la obra y el control cualitativo y cuantitativo de la construcción y la calidad de lo edificado.

Figura 3. Contenido mínimo de un plan de control

El plan de control pasa a ser uno de los puntos clave en la gestión de la calidad de las estructuras. Forma parte del proyecto de ejecución, debiendo el proyectista incluirlo como un anexo al mismo. Cualquier ensayo o comprobación diferente a los contemplados en el Código Estructural, se efectuará según lo establecido en el programa de control o en el correspondiente pliego de prescripciones técnicas o de acuerdo con las indicaciones de la dirección facultativa. En la Figura 3 se detalla el contenido mínimo que debe tener un plan de control.

En su artículo 63.1 se indica que, en el programa de control, contemplará una división de la obra en lotes de ejecución, coherentes con el desarrollo previsto en el plan de obra. Asimismo, cada lote de ejecución identificará cada uno de los procesos de ejecución que deben llevarse a cabo en función del tipo de elemento y sus características (artículo 63.2). De este modo, para cada lote de ejecución y para cada uno de los procesos, el programa de control definirá las unidades de inspección.

Os dejo a continuación la transcripción del artículo 19 del Código Estructural para su consulta.

Artículo 19. Plan y programa de control.

En el plan de control de calidad del proyecto de ejecución de una obra se incluirá el plan de control de la estructura, indicando las comprobaciones y ensayos que se consideren oportunos. Así mismo se deberá valorar el coste total del control de calidad de la estructura.

Antes de iniciar las actividades de control en la obra, la dirección facultativa aprobará un programa de control, preparado de acuerdo con el plan de control definido en el proyecto, y que tenga en cuenta el cronograma o plan de obra del constructor y su procedimiento de autocontrol. El programa de control contemplará, al menos, los siguientes aspectos:

a) la identificación de productos y procesos objeto de control, definiendo los correspondientes lotes de control y unidades de inspección, describiendo para cada caso las comprobaciones a realizar y los criterios a seguir en el caso de no conformidad;
b) la previsión de medios materiales y humanos destinados al control con identificación, en su caso, de las actividades a subcontratar;
c) la programación del control, en función del procedimiento de autocontrol del constructor y del cronograma de obra previsto para la ejecución por el mismo;
d) la designación del responsable encargado de la toma de muestras, así como el procedimiento para la toma de estas muestras: lotificación según plan de ensayos, realización de probetas según normativa contemplada en este Código, conservación de las muestras (en obra hasta su traslado a laboratorio); y
e) el sistema de documentación del control que se empleará durante la obra.

Dicho programa de control podrá constituir un documento independiente o estar incluido en otro documento (por ejemplo, en el esquema director de la calidad, en el caso de obras de puentes de carretera).

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.
