Colocación y curado de hormigones ligeros

Figura 1. https://www.laterlite.es/productos/hormigones-estructurales-ligeros/latermix-beton-1600/

Las reglas básicas para el manejo del hormigón, ya abordadas en artículos anteriores, también se aplican al hormigón de áridos ligeros, sin especificaciones particulares adicionales. Sin embargo, es crucial tener en cuenta su mayor tendencia a la segregación. Por lo tanto, se deben extremar las precauciones en cuanto a la máxima caída libre, el uso de trompas y el hormigonado de elementos estrechos con bandas de plástico, entre otros aspectos.

La compactación del hormigón con áridos ligeros requiere una mayor energía de vibración en comparación con la de un hormigón normal. Por lo tanto, se debe reducir la separación entre los puntos de inmersión de los vibradores al 70% de la distancia utilizada para el hormigón convencional, ya que estos hormigones se dispersan menos lateralmente debido a su menor peso. Además, el radio de acción del vibrado es menor, por lo que es necesario colocar el hormigón en más puntos y distribuirlo manualmente en elementos horizontales, lo cual resulta más fácil que con los hormigones normales. El desplazamiento lateral mediante vibración es muy difícil y, además, conlleva el riesgo de segregación. Por otra parte, dado que algunos áridos ligeros tienden a flotar, es necesario tomar precauciones adicionales, como utilizar vibradores de superficie o rodillos que ayuden a introducir los áridos en el interior de la masa.

La vibración del hormigón con áridos ligeros debe realizarse con extremo cuidado para evitar la segregación y la separación de los áridos en capas de densidad variable. La compactación del hormigón ligero se realiza casi exclusivamente mediante vibradores. El menor peso de este hormigón amortigua el efecto del vibrado, ya que las ondas mecánicas se propagan mejor en materiales de mayor densidad. Además, los áridos porosos ligeros atenúan las vibraciones, reduciendo significativamente el radio efectivo del vibrador.

Como regla general, debe duplicarse el número de puntos de vibración interna o, en caso de utilizar vibradores externos, debe colocarse el doble de estos. Los vibradores internos deben introducirse al menos tres veces por metro. Debido a la limitada penetración de la vibración en este tipo de hormigón, no es necesario utilizar equipos muy potentes. Se recomienda emplear agujas vibradoras con diámetros de entre 50 y 700 mm y frecuencias de entre 150 y 200 Hz.

En elementos horizontales, es crucial evitar la segregación del hormigón. Mientras que en el hormigón normal el exceso de vibrado provoca que el mortero y la lechada migren hacia la superficie, dejando el árido grueso en el fondo, en el hormigón de áridos ligeros ocurre lo contrario: los áridos flotan y el cemento se acumula en el fondo. Por ello, se debe controlar cuidadosamente el tiempo de vibrado y aplicar la regla de vibrar en muchos puntos durante poco tiempo. Se recomienda usar hormigones con un asentamiento de cono entre 60 y 100 mm, ya que asentamientos mayores pueden causar la flotación del árido grueso y dificultar el acabado. El asentamiento del hormigón con áridos ligeros debe ser aproximadamente la mitad del recomendado para el hormigón con áridos normales, en cualquier aplicación específica.

El uso de aire ocluido y la cantidad mínima óptima de agua son esenciales para asegurar que estos hormigones ligeros tengan la trabajabilidad necesaria para un vertido y acabado adecuados, especialmente aquellos hechos con áridos triturados, angulares e intensamente vesiculares. De este modo, se minimizan el sangrado, la segregación y la flotación no deseada de las partículas de árido más grandes y menos densas hacia la superficie.

El riesgo de flotación del árido ligero aumenta con vibraciones excesivas. Para lograr un buen acabado superficial en la cara expuesta del hormigón, es fundamental utilizar herramientas adecuadas que presionen el árido ligero e integren adecuadamente en la masa, asegurando que quede recubierto por la lechada. El uso de reglas vibrantes proporciona buenos acabados superficiales, ya que hunden los áridos gruesos y cubren la superficie con una capa de pasta, lo que mejora el acabado y facilita el pulido posterior. En cambio, si se utiliza una regla normal entre los bordes del encofrado, los áridos gruesos superficiales pueden desplazarse, lo que provoca oquedades y defectos en la superficie.

En cuanto al curado, la capacidad de absorción de agua de los áridos hace que, en general, el hormigón disponga de suficiente agua para completar el proceso de hidratación sin necesidad de aporte externo, especialmente cuando se utilizan áridos saturados. Sin embargo, si se emplean áridos secos, es necesario extremar las condiciones de curado añadiendo agua para asegurar un adecuado proceso de hidratación. Además, se debe evitar la desecación superficial, al igual que en los hormigones normales, especialmente en condiciones de baja humedad relativa y altas temperaturas. Los tiempos de curado deben ser similares a los requeridos para los hormigones normales.

El curado del hormigón de áridos ligeros debe comenzar inmediatamente después de su colocación, con mayor rigor que en el caso del hormigón normal. La mayor difusión del vapor de agua provoca un secado más rápido, por lo que es fundamental extremar el curado para evitar la formación de grietas y los problemas derivados de la pérdida de agua durante la hidratación del cemento. Es necesario proteger las superficies expuestas, cubriéndolas con tejidos húmedos, láminas de plástico, añadiendo suficiente agua o utilizando membranas de curado.

Se recomienda mantener el curado durante 7 días si la temperatura supera los 10 °C.

En elementos prefabricados, también puede utilizarse el curado al vapor, aunque se deben tomar ciertas precauciones para evitar problemas derivados de una mayor absorción de agua por parte de los áridos, lo que podría calentar en exceso la masa de hormigón.

Diversos experimentos recomiendan que la temperatura en la cámara de vapor no supere los 60-65 °C. Esto implica un tiempo mínimo de espera de 3 horas antes de iniciar el tratamiento y una velocidad de calentamiento limitada a 20 °C por hora. Con estas restricciones y un tratamiento total de 12 a 18 horas, se logran las resistencias necesarias para proceder al destensado sin causar problemas posteriores.

Debido a la menor conductividad térmica de los áridos ligeros, estos hormigones tienden a liberar menos calor de hidratación. Sin embargo, dado que los áridos ligeros tienen un módulo de elasticidad menor, la microfisuración de la matriz resultante es, por lo general, menor que la de los hormigones normales.

Os dejo un vídeo ilustrativo al respecto de la puesta en obra de un hormigón ligero elaborado con arlita.

Referencias:

ACI COMMITTEE 304. Guide for Measuring, Mixing, Transporting, and Placing Concrete. ACI 304R-00.

BUSTILLO, M. (2008). Hormigones y morteros. Fueyo Editores, Madrid, 721 pp.

CALAVERA, J. et al. (2004). Ejecución y control de estructuras de hormigón. Intemac, Madrid, 937 pp.

FERNÁNDEZ CÁNOVAS, M. (2004). Hormigón. 7ª edición, Colegio de Ingenieros de Caminos, Canales y Puertos. Servicio de Publicaciones, Madrid, 663 pp.

GALABRU, P. (1964). Tratado de procedimientos generales de construcción. Obras de fábrica y metálicas. Editorial Reverté, Barcelona, 610 pp.

MARTÍ, J.V.; YEPES, V.; GONZÁLEZ, F. (2014). Fabricación, transporte y colocación del hormigón. Apuntes de la Universitat Politècnica de València, 189 pp.

TIKTIN, J. (1994). Procesamiento de áridos: instalaciones y puesta en obra de hormigón. Universidad Politécnica de Madrid. Escuela Técnica Superior de Ingenieros de Caminos, Canales y Puertos. Madrid, 360 pp. ISBN: 84-7493-205-X.

YEPES, V. (2020). Procedimientos de construcción de cimentaciones y estructuras de contención. Colección Manual de Referencia, 2ª edición. Editorial Universitat Politècnica de València, 480 pp. Ref. 328. ISBN: 978-84-9048-903-1.

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Cursos:

Curso de fabricación y puesta en obra del hormigón.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Hormigonado en condiciones de viento

Figura 1. Nomograma de Menzel

Se deben tomar medidas de precaución especiales al hormigonar en condiciones de viento, pues puede causar serios problemas durante el proceso. Al igual que en condiciones de calor, especialmente cuando ambas se combinan, el viento aumenta la tasa de evaporación más allá de la cantidad de agua necesaria para el endurecimiento del hormigón, lo que acelera su fraguado. Esto provoca un curado inadecuado, grandes retracciones y problemas de resistencia a largo plazo. En la Figura 1 se puede apreciar cómo la velocidad del viento, junto con la temperatura del hormigón y la humedad relativa del aire, influyen en la cantidad de agua evaporada en el hormigón. Dejamos al lector un enlace para ampliar la información sobre el agrietamiento plástico durante el fraguado del hormigón.

La fisuración plástica ocurre durante las primeras horas del fraguado del hormigón, cuando aún está en estado plástico. Se debe a la disminución del volumen que experimenta la pasta de cemento al hidratarse. Esta hidratación natural puede agravarse por una rápida evaporación del agua de la mezcla (retracción hidráulica) durante esta fase plástica del hormigón.

Los casos de fisuración plástica incluyen la aparición de fisuras en «piel de cocodrilo» en losas y forjados, como un cúmulo de pequeñas fisuras sin dirección dominante, y las fisuras en elementos alargados, como losas, forjados y zapatas corridas, que son perpendiculares a la longitud mayor del elemento hormigonado y pueden llegar a cortar completamente su sección.

Para evitar la aparición de fisuras, es esencial:

  • Solicitar un hormigón con un contenido menor de finos y agua que el habitual, aunque esto implique reducir su trabajabilidad.
  • Humedecer generosamente los encofrados o soportes (terreno natural) que recibirán el hormigón.
  • Proteger el elemento hormigonado inmediatamente después del vertido para evitar la evaporación, especialmente en condiciones de altas temperaturas y viento fuerte.
  • Iniciar las tareas de curado lo antes posible.

En el caso de condiciones de frío extremo, el viento puede agravar los problemas asociados a las bajas temperaturas, pues favorece la congelación por efecto adiabático.

Os dejo un vídeo donde se explican algunas de estas patologías.

Referencias:

CALAVERA, J. et al. (2004). Ejecución y control de estructuras de hormigón. Intemac, Madrid, 937 pp.

MARTÍ, J.V.; YEPES, V.; GONZÁLEZ, F. (2014). Fabricación, transporte y colocación del hormigón. Apuntes de la Universitat Politècnica de València, 189 pp.

MENZEL, C.A. (1954). Causes and Prevention of Crack Development in Plastic Concrete. Proceedings of the Portland Cement Association, Vol. 130:136.

LERCH, W. (1957). Plastic shrinkage. ACI Journal, 53(8):797-802.

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Cursos:

Curso de fabricación y puesta en obra del hormigón.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Curado de pavimentos y otras losas de hormigón sobre tierra

Figura 1. Losa de hormigón sobre tierra. https://ich.cl/unidad/05-uso-del-hormigon-en-obra/

Las losas en el terreno tienen diversas aplicaciones, que incluyen la pavimentación de carreteras y aeropuertos, el revestimiento de canales, aparcamientos, entradas de cocheras, aceras y losas niveladas en edificaciones. Debido a su alta relación entre área superficial y volumen de hormigón, si no se toman las medidas adecuadas, la evaporación de la humedad puede ser rápida y significativa, lo que puede provocar la aparición de grietas por contracción. Esto puede afectar negativamente a la resistencia, así como a la capacidad de soportar la abrasión y las heladas.

Un problema que surge en la ejecución de las losas de hormigón es la formación de un gradiente considerable de humedad entre su cara superior e inferior. Cuando la pérdida de humedad ocurre en la cara superior, se produce una retracción que provoca la curvatura de la losa. Por otro lado, si la base de tierra está seca, puede absorber agua del hormigón, generando un gradiente de humedad opuesto si la superficie está húmeda, lo que también provoca la curvatura de la losa en sentido contrario.

Para prevenir este inconveniente, es crucial garantizar condiciones de humedad uniformes en ambas caras de la losa. Esto implica humedecer previamente la base y minimizar la pérdida de humedad de la superficie mediante un proceso de curado inicial, intermedio y final. Además, si se coloca una lámina impermeable debajo de la losa, es fundamental mantener la cara superior húmeda para evitar que se curve. La instalación de un relleno de drenaje compactado de 100 mm sobre la lámina ayuda a secar la base de la losa y reduce el problema.

Otro factor importante a tener en cuenta en estos elementos es el riesgo de fisuración debido a la retracción plástica. La pérdida rápida de humedad por evaporación desde la superficie puede aumentar este riesgo. Es esencial aplicar el curado inmediatamente después del acabado para evitar daños en la superficie. Se pueden utilizar diferentes métodos para reducir la evaporación, como reductores de evaporación, nebulización o compuestos de curado. Cuando se interrumpe el proceso de curado, es fundamental evitar una rápida pérdida de humedad, por ejemplo, sustituyendo las arpilleras por láminas de plástico. Además, se recomienda utilizar techado y cortavientos para proteger la losa y mantener condiciones óptimas de curado.

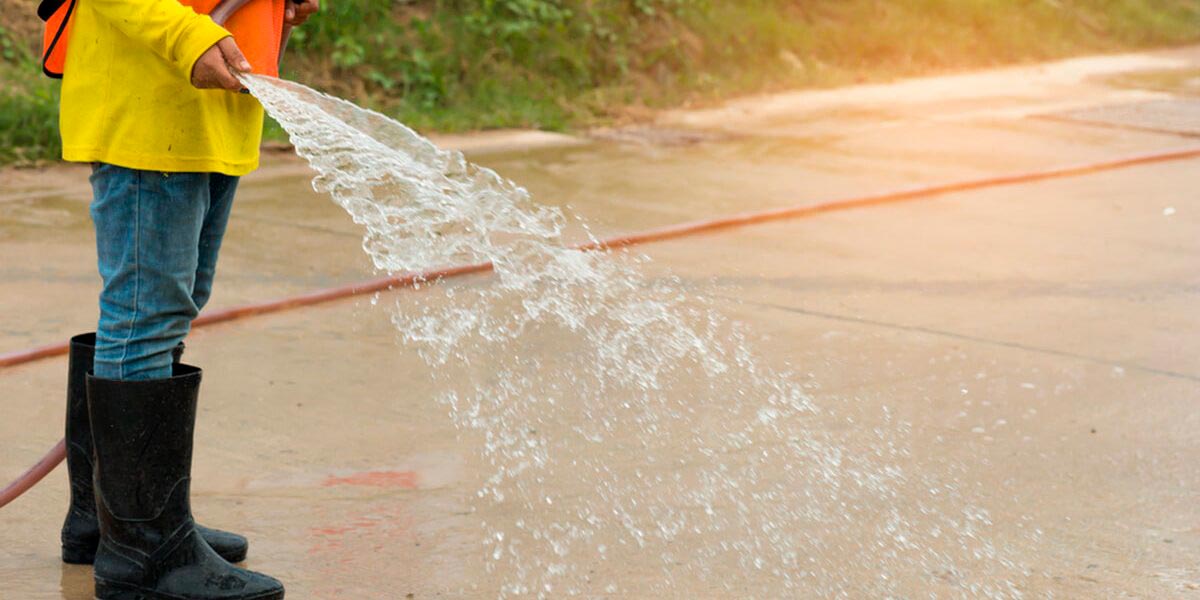

El método más efectivo para el curado de losas implica el uso de agua mediante aspersores o inmersión. Esta técnica no solo proporciona hidratación al hormigón, sino que también ayuda a enfriarlo, lo que reduce el riesgo de fisuración térmica. No obstante, el método más simple y práctico consiste en aplicar compuestos de curado mediante pulverización. Estos compuestos pueden aplicarse inmediatamente después del acabado y no requieren ninguna intervención adicional. En caso de que la temperatura ambiente supere los 25 °C, se recomienda el uso de compuestos pigmentados en blanco.

Para temperaturas ambientales superiores a los 5 °C, se recomienda conservar la humedad y la temperatura del hormigón durante un período mínimo de 7 días o, al menos, hasta que se alcance el 70 % de las resistencias especificadas a la compresión o a la flexión, eligiendo el período más corto entre ambas condiciones. En el caso de que el hormigón se vierta a temperaturas ambientales iguales o inferiores a 5 °C, se deben tomar precauciones adicionales para prevenir daños por congelación.

Referencias:

CALAVERA, J. et al. (2004). Ejecución y control de estructuras de hormigón. Intemac, Madrid, 937 pp.

MARTÍ, J.V.; YEPES, V.; GONZÁLEZ, F. (2014). Fabricación, transporte y colocación del hormigón. Apuntes de la Universitat Politècnica de València, 189 pp.

MENZEL, C.A. (1954). Causes and Prevention of Crack Development in Plastic Concrete. Proceedings of the Portland Cement Association, Vol. 130:136.

LERCH, W. (1957). Plastic shrinkage. ACI Journal, 53(8):797-802.

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Cursos:

Curso de fabricación y puesta en obra del hormigón.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Secuencia del curado del hormigón y duración de las diferentes etapas

https://www.yura.com.pe/blog/curado-concreto-primera-parte/

Tradicionalmente, se ha considerado el curado como un proceso que tiene lugar después de colocar y acabar el hormigón. Sin embargo, es esencial comprender que el curado debe comenzar en el momento en que la superficie del hormigón comienza a secarse. Esto sucede cuando el agua de exudación se evapora más rápido de lo que puede ascender a la superficie. Estas condiciones pueden ocurrir incluso antes de completar el acabado del hormigón, lo que permite distinguir diversas fases en el proceso de curado. La norma ACI 308 R señala que, debido a las distintas etapas por las que pasa el hormigón desde su elaboración hasta que la estructura adquiere las propiedades de diseño, es necesario distinguir tres fases de curado a lo largo del tiempo: curado inicial, curado intermedio y curado final.

Curado inicial

El curado inicial abarca el periodo desde la colocación hasta el acabado del hormigón y trata de evitar la pérdida de humedad de la superficie. Si el acabado se realiza justo después de que desaparezca el agua de exudación, no es necesario implementar medidas de curado inicial. Sin embargo, suele ser imprescindible cuando el secado de la superficie empieza antes del fraguado o incluso antes de que se complete el acabado. Hay que considerar que la velocidad de evaporación del agua es máxima justo antes del fraguado del cemento, pues posteriormente el agua se desplaza por difusión en el interior del hormigón, un proceso muy lento. Por lo tanto, resulta de suma importancia evitar el secado durante las primeras horas tras la colocación del hormigón.

El curado inicial previene la fisuración debida a la retracción plástica en hormigones con muy poca exudación o que no exuden. Un ejemplo son los hormigones que contienen cementos finos u otros materiales cementantes finos, como el humo de sílice, las cenizas volantes o la escoria. También se incluyen en esta categoría los hormigones con una baja relación agua-cemento, con alto contenido de aire o con aditivos reductores de agua. Además, se recomienda su aplicación en ambientes con alta evaporación del agua de la superficie del hormigón, como en condiciones de calor intenso.

Se pueden emplear diversos métodos que no dañen ni deformen la superficie del hormigón fresco, como la nebulización, el uso de reductores de evaporación o la modificación del entorno mediante sombras, barreras de viento o cerramientos. En caso de que el proceso de acabado involucre varias operaciones que se extiendan en el tiempo, es fundamental continuar con las medidas de curado iniciales o volver a aplicarlas hasta que el acabado esté completo.

El curado inicial debe llevarse a cabo justo después de que desaparezca el brillo del agua de exudación, lo cual puede ocurrir tras el nivelado y, en algunos casos, incluso antes del alisado. Es importante eliminar el exceso de agua procedente del rociado de neblina o de los reductores de evaporación, o bien permitir que se evapore antes de finalizar el acabado de la superficie.

Curado intermedio

El curado intermedio es necesario cuando la superficie del hormigón se ha acabado antes de que se complete su proceso de fraguado. Esto puede ocurrir cuando se logra rápidamente la textura superficial, cuando hay retraso en el fraguado o en ambos casos.

Si se ha realizado un curado inicial, el curado intermedio puede mantener la nebulización continua o la aplicación de retardadores de evaporación. En caso contrario, los métodos empleados no deben dañar la superficie del hormigón, ya que aún no ha alcanzado su fraguado final y no es capaz de resistir el daño mecánico. Por lo tanto, el agua debe aplicarse con suavidad.

Después de la última pasada de acabado, se pueden aplicar compuestos de curado mediante aspersores. Estos compuestos tienen la ventaja de que pueden aplicarse antes de que el hormigón haya completado su fraguado y, a menudo, se aceptan como método final de curado. Si, justo después del acabado, se cubre la superficie del hormigón con arpillera, por ejemplo, para reducir su resistencia a las sales fundentes, esto puede afectar a su calidad. Por ello, es preferible cubrir suavemente la superficie con láminas de plástico tras el acabado y reemplazar el plástico por arpillera una vez que el hormigón haya alcanzado su fraguado final.

Curado final

El curado final comprende los procedimientos aplicados después del acabado y una vez que el hormigón ha fraguado y ha comenzado a desarrollar resistencia. Es crucial no demorar las medidas de curado una vez completado el acabado, ya que puede ocasionar una pérdida relevante de agua por evaporación, especialmente cuando la textura del acabado resulta en una amplia superficie expuesta, como ocurre con el cepillado o el ranurado. El curado final puede efectuarse mediante la extensión de los métodos utilizados en el curado inicial o intermedio, o mediante la aplicación de otros métodos, como la aspersión, el uso de arpilleras u otros materiales absorbentes humedecidos o el riego con manguera, entre otros.

Una vez examinadas las tres acciones que conforman el proceso de curado, se comprende la importancia de planificar meticulosamente el curado de una estructura significativa, así como la relatividad de la afirmación «el mejor curador es el agua». La elección del método de curado adecuado, entre las numerosas opciones disponibles, dependerá, como se ha señalado, de la rapidez con la que se esté secando la superficie del hormigón, así como de si ya se ha producido el fraguado inicial y final, y si las operaciones de acabado han concluido o no. Esto implica la necesidad de conocer de forma aproximada el tiempo de curado necesario para el hormigón en cuestión, considerando las condiciones climáticas específicas presentes en la obra.

Os dejo un documento de Sika sobre el curado del hormigón.

Descargar (PDF, 6.34MB)

Referencias:

CALAVERA, J. et al. (2004). Ejecución y control de estructuras de hormigón. Intemac, Madrid, 937 pp.

MARTÍ, J.V.; YEPES, V.; GONZÁLEZ, F. (2014). Fabricación, transporte y colocación del hormigón. Apuntes de la Universitat Politècnica de València, 189 pp.

MENZEL, C.A. (1954). Causes and Prevention of Crack Development in Plastic Concrete. Proceedings of the Portland Cement Association, Vol. 130:136.

LERCH, W. (1957). Plastic shrinkage. ACI Journal, 53(8):797-802.

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Cursos:

Curso de fabricación y puesta en obra del hormigón.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Curado al vapor del hormigón e índice de madurez

Figura 1. Ejemplo de proceso de curado al vapor

El uso de vapor es uno de los métodos más eficaces para el curado del hormigón, ya que acelera considerablemente su endurecimiento. Este tipo de curado se emplea casi de forma exclusiva en prefabricación. En el proceso de curado al vapor, y en general en cualquier método que involucre calor húmedo, se aplica el concepto de maduración del hormigón. La maduración es el resultado de la temperatura en grados centígrados a la que se expone la pieza, multiplicada por el tiempo de exposición si este es constante. En el caso de una temperatura variable, se calcula la integral de la curva temperatura-tiempo (Figura 2). Se acepta que, para un mismo tipo de hormigón y dentro de ciertos límites, el curado es igualmente eficaz si la maduración también lo es. Es decir, diferentes combinaciones de temperaturas y tiempos producirán resultados similares siempre que el producto de estos, o la suma de los productos, se mantenga constante.

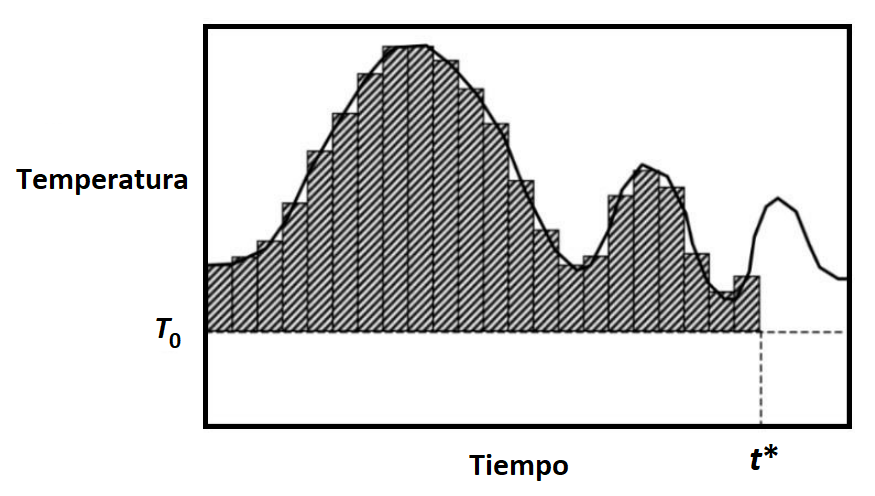

Figura 2. Evolución de la temperatura con el tiempo (Carino y Lew, 2001)

En función del tipo de elemento, el curado al vapor puede realizarse a baja o alta presión. El método a baja presión se lleva a cabo típicamente a presión atmosférica y se emplea en estructuras encerradas construidas en el lugar o en grandes unidades prefabricadas de hormigón. Por otro lado, el curado con vapor a alta presión se realiza en autoclaves y se aplica a pequeñas unidades prefabricadas.

El proceso de curado al vapor comienza una vez que ha transcurrido la etapa de prefraguado, elevando gradualmente la temperatura hasta alcanzar un límite establecido. Esta temperatura se mantiene durante un período de tiempo determinado, tras el cual se reduce de manera continua hasta igualar la temperatura ambiente. Es importante evitar que el hormigón experimente cambios térmicos bruscos durante este proceso.

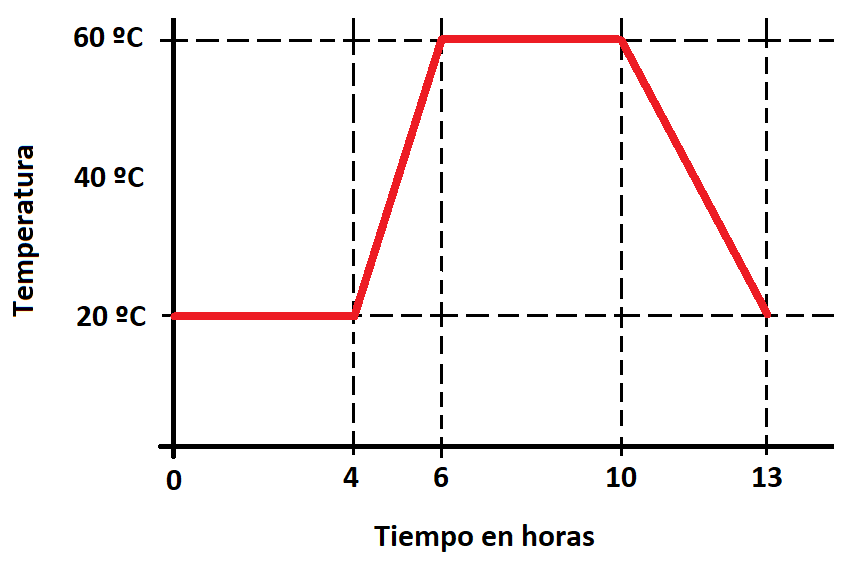

Cada tipo de cemento presenta una curva de curado ideal, que puede determinarse experimentalmente para conocer las velocidades óptimas de variación de temperatura, el valor de la temperatura límite y el tiempo de permanencia en esta última. En términos generales, la duración del prefraguado oscila entre 2 y 5 horas; la velocidad de calentamiento y enfriamiento no debe exceder los 20 °C por hora, y la temperatura límite óptima se sitúa entre 55 °C y 75 °C, sin superar los 80 °C. Se recomienda que el primer periodo del proceso de curado al vapor no sea inferior a 4 horas cuando la temperatura ambiente es de 20 °C, pudiendo reducirse conforme aumenta dicha temperatura (Figura 1).

Es importante mantener una presión de vapor uniforme a lo largo de la pieza, asegurándose de que el recinto de curado permanezca constantemente saturado de humedad. Además, el curado con vapor requiere un control meticuloso, ya que si se aplica de forma descuidada pueden producirse cambios de volumen excesivos que afecten a la resistencia inicial del hormigón.

El curado al vapor ofrece diversas ventajas significativas en comparación con otros métodos convencionales. Entre las principales ventajas cabe destacar las siguientes:

  • Endurecimiento rápido en climas fríos: Es especialmente útil en climas fríos, ya que promueve un rápido endurecimiento del hormigón, lo que facilita la construcción en estas condiciones.
  • Alta resistencia inicial: Permite obtener una alta resistencia inicial en el hormigón, aspecto fundamental para la fabricación de unidades prefabricadas y pretensadas.
  • Aumento de la velocidad de construcción: Al acelerar el proceso de endurecimiento del hormigón, el curado al vapor puede incrementar significativamente la velocidad de construcción, lo que se traduce en una mayor eficiencia y productividad.
  • Rapidez en comparación con otros métodos de curado: Es más rápido que los métodos de curado convencionales, lo que acorta los tiempos de construcción y permite una mayor rotación de proyectos.

A pesar de sus ventajas, el curado al vapor también presenta algunas desventajas que deben tenerse en cuenta:

  • Limitaciones en superficies grandes: Puede no ser eficiente en superficies extensas, lo que podría requerir la implementación de métodos alternativos de curado.
  • Se necesitan trabajadores cualificados: El proceso de curado al vapor exige la presencia de personal capacitado y experimentado para garantizar resultados óptimos y evitar problemas como cambios volumétricos excesivos.
  • Costo inicial más elevado: El equipo y los materiales necesarios para el curado al vapor suelen tener un coste inicial más alto en comparación con los métodos de curado convencionales, lo que puede ser una consideración importante en proyectos con limitaciones presupuestarias.

Os dejo algunos vídeos al respecto del curado al vapor y al método de madurez del hormigón.

A continuación os dejo un documento de Hilti donde se explica el método de madurez del hormigón.

Descargar (PDF, 305KB)

Referencias:

CALAVERA, J. et al. (2004). Ejecución y control de estructuras de hormigón. Intemac, Madrid, 937 pp.

CARINO, N.J.; LEW, H.S. (2001) El método de la madurez: From Theory to Application. Proceedings of the 2001 Structures Congress & Exposition, Washington, D.C., American Society of Civil Engineers, Reston, Virginia, Peter C. Chang, Editor, 2001, 19 p.

MARTÍ, J.V.; YEPES, V.; GONZÁLEZ, F. (2014). Fabricación, transporte y colocación del hormigón. Apuntes de la Universitat Politècnica de València, 189 pp.

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Cursos:

Curso de fabricación y puesta en obra del hormigón.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Necesidad del curado del hormigón

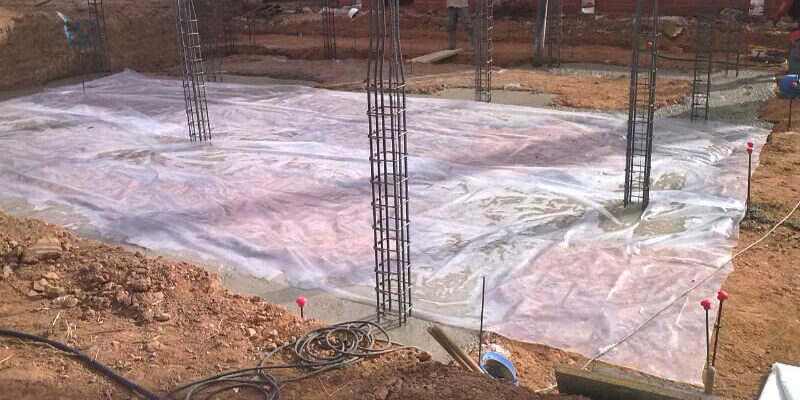

Figura 1. Curado del hormigón. https://ingeniero-de-caminos.com/curado-del-hormigon/

El término “curado”, según la DRAE, significa endurecido, seco, fortalecido o curtido. En el ámbito del hormigón, se refiere a las acciones tomadas para facilitar la hidratación del cemento. Esto implica prevenir la pérdida de humedad del hormigón por evaporación y, si es necesario, proporcionar humedad adicional. Además, se busca mantener una temperatura favorable durante el fraguado y los primeros días de endurecimiento.

Si el hormigón se dejara secar al aire, su resistencia podría disminuir hasta en un 40 %, al tiempo que aumentaría la porosidad y la probabilidad de fisuras debido a la retracción. Los métodos empleados en el proceso de curado deben ser suficientes para evitar la desecación del hormigón, promover un adecuado endurecimiento, prevenir la fisuración debido a la contracción térmica y hacer que el hormigón sea resistente a las heladas prematuras.

Durante la hidratación del cemento, los granos se cubren con un gel de cemento, un producto de la reacción que forma una red que une los granos de cemento anhidro. El agua necesaria para la hidratación del cemento Portland es igual a 0,45 veces la masa de cemento hidratado. Esta cantidad se divide entre el agua químicamente combinada (equivalente a 0,25 veces la masa de cemento) y el agua adsorbida en las superficies y espacios de la estructura del gel (0,20 veces la masa de cemento).

Es importante señalar que la hidratación solo ocurre en un entorno casi saturado de agua. Por lo tanto, es necesario agregar agua adicional (durante el proceso de curado) para mantener saturados los poros capilares de la pasta. De esta manera, el cemento continuará hidratándose hasta que todo el espacio disponible se llene con los productos de la reacción o hasta que se complete la hidratación de todo el cemento.

El desarrollo de la resistencia y durabilidad del hormigón radica en el relleno de los poros entre las partículas de cemento con los productos de la hidratación. Esto se consigue partiendo de un volumen inicial de poros muy reducido, lo que se logra con una baja relación agua/cemento (a/c) y con un curado húmedo que permita hidratar una cantidad significativa de cemento.

Si el agua de amasado supera considerablemente la cantidad necesaria para la hidratación, es crucial garantizar que no se evapore durante el proceso de curado. En casos donde la proporción inicial de agua es menor, será necesario un curado adicional con agua para mantener la hidratación. Por ello, en hormigones con una relación a/c igual o superior a 0,50, el uso de una membrana impermeable, sin necesidad de agregar agua externa, puede ser un método efectivo de curado.

En el hormigón con baja relación a/c, ocurre el fenómeno de la autodesecación, que implica el secado interno del hormigón debido al consumo de agua durante la hidratación. Este problema suele estar asociado con mezclas de a/c iguales o inferiores a 0,45, para las cuales se requiere un curado húmedo. No obstante, con valores de a/c tan bajos, la permeabilidad de la pasta suele ser tan reducida que el agua aplicada externamente no penetra más allá de la capa superficial, la única que se beneficia del proceso de curado.

Figura 2. Curado mediante láminas para evitar la desecación. https://deepex.net/curado-del-hormigon/

El curado es una etapa fundamental en la producción de elementos de hormigón, ya que tiene una gran influencia en la resistencia y en el resto de las características del producto final. Carecer de un adecuado proceso de curado puede resultar especialmente perjudicial para la durabilidad de la estructura, puesto que esta depende en gran medida de la impermeabilidad de las capas exteriores del hormigón, que son las más sensibles a un curado defectuoso.

Es esencial tener en cuenta que el interior de las piezas (a menos que sean extremadamente delgadas) retiene la humedad durante periodos prolongados y es menos vulnerable a los efectos de un curado deficiente que las capas superficiales. En consecuencia, si el hormigón no recibe un adecuado proceso de curado, la capa de recubrimiento de las armaduras se verá afectada, volviéndose porosa y permeable, lo que significativamente acortará la vida útil de la estructura.

Por lo general, los métodos que suministran agua son más eficaces que aquellos que buscan evitar su evaporación. La duración y la intensidad del proceso de curado dependen principalmente de la temperatura y la humedad ambientales, así como de la acción del viento y la exposición directa al sol. Otros factores importantes son el tipo y la cantidad de cemento, la relación a/c y, especialmente, las condiciones de exposición de la estructura en servicio. A medida que estas condiciones sean más adversas, se requerirá un período de curado más prolongado.

En un artículo anterior, expusimos el uso del nomograma de Menzel para evitar el agrietamiento plástico durante el fraguado del hormigón. Otro artículo de interés es el relativo a la terminación, texturado y curado del pavimento de hormigón.

Figura 3. Nomograma de Menzel.

Os dejo algunos vídeos que os pueden ser de interés.

Referencias:

CALAVERA, J. et al. (2004). Ejecución y control de estructuras de hormigón. Intemac, Madrid, 937 pp.

MARTÍ, J.V.; YEPES, V.; GONZÁLEZ, F. (2014). Fabricación, transporte y colocación del hormigón. Apuntes de la Universitat Politècnica de València, 189 pp.

MENZEL, C.A. (1954). Causes and Prevention of Crack Development in Plastic Concrete. Proceedings of the Portland Cement Association, Vol. 130:136.

LERCH, W. (1957). Plastic shrinkage. ACI Journal, 53(8):797-802.

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Cursos:

Curso de fabricación y puesta en obra del hormigón.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Terminación, texturado y curado del pavimento de hormigón

Figura 1. Fratás automático http://www.imcyc.com/revistacyt/jul10/pavimentos.htm

La terminación o acabado final del hormigón es una tarea crítica en la construcción de un pavimento, pues tiene la importante misión de corregir las irregularidades o defectos producidos durante la colocación y compactación del material. Para lograr una superficie adecuada en el hormigón fresco, se pueden llevar a cabo diferentes trabajos, que van desde un ligero fratasado manual hasta intervenciones más significativas como reparaciones de bordes.

El fratasado es una técnica que se utiliza para nivelar la superficie del hormigón, eliminar la capa superficial de lechada, sumergir las partículas de árido más gruesas, remover y corregir pequeñas imperfecciones, y presentar mortero en la superficie para el texturizado. Esta técnica puede realizarse de forma manual o mecánica, y puede ser longitudinal o transversal.

En las carreteras de alta velocidad de España se logra una textura superficial longitudinal mediante el estriado del hormigón con cepillos metálicos o de plástico y una arpillera húmeda y lastrada para conseguir una microtextura áspera en toda la superficie. La arpillera también se emplea para eliminar las marcas de la bailarina. En los bordes de las carreteras se suele crear una textura transversal. En otros países, la macrotextura se logra mediante técnicas como la denudación química o la incrustación de gravilla en el hormigón fresco.

Una vez que la pavimentadora ha terminado su trabajo, el carro de texturizado y curado (Figura 2) se acerca para aplicar la textura deseada con un cepillo de cerdas o flejes, mientras que se rocía líquido de curado como última operación. Si se desea una textura de árido visto, el carro extiende el retardador de fraguado y, en algunos casos, el compuesto de curado. Algunos productos pueden realizar ambas funciones simultáneamente. En regiones lluviosas, el retardador de superficie se protege con una lámina de plástico desplegada desde un rollo montado en el carro. Una vez retirado el mortero sin fraguar, se aplica el producto de curado sobre el pavimento.

Figura 2. Equipo de texturizado y curado (Calo et al., 2015)

El curado del pavimento es esencial para evitar la pérdida de agua necesaria para el fraguado y endurecimiento del hormigón, así como la aparición de fisuras por retracción que pueden debilitar su resistencia. Aunque es posible usar agua para el curado en carreteras con poco tráfico, se recomienda utilizar productos de calidad que creen una capa impermeable sobre el pavimento para evitar la evaporación del agua. Estos productos suelen tener un pigmento blanco que, además de reducir la ganancia de calor por incidencia de la radiación solar, ayuda en la inspección visual de la uniformidad de la aplicación. Después, al sellar las juntas, es necesario volver a aplicar el producto en la ranura correspondiente.

Figura 3. Tren de curado (Calo et al., 2015)

Las membranas químicas de curado están formuladas a base de resinas y solventes de rápida evaporación que no son solubles en agua. Estas membranas pueden aplicarse inmediatamente después de las tareas de texturizado y terminación del hormigón, incluso si hay agua en la superficie. Al aplicarse por aspersión sobre la superficie del pavimento, se forma una película protectora en pocos minutos que impide la evaporación del agua de exudación y mejora su acción preventiva al adherirse a la superficie del hormigón. Debido a estas características, resultan especialmente útiles en la pavimentación con encofrados deslizantes.

Referencias:

CALO, D.; SOUZA, E.; MARCOLINI, E. (2015). Manual de diseño y construcción de pavimentos de hormigón. Instituto del Cemento Portland Argentino (ICPA).

IECA (2012). Firmes de hormigón en carreteras. Guías técnicas. Firmes y explanadas.

KRAEMER, C. (1965) Pavimentos de hormigón normal y pretensado. Experiencia española en el tramo de ensayo. Publicación n.º 18 del Laboratorio de Transporte y Mecánica del Suelo. Centro de Estudios y Experimentación de Obras Públicas (CEDEX). Madrid.

KRAEMER, C.; MORILLA, I.; DEL VAL, M.A. (1999). Carreteras II. Explanaciones, firmes, drenaje, pavimentos. Universidad Politécnica de Madrid, Madrid.

RECUENCO, E. (2014). Firmes y pavimentos de carreteras y otras infraestructuras. Garceta grupo editorial, Colección Escuelas, Madrid.

YEPES, V. (2023). Maquinaria y procedimientos de construcción. Problemas resueltos. Colección Académica. Editorial Universitat Politècnica de València, 562 pp. Ref. 376. ISBN 978-84-1396-174-3

Curso:

Curso de fabricación y puesta en obra del hormigón.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.
