Plan de calidad de obra del constructor en el Código Estructural

Figura 1. Entendiendo lo que es el plan de calidad de una obra

En el ámbito de la gestión de la calidad siempre se ha llamado “Plan de Calidad” a la aplicación del sistema de calidad de una empresa a un producto determinado. En efecto, según la norma ISO 9000:2015 “Fundamentos y vocabulario”, un plan de calidad es una especificación de los procedimientos y recursos asociados a aplicar, cuándo deben aplicarse y quién tiene que aplicarlos a un objeto específico. Por tanto, una empresa constructora que disponga de un sistema de calidad, desarrollará un plan de calidad que se adapte a cada obra. Si subcontratara una parte, debería el subcontratista tener su propio plan de calidad o bien asumir el de la empresa principal.

Lo habitual es que la empresa certifique su sistema de gestión de la calidad según la norma UNE-EN ISO 9001, pero podría hacerlo bajo cualquier otro modelo. Sin embargo, esta certificación es voluntaria, salvo que el cliente la exija para un contrato determinado. En efecto, la gestión del sistema de calidad se materializa y documenta en un Manual de Calidad, en un Manual de Procedimientos (obligatorios y específicos de la actividad) y en el Plan de Calidad. Es la llamada pirámide documental del sistema de calidad.

De hecho, el Código Estructural exige al constructor en determinados casos la posesión de un sistema certificado conforme a la UNE-EN ISO 9001. Por ejemplo, en el Artículo 22.4 esta exigencia se aplica al caso de un control de ejecución a nivel intenso. También aparece en el Anejo 2 referido al índice de contribución de la estructura a la sostenibilidad. Sin embargo, se deslizan erratas en la redacción como en el Anejo 18 de bases de cálculo, donde se refiere a la norma en la versión del año 2000, cuando la versión vigente es la del 2015.

Pues bien, el Código Estructural, en vez de simplificar los términos y acogerse al vocabulario internacionalmente aceptado, utiliza conceptos similares que resultan confusos. Estamos hablando del plan de obra (cronograma) y el programa (procedimiento) de autocontrol del constructor. He tenido que utilizar los paréntesis para señalar que el plan de obra también se puede llamar cronograma, y que el programa de autocontrol también se llama procedimiento de autocontrol (véase el Artículo 19 Plan y programa de control). De estos términos confusos ya hemos hablado anteriormente en otros artículos. De hecho, no es posible diferenciar si el plan de obra y el programa de autocontrol son dos documentos diferentes o es uno solo. Parece que cada administración pública o gremio en la construcción ha querido redefinir los conceptos sobre la calidad de forma particular. Curioso es el nombre de Plan de Aseguramiento de la Calidad (P.A.C.) de la Dirección General de Carreteras (1995).

El Artículo 17 sobre criterios generales de la calidad de las estructuras indica que el “sistema de aseguramiento de la calidad aplicado al proyecto en sí, se describirá en el denominado procedimiento de autocontrol del constructor“. El Artículo 22.1 sobre control de la ejecución mediante comprobación del control de producción del constructor determina que “el programa de autocontrol contemplará las particularidades concretas de la obra, relativas a medios, procesos y actividades y se desarrollará el seguimiento de la ejecución de manera que permita a la dirección facultativa comprobar la conformidad con las especificaciones del proyecto y lo establecido en el Código. Para ello, los resultados de todas las comprobaciones realizadas serán documentados por el constructor, en los registros de autocontrol“. También añade lo siguiente: “en función del nivel de control de la ejecución, el constructor definirá un sistema de gestión de los acopios suficiente para conseguir la trazabilidad requerida de los productos y elementos que se colocan en la obra“. Además, dicho programa de autocontrol del constructor deberá ser aprobado por la dirección facultativa antes del inicio de las obras. Es decir, que lo que internacionalmente se conoce como “Plan de Calidad” se llama en el Código Estructural “Procedimiento de autocontrol“.

Por tanto, ya que no es posible diferenciar el plan de obra (cronograma) y el programa (procedimiento) de autocontrol del constructor como dos documentos separados, nos referiremos a ellos como plan de calidad de obra, elaborado por el constructor y aprobado por la dirección facultativa.

Figura 2. El control de la calidad de la obra según el Código Estructural. Elaboración propia.

Para la redacción del plan de calidad de obra se debe tener en cuenta el Plan de Control, que es un documento del proyecto. Aunque resulta implícito, es evidente que este plan de control del proyecto debe ser coherente con el resto de documentos de dicho proyecto, y en particular, con el Pliego de Prescripciones Técnicas Particulares. Es en el proyecto donde se deben recoger las condiciones del control de recepción de los materiales, las de ejecución de las unidades de obra y las condiciones de aceptación y rechazo. De esta forma, el constructor puede desarrollar dentro de su plan de calidad un Programa de Puntos Críticos de Inspección (PPI) donde se determinan los puntos de parada donde la dirección facultativa realiza el control exterior en la fecha prevista para que no se produzcan retrasos. Es por eso que también se llama cronograma al plan de obra del constructor. El Artículo 22.1 deja al constructor de documentar todas las comprobaciones realizadas en los llamados “registros de autocontrol“, que, evidentemente, se asocian de forma implícita a los PPI.

Sin embargo, el Código Estructural, para liar un poco más este tema, asocia el PPI al llamado “Programa de Control“. El objetivo es que el PPI englobe no solo el autocontrol del constructor sino que aparezcan todos los agentes implicados. Y si fuera poca la confusión, en el Artículo 19 nos dice que en el caso de obras de puentes de carretera, el programa de control puede estar incluido en el llamado “esquema director de la calidad“.

La única forma de entender este galimatías es dar una interpretación simple a lo que el Código Estructural dice. Digamos que el plan de calidad de una obra es un documento que redacta el constructor para adaptar su sistema de gestión de la calidad a lo recogido por el proyecto. Dicho documento recoge las condiciones aceptación de materiales y unidades de obra, para lo cual incluye un PPI asociado al cronograma de la obra para evitar interrupciones y el sistema de gestión de los acopios. Cuando la dirección facultativa aprueba dicho documento, entonces cambia de nombre y se llama, a partir de ese momento, Programa de Control que incluye, como hemos visto, el PPI. Como podéis ver he tenido que simplificar bajo el nombre “plan de calidad de una obra” al “plan de obra (cronograma) y el programa (procedimiento) de autocontrol” del constructor. No solo es simple, sino que utiliza la nomenclatura internacional en el ámbito de la calidad. En la Figura 3 figura la pirámide documental de un sistema de gestión de la calidad de una empresa y las definiciones particulares que emplea el Código Estructural.

Figura 3. Equivalencia entre la nomenclatura internacional sobre calidad y la empleada por el Código Estructural. Elaboración propia.

García Valcarce et al. (2004) indican que un plan de calidad de obra debería incluir las formas de trabajar, los recursos y la secuencia de actividades que tienen que realizarse. Por lo tanto, debería recoger lo siguiente:

  • Datos generales de la obra (propiedad, proyectista, dirección facultativa, contrato, etc.)
  • Documentación para la ejecución
  • Documentación del proyecto
  • Organigramas nominales de producción y calidad
  • Partes de obra subcontratadas
  • Procedimientos de ejecución
  • Medios de trabajo necesarios, propios o ajenos
  • Organización y funcionamiento del control interno (PPI y fichas de autocontrol)
  • Registros de todas las inspecciones y controles
  • No conformidades detectadas y acciones correctivas aplicadas

El resultado de aplicar el plan de calidad es una serie de documentos que sirven para demostrar la gestión realizada. A modo de ejemplo, se podrían citar los siguientes (García Valcarce et al., 2004): acta de replanteo, certificado final de obra, informes del control de calidad realizado, certificados de calidad de los materiales, resultados de los ensayos de los materiales, certificados parciales del control sobre la calidad de la ejecución, planos definitivos de lo realmente ejecutado, instrucciones de uso y mantenimiento.

Os he grabado un vídeo explicativo que espero resulte de interés.

Os dejo algún vídeo explicativo genérico sobre el plan de calidad de una obra.

Referencias:

DIRECCIÓN GENERAL DE CARRETERAS (1995). Libro de la calidad. Ministerio de Obras Públicas, Transportes y Medio Ambiente, Madrid, 132 pp.

GARCÍA VALCARCE, A.; SÁNCHEZ-OSTIZ, A.; GONZÁLEZ, P.; CONRADI, E.; LÓPEZ, J.A. (2004). Manual de dirección y organización de obras. Editorial Dossat 2000, Madrid, 362 pp.

YEPES, V. (2001). Garantía de calidad en la construcción. Tomo 1. Servicio de Publicaciones de la Universidad Politécnica de Valencia. SP.UPV-660. Depósito Legal: V-3150-2001.

YEPES, V. (2001). Garantía de calidad en la construcción. Tomo 2Servicio de Publicaciones de la Universidad Politécnica de Valencia. SP.UPV-961. Depósito Legal: V-3151-2001.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

El Programa de Puntos de Inspección en el Código Estructural

Figura 1. https://www.tuv.com/spain/es/inspecci%C3%B3n-de-cubiertas-de-naves-industriales-e-integridad-estructural.html

Uno de los documentos clave en el control de la calidad en la ejecución de las obras es el llamado Programa de Puntos de Inspección (PPI). Se trata de un formato de registro que se emplea en proyectos, obras o actividades formadas por varias tareas y donde se impliquen varias personas o empresas. Sirven para registrar que las actividades se han realizado correctamente.

Este concepto, muy empleado en el ámbito de la gestión de la calidad, tiene un tratamiento específico en el Código Estructural. Sin embargo, solo se habla del PPI de forma explícita en el Capítulo 24 dedicado a la gestión de la calidad de la fabricación y ejecución de las estructuras de acero. Ninguna referencia en artículos previos dedicados a estructuras de hormigón. Es un ejemplo más de cómo se ha elaborado este Código como yuxtaposición de las normativas previas de estructuras de hormigón y acero. En particular, el Artículo 102.1 es el que define el programa de puntos de inspección. Fuera del ámbito normativo, los comentarios del Artículo 63.2 sobre unidades de inspección incluyen qué tipo de operaciones son las que se deben recoger en el PPI. Como curiosidad, señalaremos que estos comentarios indican que “en la página web del Ministerio de Transportes, Movilidad y Agenda Urbana se incluye un enlace donde se puede acceder a unas tablas editables para la elaboración de los Programas de Puntos de Inspección”. El enlace a dichas tablas se puede encontrar aquí: https://www.mitma.gob.es/organos-colegiados/comision-permanente-del-hormigon/cph/programas_puntos_de_inspeccion.

García Valcarce et al. (2004) indican que el PPI tiene como objeto controlar la calidad de la ejecución de las obras. Según estos autores, ese control se basa en el autocontrol. Sin embargo, el actual Código Estructural va más allá. En efecto, el Artículo 102.1 indica que el PPI forma parte del programa de control (Figura 2). Por lo tanto, es un documento que se aprueba por la Dirección Facultativa y cuyas fuentes son tres: el plan de control del proyecto, el plan de obra (cronograma) del constructor y el procedimiento (programa) de autocontrol del constructor. Además, indica este artículo que el PPI reflejará el conjunto de controles, inspecciones y ensayos a realizar en la fabricación y ejecución de la estructura (de acero) por los diferentes agentes de control implicados. Es decir, no se trata únicamente de un documento de autocontrol del constructor, sino de todos los agentes implicados.

Figura 2. Relación del Programa de Puntos de Inspección con el resto de documentos de control, según el Código Estructural. Elaboración propia

Resumiendo lo más importante del PPI en relación con el Código Estructural, diremos que:

  1. Atiende a los controles en la fabricación y en la ejecución de la estructura
  2. Forma parte del programa de control aprobado por la dirección facultativa
  3. Registra los controles, inspecciones y ensayos de los diferentes agentes de control implicados

El Artículo 102.1 indica que el contenido mínimo del PPI será el siguiente:

  • las unidades de inspección, tanto en taller como en obra,
  • el tipo de inspección y comprobaciones a realizar,
  • los procedimientos o normas que regularán la verificación de la conformidad de cada inspección, así como las especificaciones de aceptación,
  • la ubicación y frecuencia o intensidad de las inspecciones,
  • la forma de documentación de los resultados,
  • la designación de la persona responsable de la realización y firma de los diferentes controles o inspecciones,
  • los puntos de espera o parada a respetar durante el proceso de control, y
  • cualquier comentario u observación aclaratoria.

Básicamente, un PPI es una tabla o lista de chequeo donde se enumeran las tareas clave del proyecto o actividad que se quiere controlar. Una vez que se ejecuta la tarea, los responsables firman para dejar constancia de que se ha realizado correctamente. Se pueden agrupar las actividades en las siguientes (García Valcarce et al., 2004):

  • Control de recepción de materiales y productos
  • Control de ejecución de las unidades de obra
  • Control de aceptación y rechazo

Existen legislaciones autonómicas donde se recoge en un Libro de Control de Calidad (Gobierno Vasco), o el Libro de Gestión de Calidad de Obra (Generalitat Valenciana), aquellos registros de aceptación y resultados de la calidad de las obras de edificación que debe gestionar la dirección facultativa.

Figura 3. Ejemplo de fichas del Libro de Control de Calidad (Gobierno Vasco)

Referencias:

GARCÍA VALCARCE, A.; SÁNCHEZ-OSTIZ, A.; GONZÁLEZ, P.; CONRADI, E.; LÓPEZ, J.A. (2004). Manual de dirección y organización de obras. Editorial Dossat 2000, Madrid, 362 pp.

YEPES, V. (2001). Garantía de calidad en la construcción. Tomo 1. Servicio de Publicaciones de la Universidad Politécnica de Valencia. SP.UPV-660. Depósito Legal: V-3150-2001.

YEPES, V. (2001). Garantía de calidad en la construcción. Tomo 2Servicio de Publicaciones de la Universidad Politécnica de Valencia. SP.UPV-961. Depósito Legal: V-3151-2001.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

El sistema de seguimiento del constructor según el Código Estructural

Figura 1. Imagen: V. Yepes

El constructor debe definir y desarrollar un sistema de seguimiento que verifique la conformidad de la ejecución de los trabajos. Para ello debe desarrollar dos documentos. Por una parte el plan de obra, que también se llama “cronograma” en el Código Estructural, y el procedimiento de autocontrol de la ejecución de la estructura (también llamado “programa de autocontrol”. Ambos documentos desarrollan el plan de control definido en el proyecto. Entre los tres, darán lugar al programa de control que deberá aprobar la dirección facultativa. Por cierto, ya comentamos en un artículo anterior la confusión de términos cuando se mezclan “plan” y “programa” con “control” y “autocontrol”. El Código Estructural se merece que se simplifiquen y aclaren los términos.

El plan de obra lo debe redactar el constructor antes del inicio de los trabajos. El Código también lo llama cronograma para enfatizar el hecho de poner plazos a lo planificado por el constructor. Téngase en cuenta que, junto con el plan de control del proyecto y el programa de autocontrol del constructor, el plan de obra sirve de base al programa de control que debe aprobar la dirección facultativa.

Los contenidos mínimos que debe disponer el sistema de seguimiento de la obra del constructor (plan de obra y programa de autocontrol) son los siguientes:

  • El plan de obra o cronograma.
  • El sistema de gestión de los materiales, productos y elementos que se vayan a colocar en la obra, para garantizar su trazabilidad.
  • Las particularidades, con relación a los medios, procesos y actividades, para ejecutar la obra.
  • Las comprobaciones a realizar en el seguimiento de la ejecución, incluyendo su justificación, designación del responsable y de cumplimiento con el proyecto y lo establecido en el Código. Los resultados se documentarán por el constructor en los registros de autocontrol.

El concepto “programa de autocontrol” se puede encontrar disperso a lo largo del Código Estructural. Según el Art. 17 Criterios generales para la gestión de la calidad de las estructuras, el procedimiento de autocontrol del constructor es el sistema de aseguramiento de la calidad propio que incluye las evidencias necesarias para dar cumplimiento a los requerimientos del control e inspección establecidos en el correspondiente proyecto de ejecución y en el Código Estructural. Pero las ideas fundamentales las podemos ver en el Art. 19 Plan y programa de control, Art. 22 Control de la conformidad de los procesos de ejecución, Art. 22.1 Control de la ejecución mediante comprobación del control de producción del constructor y Art. 22.2 Control de la ejecución mediante inspección de los procesos.

A continuación os dejo un mapa conceptual donde se aclaran las relaciones del programa de autocontrol del constructor con otros aspectos del seguimiento de la ejecución (Figura 2).

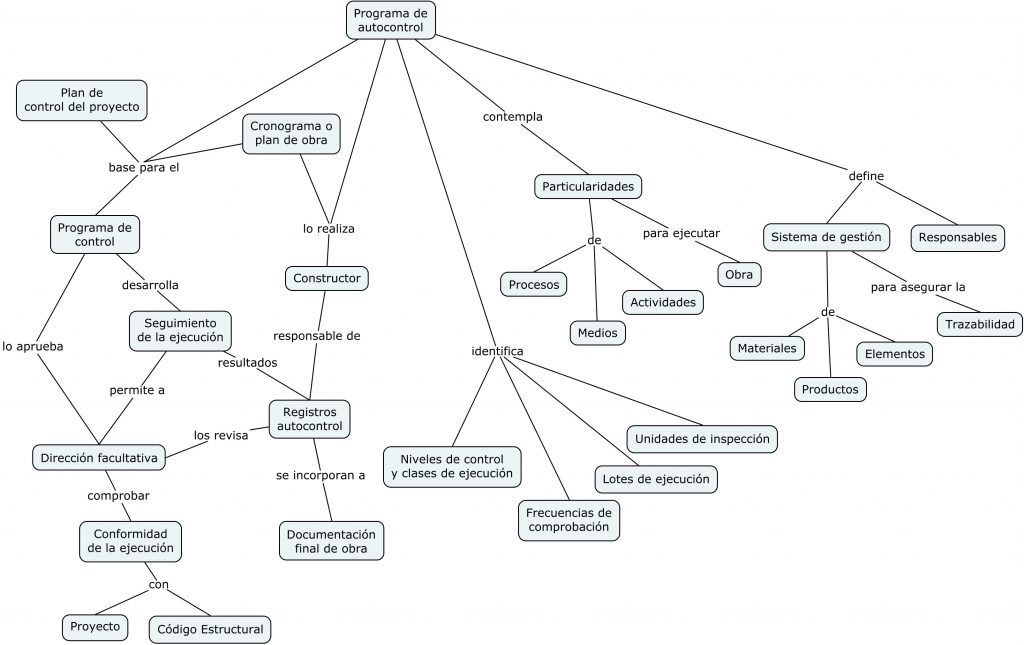

Figura 2. Mapa conceptual sobre el control de la ejecución de una obra según el Código Estructural. Imagen: V. Yepes.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.

Control de la conformidad de los procesos de ejecución en el Código Estructural

Figura 1. Fotografía: Esther Valiente

Los procesos realizados durante la construcción de una estructura se someten a un estricto control, tanto en el actual Código Estructural, como en la anterior Instrucción de Hormigón Estructural EHE-08. El Artículo 22 del Código es el que trata del control de la conformidad de los procesos de ejecución, mientras que en la EHE-08 lo hacía el Artículo 79.4. Sin embargo, existen novedades en el contenido y alcance, así como algunas incongruencias de las que hablaremos a continuación .

Aparte del cambio de nombre en el artículo (se añade la palabra “control”), lo más destacable en la actual redacción del Código es la inclusión de dos subapartados nuevos que son la programación y los niveles de control de ejecución. Estos añadidos se suman a los dos anteriores: control de la ejecución mediante comprobación del control de producción del constructor y control de la ejecución mediante inspección de los procesos. Con todo, incluso estos dos apartados han sido objeto de cambios. Vamos a analizarlos a continuación.

En la descripción del Artículo 22 se ha añadido un primer párrafo donde se explicita que el control de la ejecución de las estructuras, a través de sus procesos constructivos, es obligatorio. Es la dirección facultativa la que se responsabiliza de su conformidad con el proyecto y con lo indicado en el propio Código. Tal y como se ha comentado en alguna entrada anterior del blog,  este énfasis implica una elevada responsabilidad en la calidad del proyecto. Cualquier errata u omisión, o bien una modificación posterior en obra, son aspectos que no vendrían recogidos en el proyecto original.

Se ha incluido de forma expresa que una entidad de control podrá ser el medio por el cual la dirección facultativa controlaría la ejecución de la estructura, en el caso de que no lo hiciera directamente. No obstante, la responsabilidad última sigue siendo de la dirección facultativa.

  • Lo que antes era el plan de autocontrol del constructor, ahora se desdobla en dos documentos del constructor: el plan de obra (también llamado “cronograma” en el Artículo 19 del Código Estructural) y el programa de autocontrol. Hubiera sido deseable que los términos utilizados en los distintos artículos fuesen consistentes entre sí. Por ejemplo, el Artículo 19 se refiere al “procedimiento de autocontrol” (Figura 2), mientras que en el Artículo 22 se llama “programa de autocontrol”. Recordemos que el programa de control que tiene que aprobar la dirección facultativa se basa en el plan de control del proyecto y en el plan de obra y procedimiento de autocontrol del constructor. En una entrada anterior del blog se explicaron estos conceptos y a él me remito.
Figura 2. Nomenclatura seguida en el Artículo 19 del Código Estructural. Elaboración propia.
  • También se puntualiza en el Artículo 22.1 relativo al control de producción del constructor lo que se entiende como programa de autocontrol. Se trata de contemplar las particularidades concretas de la obra atendiendo a los medios, procesos y actividades. Además, la responsabilidad de registrar las comprobaciones recaen en el constructor, en los llamados registros de autocontrol.
  • Otra novedad a comentar es el papel de la dirección facultativa en la inspección de los procesos. Se ha añadido en el Artículo 22.2 que la dirección facultativa actúa en representación de la propiedad y tiene la obligación de efectuar el control de la ejecución y comprobar los registros de autocontrol del constructor. Asimismo, se incluye un párrafo donde se posibilita a la dirección facultativa de eximir de la realización de inspecciones externas aquellos procesos de ejecución que posean un distintivo de calidad oficialmente reconocido. Es evidente que el legislador resalta en numerosas ocasiones a lo largo del Código Estructural que la dirección facultativa no actúa en interés propio, sino representando a la propiedad. Además, se explicitan responsabilidades que, si bien parecían obvias, no quedaban reflejadas expresamente en la redacción de estos artículos.
  • Se ha incluido como novedad el Artículo 22.3 sobre programación del control de la ejecución. A pesar del nombre del artículo, realmente trata de la programación del autocontrol de la ejecución del constructor. Aquí se incluyen los niveles de control y clases de ejecución, los lotes de ejecución, las unidades de inspección y las frecuencias de comprobación. Como crítica a la redacción de este artículo cabe mencionar la confusión en los términos: “programación del control” y “programación del autocontrol” de este artículo 22.3 se confunden con el “programa de control” y el “procedimiento de autocontrol” descritos en el referido Artículo 19 (Figura 2).
  • Por último, otra novedad es el Artículo 22.4 sobre los niveles de control de la ejecución. Se contemplan dos niveles de control, a nivel normal y a nivel intenso, ambos descritos en el Artículo 14 del Código. Además, se exige que en el nivel intenso, el constructor debe estar certificado conforme a la norma UNE-EN ISO 9001 para el alcance de las actividades de ejecución requeridas.

Como resumen de todo lo anterior, cabe criticar la redacción de algunos de los conceptos clave que se manejan en el Código. Si bien este tipo de normativa deriva de otras anteriores, también es cierto que parece claro que son varios los redactores de los artículos del Código, con inconsistencias que deberían corregirse en este tipo de documento. Para aclarar los conceptos a los lectores diremos que “cronograma” equivale a “plan de obra” y que “procedimiento de autocontrol” es lo mismo que “programa de autocontrol”. Además, en la Figura 3 hemos puesto los conceptos que se manejan en el Código y los responsables de cada uno de ellos. En fin, que hace falta una guía para entender la combinación de palabras que se pueden ver en el texto de la norma.

Figura 3. Combinación de conceptos manejados en el Código Estructural y los responsables de cada uno de ellos. Elaboración propia.

Para aclarar al lector les diría lo siguiente: en el caso de un control de nivel intenso de la ejecución, la empresa constructora debe estar certificada con la norma ISO 9001. Ello implica que, para cada una de las estructuras que realice, debe disponer de un procedimiento de autocontrol conforme a esta norma. Si la constructora no dispone de este certificado de gestión de la calidad, el Código Estructural también le obliga a redactar un procedimiento de autocontrol. Por tanto, la conclusión parece evidente: sea cual sea el nivel de control de la ejecución de una estructura, el Código empuja a las empresas constructoras a tener certificado su sistema de gestión de la calidad.

Os he grabado un vídeo explicativo sobre este asunto. Espero que os sea de interés.

Os dejo a continuación la transcripción del artículo 22 del Código Estructural para su consulta.

Artículo 22. Control de la conformidad de los procesos de ejecución.

El control de la ejecución, establecido como preceptivo por este Código, tiene por objeto comprobar que los procesos realizados durante la construcción de la estructura, se organizan y desarrollan de forma que la dirección facultativa pueda asumir su conformidad respecto al proyecto, de acuerdo con lo indicado en este Código.

Durante la construcción de la estructura, la dirección facultativa controlará la ejecución de cada parte de la misma, bien directamente o a través de una entidad de control, verificando su replanteo, los productos que se utilicen y la correcta ejecución y disposición de los elementos constructivos. Efectuará cualquier comprobación adicional que estime necesaria para comprobar la conformidad con lo indicado en el proyecto, la reglamentación aplicable y las órdenes de la propia dirección facultativa. Comprobará que se han adoptado las medidas necesarias para asegurar la compatibilidad entre los diferentes productos, elementos y sistemas constructivos.

El control de la ejecución comprenderá:

a) la comprobación del control de producción del constructor, y
b) la realización de inspecciones de los procesos durante la ejecución.

22.1 Control de la ejecución mediante comprobación del control de producción del constructor.

El constructor tiene la obligación de definir y desarrollar un sistema de seguimiento, que permita comprobar la conformidad de la ejecución. Para ello, elaborará el plan de obra y el programa de autocontrol de la ejecución de la estructura, desarrollando el plan de control definido en el proyecto.

El programa de autocontrol contemplará las particularidades concretas de la obra, relativas a medios, procesos y actividades y se desarrollará el seguimiento de la ejecución de manera que permita a la dirección facultativa comprobar la conformidad con las especificaciones del proyecto y lo establecido en el Código. Para ello, los resultados de todas las comprobaciones realizadas serán documentados por el constructor, en los registros de autocontrol.

El programa de autocontrol deberá ser aprobado por la dirección facultativa antes del inicio de los trabajos.

Los resultados de todas las comprobaciones realizadas en el autocontrol deberán registrarse en un soporte, físico o electrónico, que deberá estar a disposición de la dirección facultativa. Cada registro deberá estar firmado por la persona física que haya sido designada por el constructor para el autocontrol de cada actividad.

Durante la obra, el constructor deberá mantener a disposición de la dirección facultativa un registro permanentemente actualizado, donde se reflejen las designaciones de las personas responsables de efectuar en cada momento el autocontrol relativo a cada proceso de ejecución. Una vez finalizada la obra, dicho registro se incorporará a la documentación final de la misma.

Además, en función del nivel de control de la ejecución, el constructor definirá un sistema de gestión de los acopios suficiente para conseguir la trazabilidad requerida de los productos y elementos que se colocan en la obra.

22.2 Control de la ejecución mediante inspección de los procesos.

La dirección facultativa, en representación de la propiedad, tiene la obligación de efectuar el control de la ejecución, comprobando los registros del autocontrol del constructor y efectuando las inspecciones puntuales de los procesos de ejecución que sean necesarios, según lo especificado en proyecto, lo establecido por este Código o lo ordenado por la propia dirección facultativa. Para ello, la dirección facultativa podrá contar con la asistencia técnica de una entidad de control de calidad, de acuerdo con el apartado 17.2.2.

En su caso, la dirección facultativa podrá eximir de la realización de las inspecciones externas para aquellos procesos de la ejecución de la estructura que se encuentren en posesión de un distintivo de calidad oficialmente reconocido.

22.3 Programación del control de ejecución.

La programación del autocontrol de la ejecución identificará, entre otros aspectos, los siguientes:

– niveles de control y clases de ejecución
– lotes de ejecución,
– unidades de inspección,
– frecuencias de comprobación.

22.4 Niveles de control de la ejecución.

A los efectos de este Código, se contemplan dos niveles de control:

a) Control de ejecución a nivel normal (conforme al Artículo 14)
b) Control de ejecución a nivel intenso (conforme al Artículo 14)

Cuando se realice un control de ejecución a nivel intenso el constructor deberá estar en posesión de un sistema de la calidad certificado conforme a la UNE-EN ISO 9001, obtenido de una entidad certificada confirme a la UNE-EN ISO/IEC 17021 para el alcance de las actividades de ejecución requeridas.

Licencia de Creative Commons
Esta obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial-SinObraDerivada 4.0 Internacional.
